您当前位置:首页 » 路桥工程 » 路桥施工方案
实施性隧道冬季施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-09-08
  • 资料类型:RAR
  • 资料大小:238 KB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
实施性隧道冬季施工方案

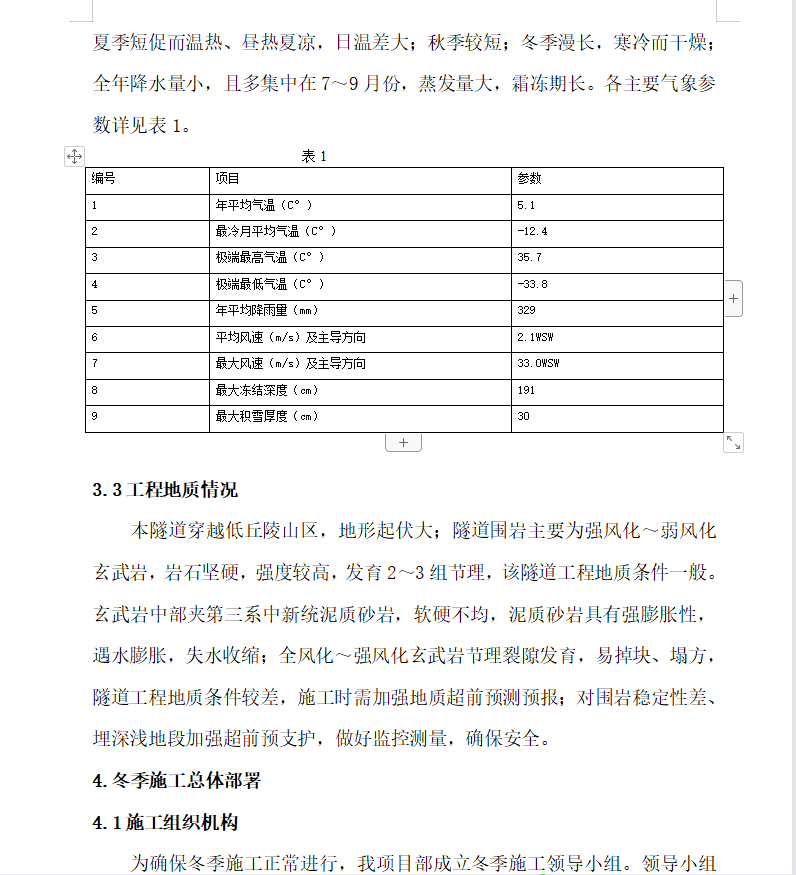

隧道起点DK122+838,终点DK126+024,全长3186m。采用双向掘进,隧道全长3186m。本隧道位于地震动峰值加速度为0.1g地区。进出口采用等环宽斜切式洞门。全隧均采用曲墙(带仰拱)复合衬砌。洞身段DK123+010~DK123+200、 DK124+070~DK124+260、 DK125+165~DK125+355段设下锚段衬砌。全隧道均按新奥法施工,采用光面爆破及湿喷技术,按照有关要求对结构支护体系的稳定性进行监测、分析,并按照仰拱超前的原则组织施工,拱墙衬砌采用一次灌筑。锚网喷支护,拱墙一次衬砌。Ⅳ级围岩采用三台阶法,膨胀岩地段采用三台阶临时横撑法;Ⅴ级围岩浅埋及偏压段采用三台阶临时仰拱法、三台阶临时横撑法,深埋地段采用三台阶七步开挖法。进口端DK122+917~DK123+124Ⅴ级围岩采用三台阶临时仰拱法,钢架间距0.6m;
资料截图
  • 隧道冬季施工方案
  • 隧道冬季施工方案
  • 隧道冬季施工方案
