铁路工程大桥冬季施工方案 26P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-09-08
  • 资料类型:RAR
  • 资料大小:1.38 MB
  • 资料分类:路桥工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
铁路工程大桥冬季施工方案 26P

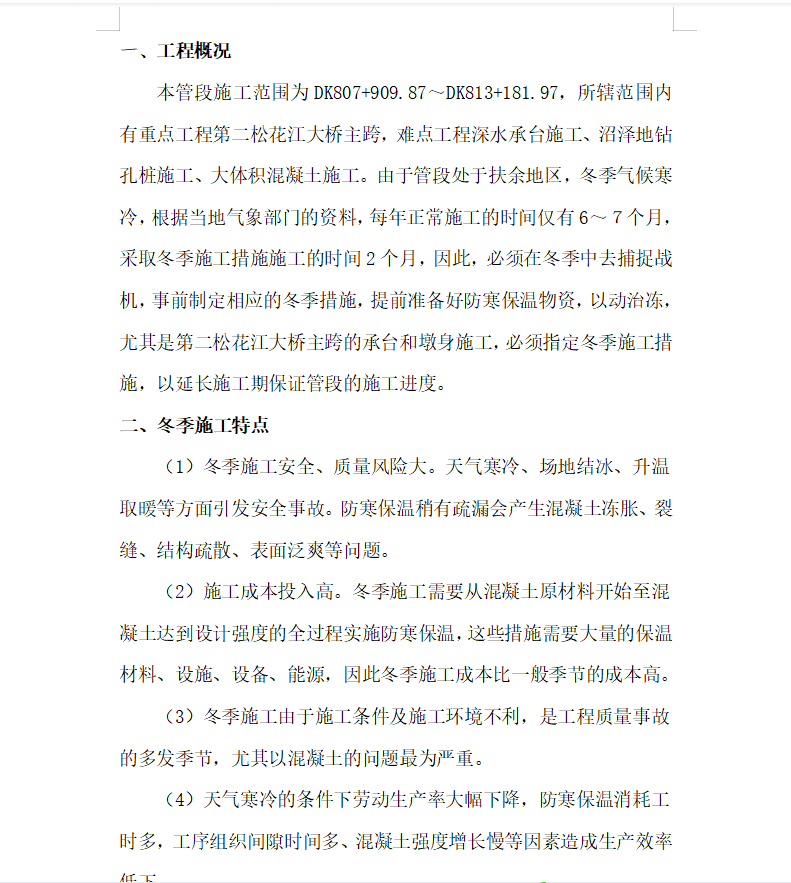

难点工程深水承台施工、沼泽地钻孔桩施工、大体积混凝土施工。由于管段处于扶余地区,冬季气候寒冷,根据当地气象部门的资料,每年正常施工的时间仅有6~7个月,采取冬季施工措施施工的时间2个月,因此,必须在冬季中去捕捉战机,事前制定相应的冬季措施,提前准备好防寒保温物资,以动治冻,尤其是第二松花江大桥主跨的承台和墩身施工,必须指定冬季施工措施,以延长施工期保证管段的施工进度。
