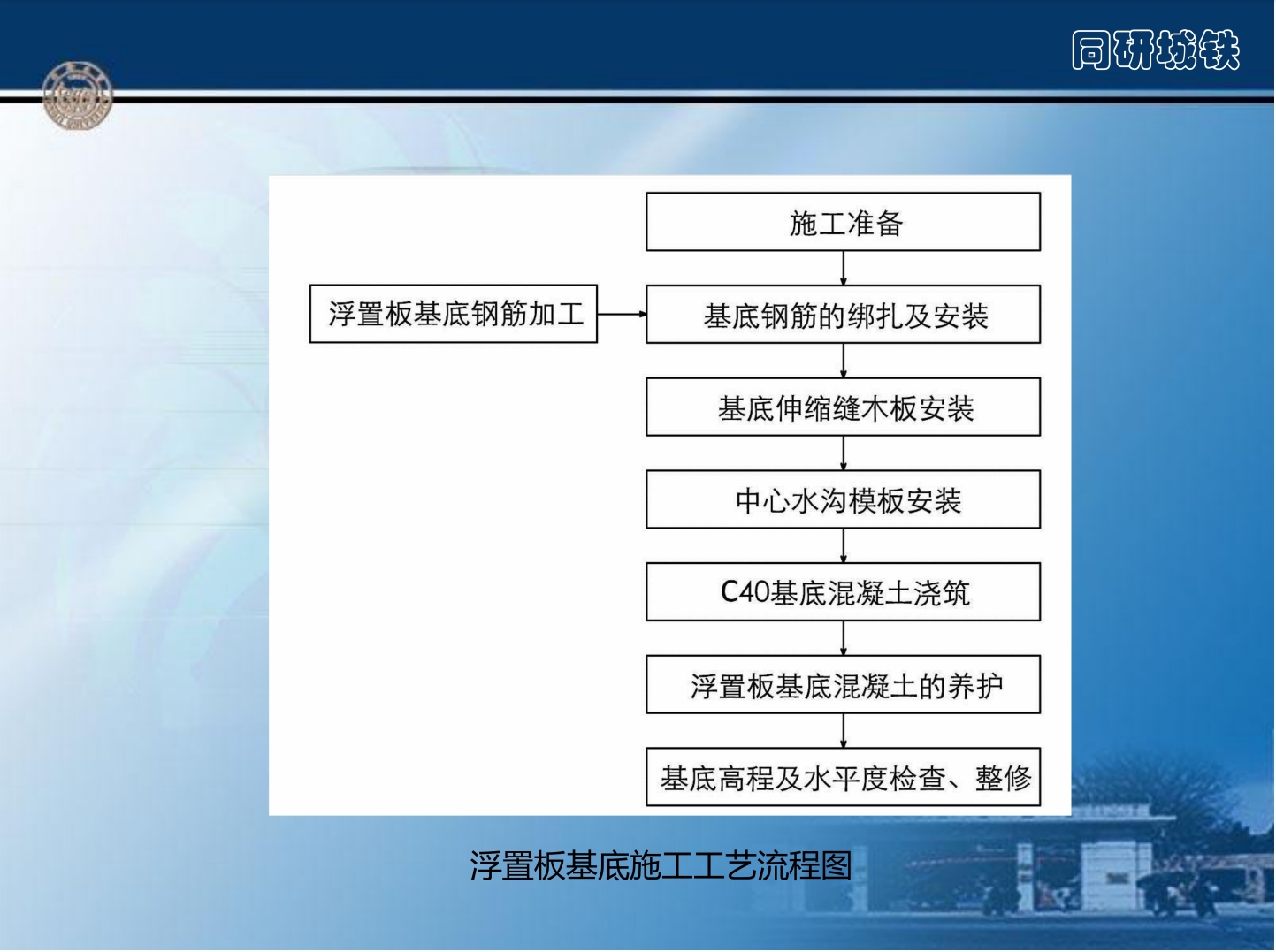

七.基地施工注意事项
1、基底采用C40钢筋混凝土结构,基底钢筋:HRB400.2、基底平整度偏差+0,-5mm/m?。不允许出现正误差3、基底伸缩缝设置:伸缩缝间距不大于12.5m。伸缩缝宽度20mm,伸缩缝底部采用挤塑聚苯乙烯硬质发泡材料板填缝顶面30mm采用聚氨酯密封胶封顶。
4、基底每隔一段设置一横向水沟,将基底水引入中心水沟。在曲线地段,横向水沟设置在基底内侧,在直线地段,横向水沟设置在基底两侧。水沟宽度150mm,坡度30%。在施工时,将横向水沟设置在浮置板检查孔断面,便于以后检查养护,每块浮置板确保有一处横向水沟
