风机、组合式空气处理机组安装工艺标准(含参考图)
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-06-12
  • 资料类型:RAR
  • 资料大小:6 MB
  • 资料分类:暖通工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
风机、组合式空气处理机组安装工艺标准(含参考图)

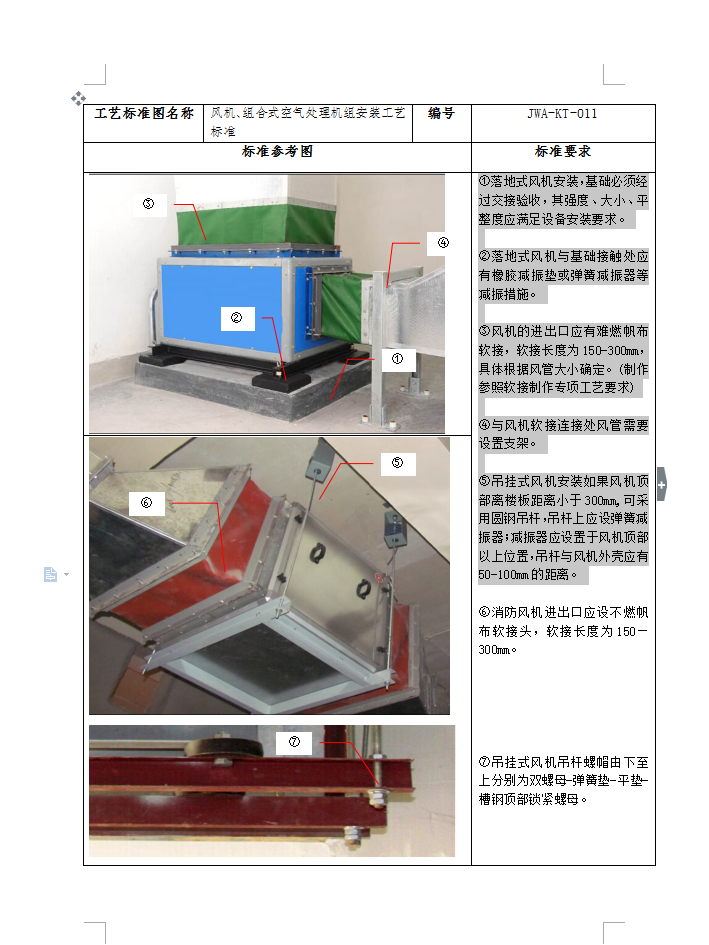

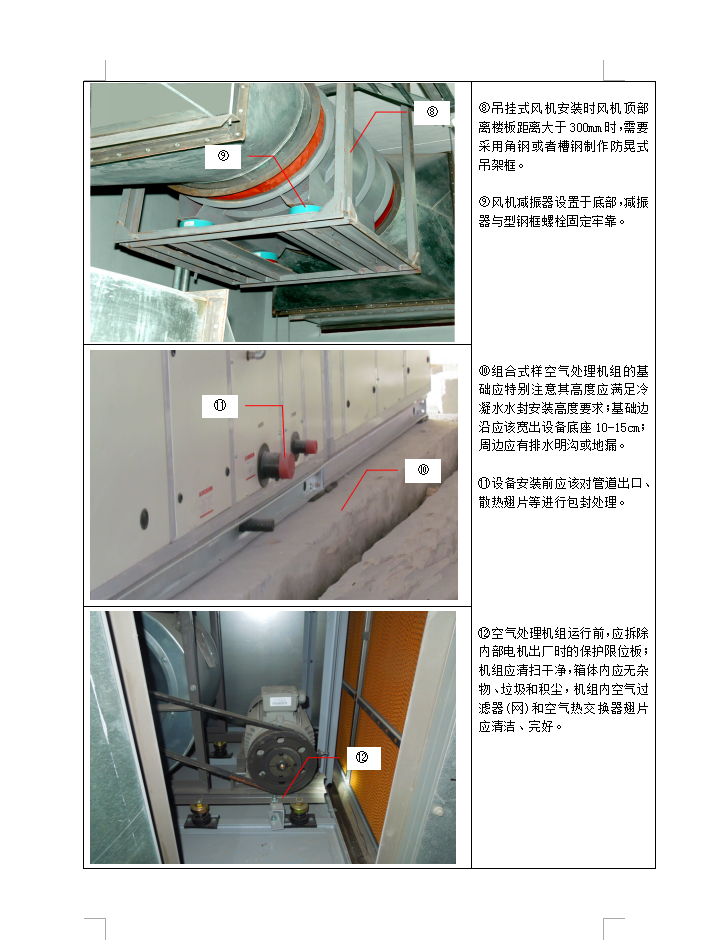

标准要求:①落地式风机安装,基础必须经过交接验收,其强度、大小、平整度应满足设备安装要求。②落地式风机与基础接触处应有橡胶减振垫或弹簧减振器等减振措施。③风机的进出口应有难燃帆布软接,软接长度为150-300mm,具体根据风管大小确定。(制作参照软接制作专项工艺要求)。④与风机软接连接处风管需要设置支架。⑤吊挂式风机安装如果风机顶部离楼板距离小于300mm,可采用圆钢吊杆,吊杆上应设弹簧减振器;减振器应设置于风机顶部以上位置,吊杆与风机外壳应有50-100mm的距离。
