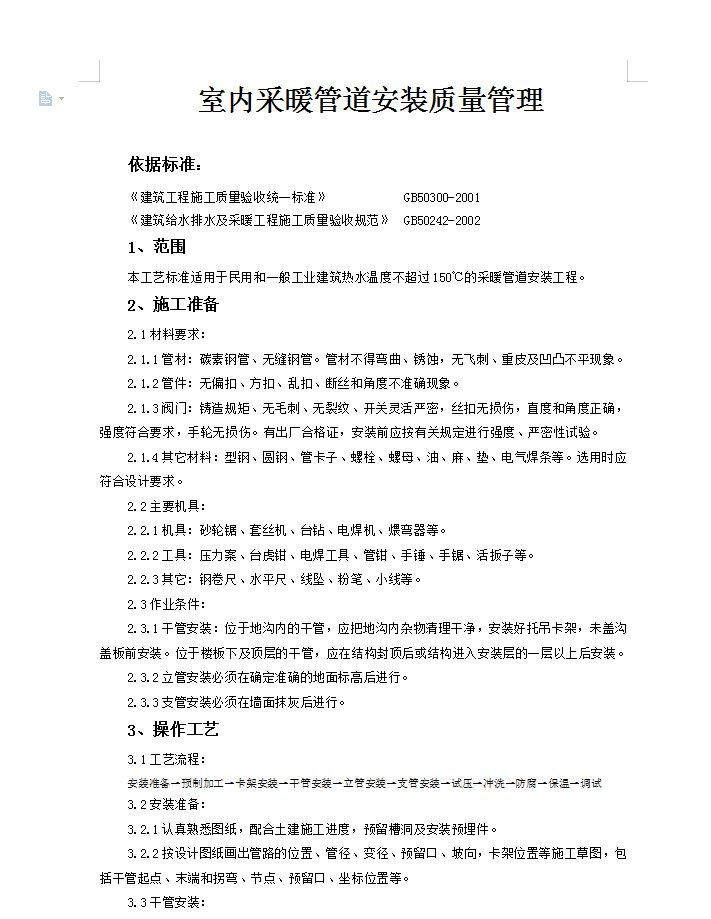

室内采暖管道安装质量管理施工工艺
本工艺标准适用于民用和一般工业建筑热水温度不超过150℃的采暖管道安装工程。
工艺流程:
安装准备→预制加工→卡架安装→干管安装→立管安装→支管安装→试压→冲洗→防腐→保温→调试
通暖:

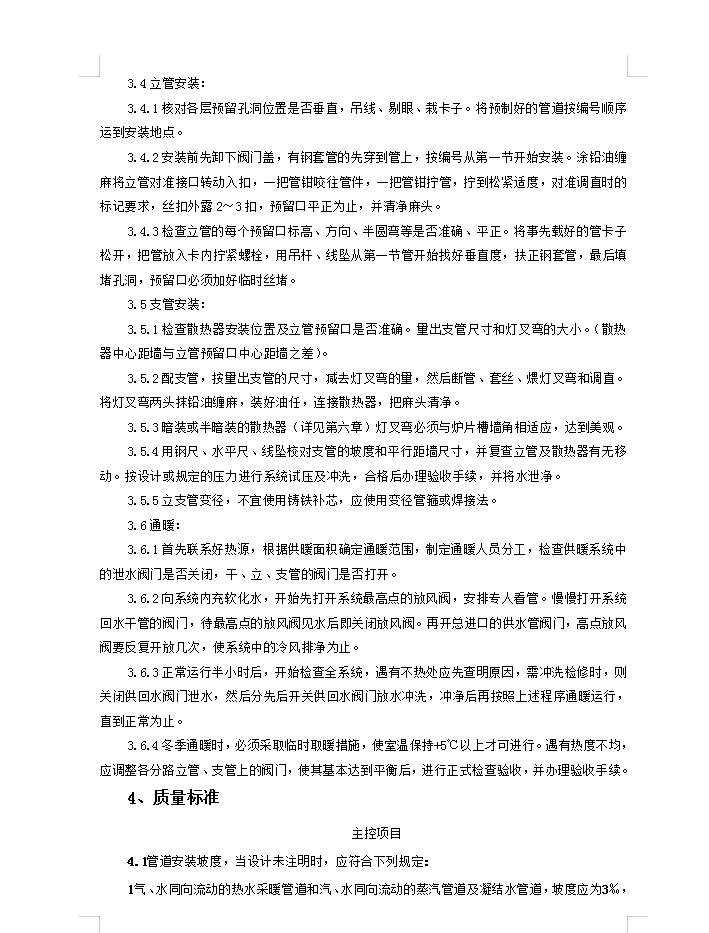

1首先联系好热源,根据供暖面积确定通暖范围,制定通暖人员分工,检查供暖系统中的泄水阀门是否关闭,干、立、支管的阀门是否打开。
2向系统内充软化水,开始先打开系统最高点的放风阀,安排专人看管。慢慢打开系统回水干管的阀门,待最高点的放风阀见水后即关闭放风阀。再开总进口的供水管阀门,高点放风阀要反复开放几次,使系统中的冷风排净为止。
3正常运行半小时后,开始检查全系统,遇有不热处应先查明原因,需冲洗检修时,则关闭供回水阀门泄水,然后分先后开关供回水阀门放水冲洗,冲净后再按照上述程序通暖运行,直到正常为止。
4冬季通暖时,必须采取临时取暖措施,使室温保持+5℃以上才可进行。遇有热度不均,应调整各分路立管、支管上的阀门,使其基本达到平衡后,进行正式检查验收,并办理验收手续。
