您当前位置:首页 » 暖通工程 » 暖通工艺工法
风管及部件保温质量管理施工工法
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-08-07
  • 资料类型:RAR
  • 资料大小:37.2 KB
  • 资料分类:暖通工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
风管及部件保温质量管理施工工法

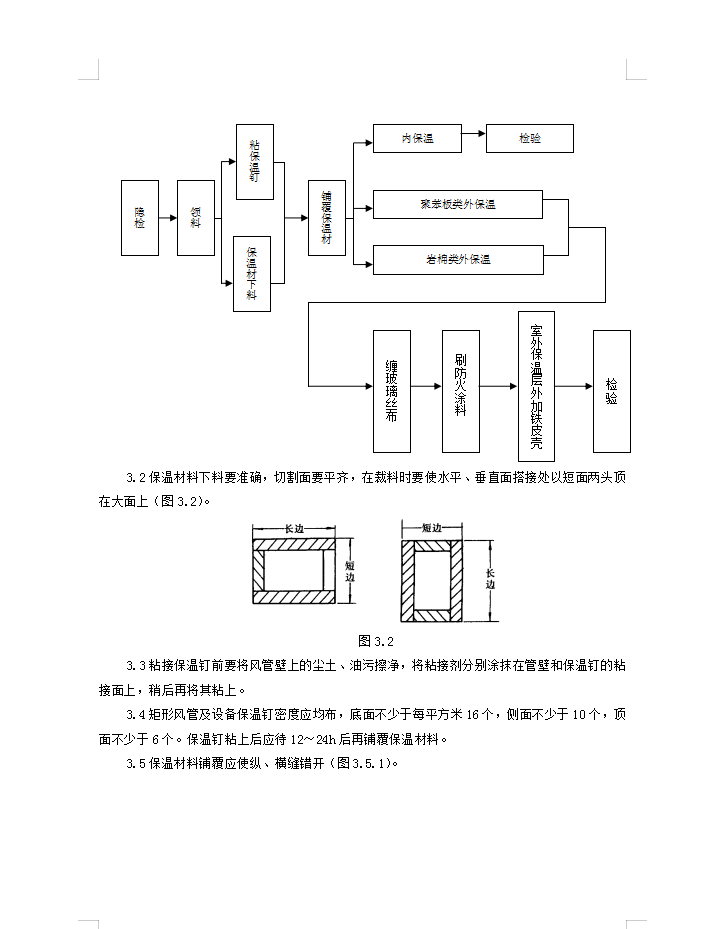

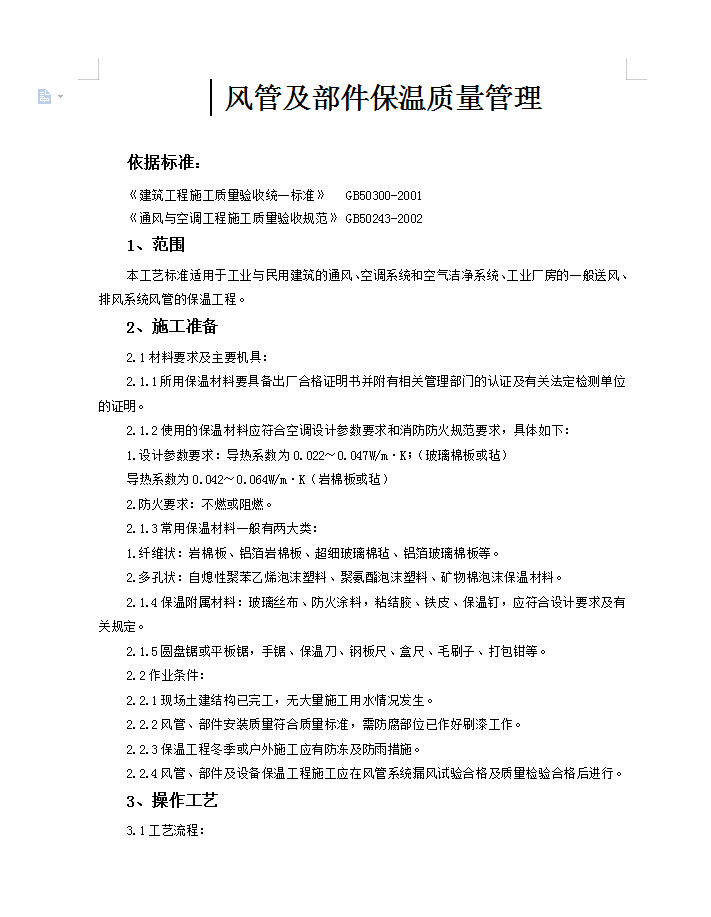

本工艺标准适用于工业与民用建筑的通风、空调系统和空气洁净系统、工业厂房的一般送风、排风系统风管的保温工程。
风管绝热层采用保温钉连接固定时,应符合下列规定:
1保温钉与风管、部件及设备表面的连接,可采用粘接或焊接,结合应牢固,不得脱落;焊接后应保持风管的平整,并不应影响镀锌钢板的防腐性能;
2矩形风管或设备保温钉的分布应均匀,其数量底面每平方米不应少于16个,侧面不应少于10个,顶面不应少于8个。首行保温钉至风管或保温材料边沿的距离应小于120mm;

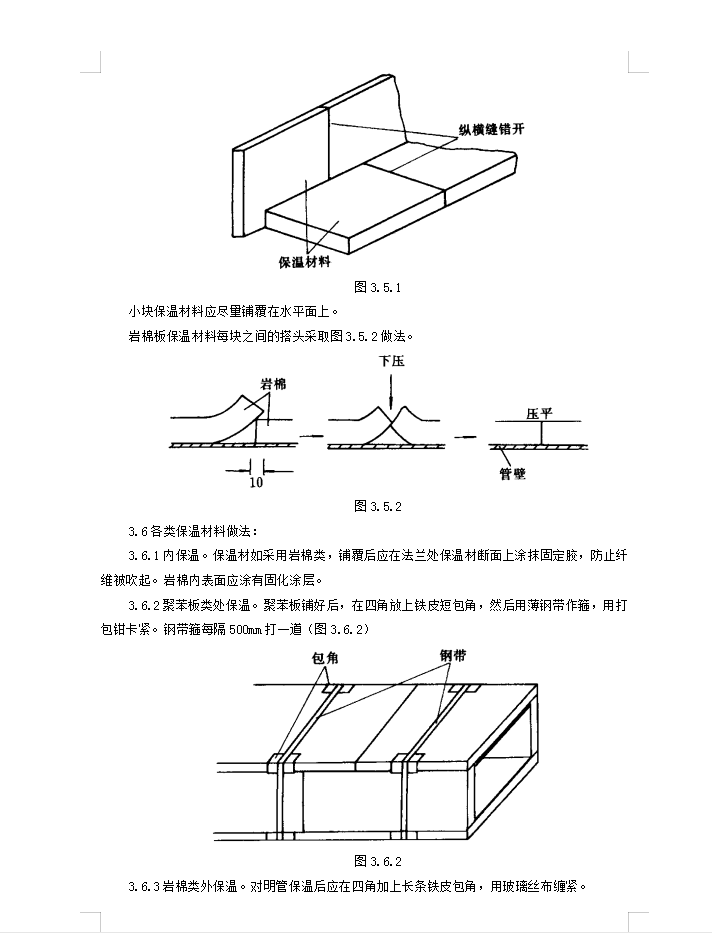

3风管法兰部位的绝热层的厚度,不应低于风管绝热层的0.8倍;
4带有防潮隔汽层绝热材料的拼缝处,应用粘胶带封严。粘胶带的宽度不应小于50mm。粘胶带应牢固地粘贴在防潮面层上,不得有胀裂和脱落。
资料截图
  • 风管及部件保温质量管理施工工法
  • 风管及部件保温质量管理施工工法
  • 风管及部件保温质量管理施工工法
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
