本工艺标准适用于制冷系统中工作压力低于2MPa、温度在150~-20℃范围内、输送介质为制冷剂和润滑油的管道安装工程。
工艺流程:
预检→施工准备→管道等安装→系统吹污→系统气密性试验→系统抽真空→管道防腐→系统充制冷制→检验
阀门安装:
1阀门安装位置、方向、高度应符合设计要求不得反装。

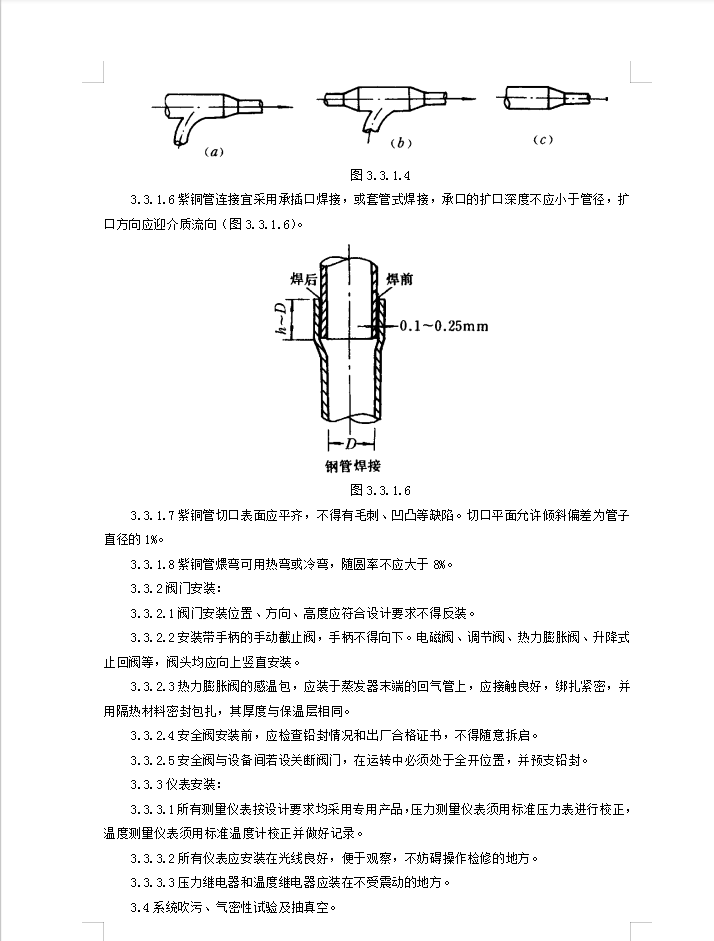

2安装带手柄的手动截止阀,手柄不得向下。电磁阀、调节阀、热力膨胀阀、升降式止回阀等,阀头均应向上竖直安装。
3热力膨胀阀的感温包,应装于蒸发器末端的回气管上,应接触良好,绑扎紧密,并用隔热材料密封包扎,其厚度与保温层相同。
4安全阀安装前,应检查铅封情况和出厂合格证书,不得随意拆启。
5安全阀与设备间若设关断阀门,在运转中必须处于全开位置,并预支铅封。
