本工艺标准适用于民用建筑群(小区)饱和蒸汽压力不大于0.8MPa,热水温度不超过150℃的室外采暖及生活热水供应管道(包括直埋、地沟或架空管道)安装工程。

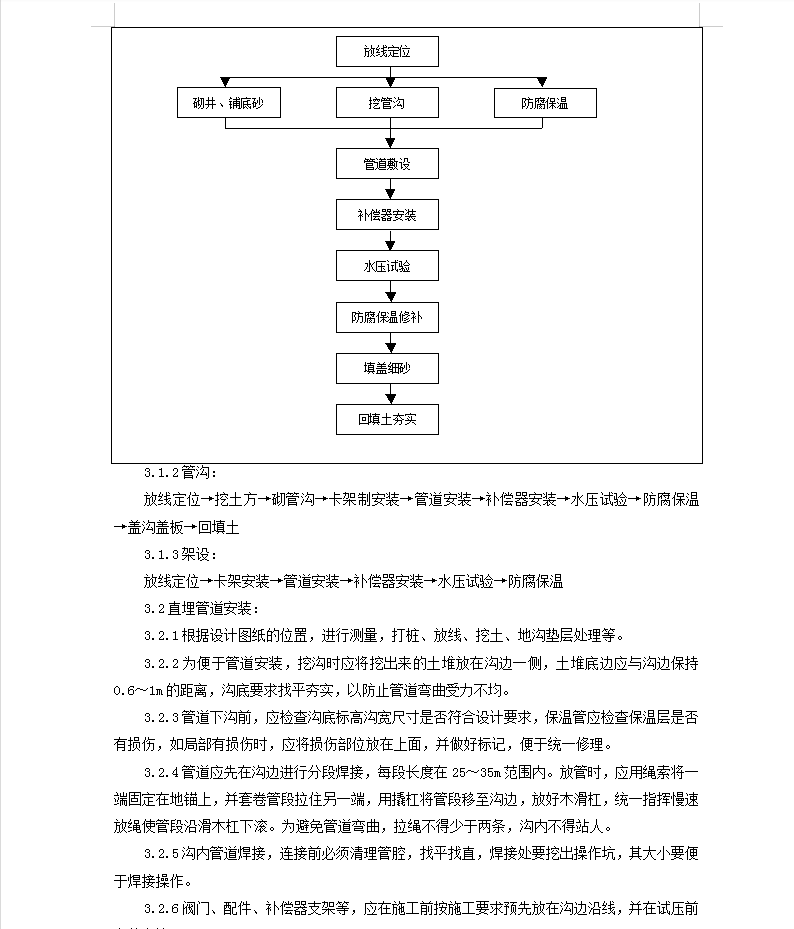

直埋管道安装:
1根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等。
2为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持0.6~1m的距离,沟底要求找平夯实,以防止管道弯曲受力不均。
3管道下沟前,应检查沟底标高沟宽尺寸是否符合设计要求,保温管应检查保温层是否有损伤,如局部有损伤时,应将损伤部位放在上面,并做好标记,便于统一修理。
4管道应先在沟边进行分段焊接,每段长度在25~35m范围内。放管时,应用绳索将一端固定在地锚上,并套卷管段拉住另一端,用撬杠将管段移至沟边,放好木滑杠,统一指挥慢速放绳使管段沿滑木杠下滚。为避免管道弯曲,拉绳不得少于两条,沟内不得站人。
5沟内管道焊接,连接前必须清理管腔,找平找直,焊接处要挖出操作坑,其大小要便于焊接操作。
