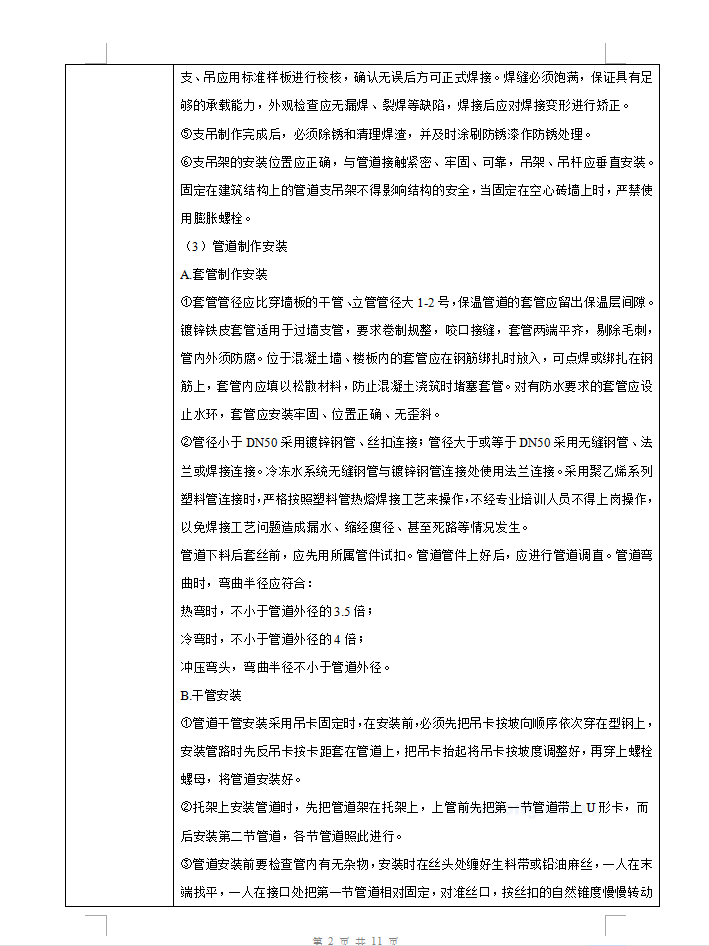

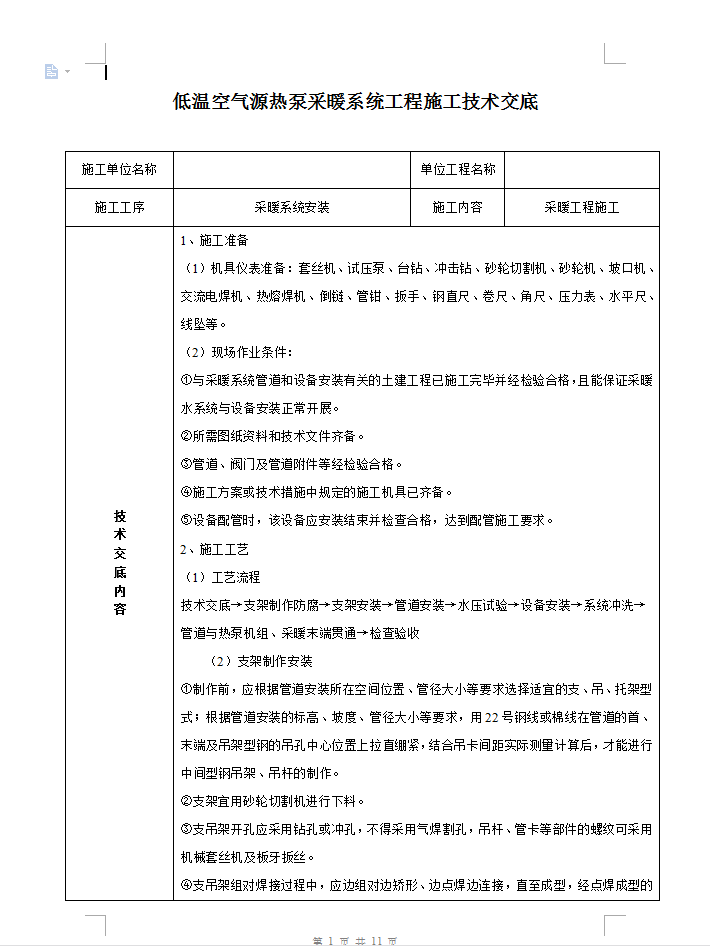

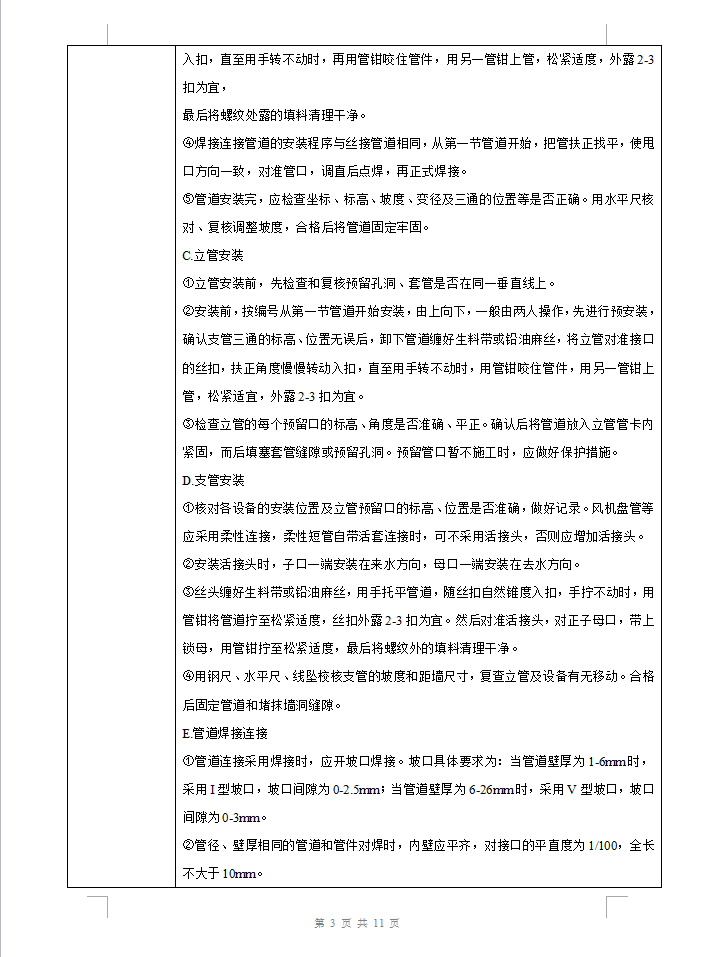

低温空气源热泵采暖系统工程施工技术交底 11P
支架制作安装:①制作前,应根据管道安装所在空间位置、管径大小等要求选择适宜的支、吊、托架型式;根据管道安装的标高、坡度、管径大小等要求,用22号钢线或棉线在管道的首、末端及吊架型钢的吊孔中心位置上拉直绷紧,结合吊卡间距实际测量计算后,才能进行中间型钢吊架、吊杆的制作。②支架宜用砂轮切割机进行下料。
③支吊架开孔应采用钻孔或冲孔,不得采用气焊割孔,吊杆、管卡等部件的螺纹可采用机械套丝机及板牙扳丝。
④支吊架组对焊接过程中,应边组对边矫形、边点焊边连接,直至成型,经点焊成型的支、吊应用标准样板进行校核,确认无误后方可正式焊接。焊缝必须饱满,保证具有足够的承载能力,外观检查应无漏焊、裂焊等缺陷,焊接后应对焊接变形进行矫正。⑤支吊制作完成后,必须除锈和清理焊渣,并及时涂刷防锈漆作防锈处理。⑥支吊架的安装位置应正确,与管道接触紧密、牢固、可靠,吊架、吊杆应垂直安装。固定在建筑结构上的管道支吊架不得影响结构的安全,当固定在空心砖墙上时,严禁使用膨胀螺栓。
