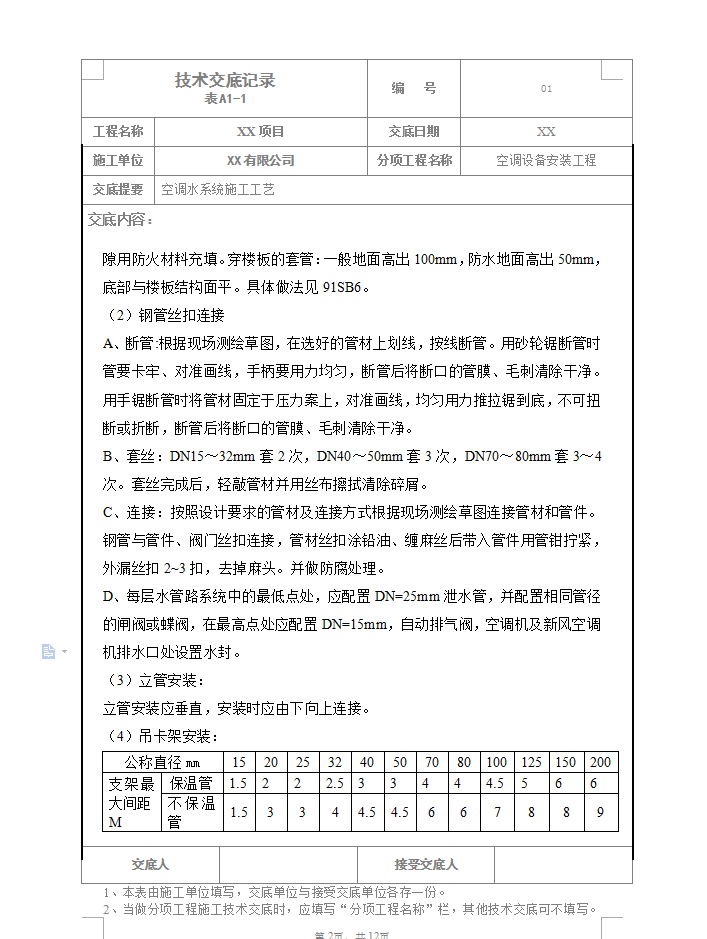

空调及水系统安装技术交底 12P

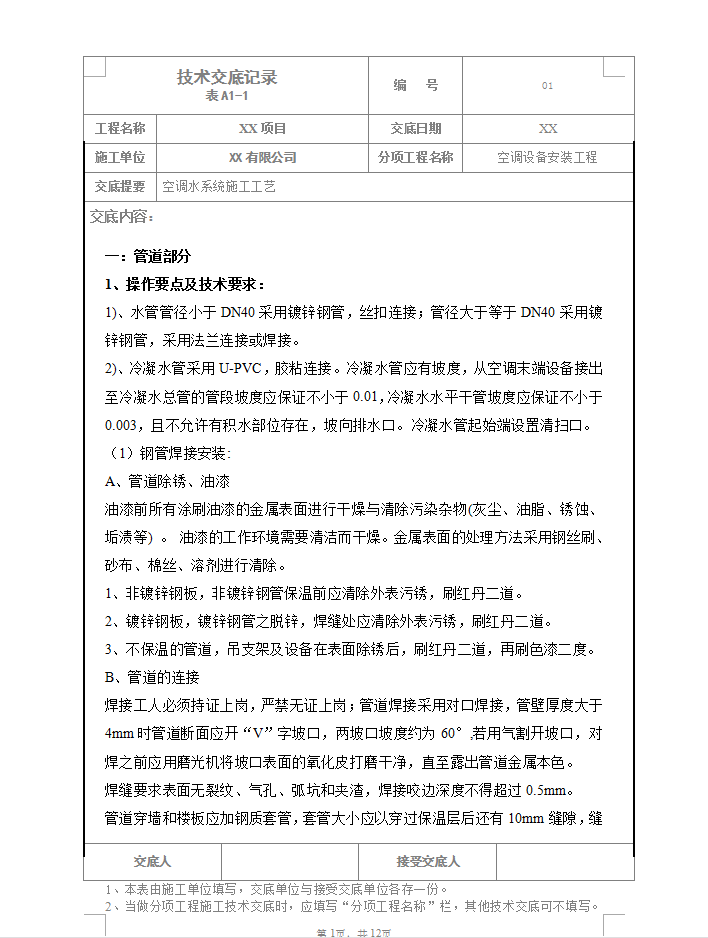

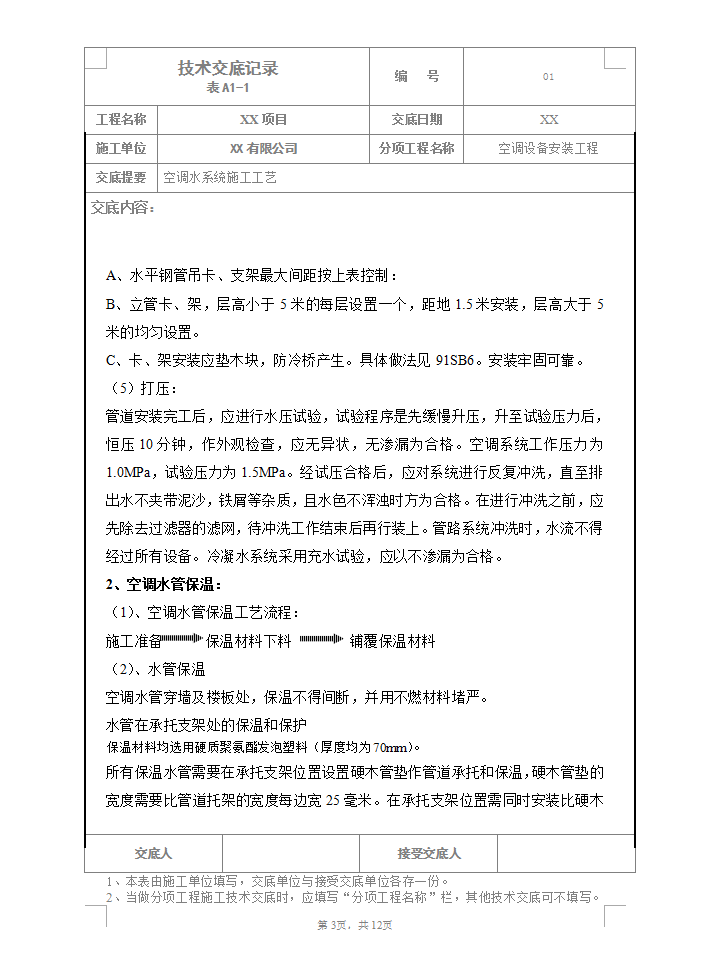

操作要点及技术要求:1)、水管管径小于DN40采用镀锌钢管,丝扣连接;管径大于等于DN40采用镀锌钢管,采用法兰连接或焊接。2)、冷凝水管采用U-PVC,胶粘连接。冷凝水管应有坡度,从空调末端设备接出至冷凝水总管的管段坡度应保证不小于0.01,冷凝水水平干管坡度应保证不小于0.003,且不允许有积水部位存在,坡向排水口。冷凝水管起始端设置清扫口。
