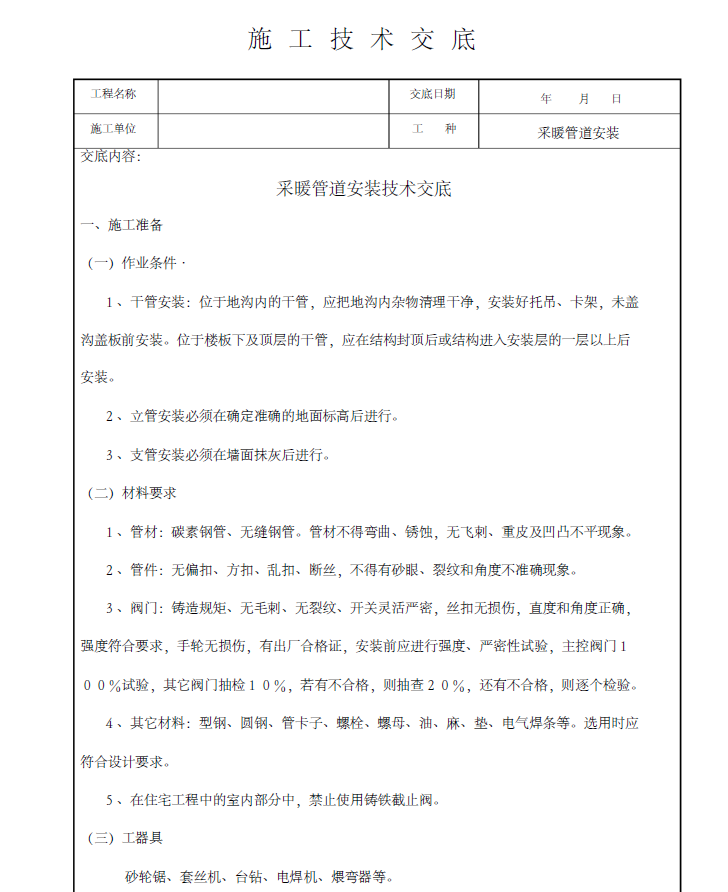

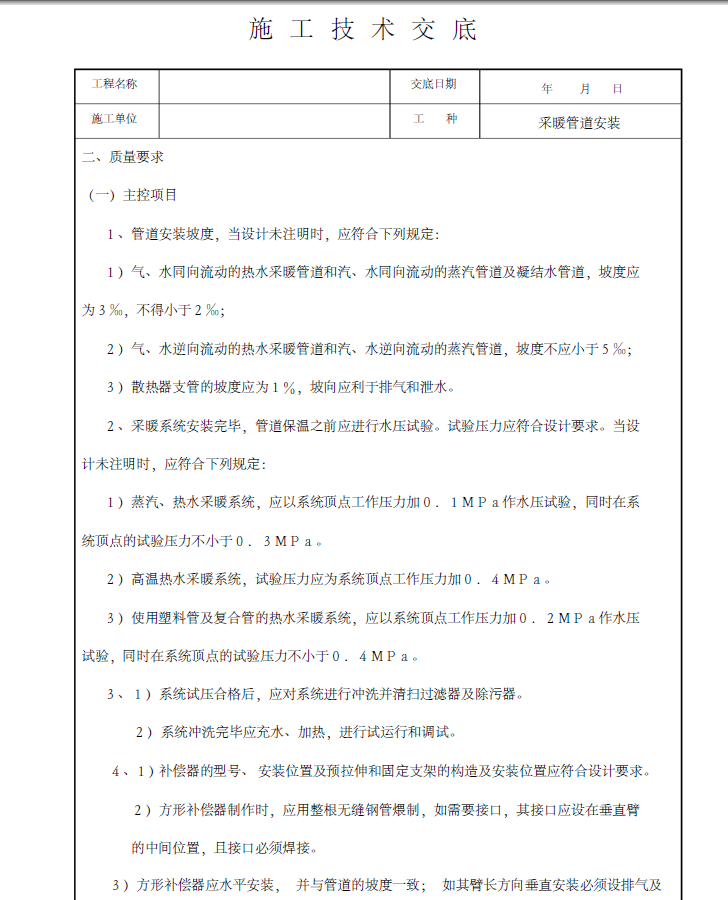

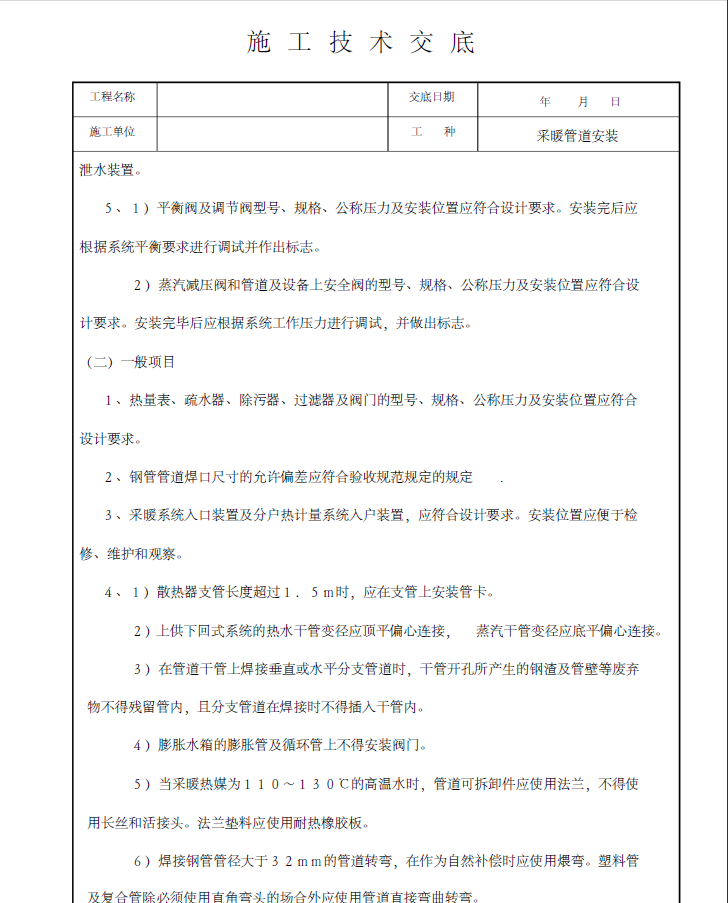

采暖管道安装技术交底剖析(PDF格式)15P
干管安装:1、干管安装按管道定位、画线(或挂线) 、支架安装、管子上架、接口连接、立管短管开孔焊接、水压试验、防腐保温等施工顺序进行。按施工草图,进行管段的加工预制,包括:断管、套丝、上零件、调直、核对好尺寸,按环路分组编号,码放整齐。3、干管安装应从进户或分支路点开始,装管前要检查管腔并通过拉扫(钢丝缠布)清理干净。在丝头处涂好铅油缠好麻,一人在末端扶平管道,钳咬住前节管件,用另一把管钳转动管至松紧适度,对准调直时的标记,要求丝扣外露2—3扣,并清掉麻头依此方法装完为止(管道穿过伸缩缝或过沟处,必须先穿好钢套管) 。4、制作羊角弯时,应煨两个75度左右的弯头,在联接处锯出坡口,主管锯成鸭嘴形,
拼好后应立即点焊、找平、找正、找直后,再进行施焊。羊角弯接合部位的口径必须与主管口径相等,其弯曲半径应为管径的2、5倍左右。干管过墙安装分路作法见下图
