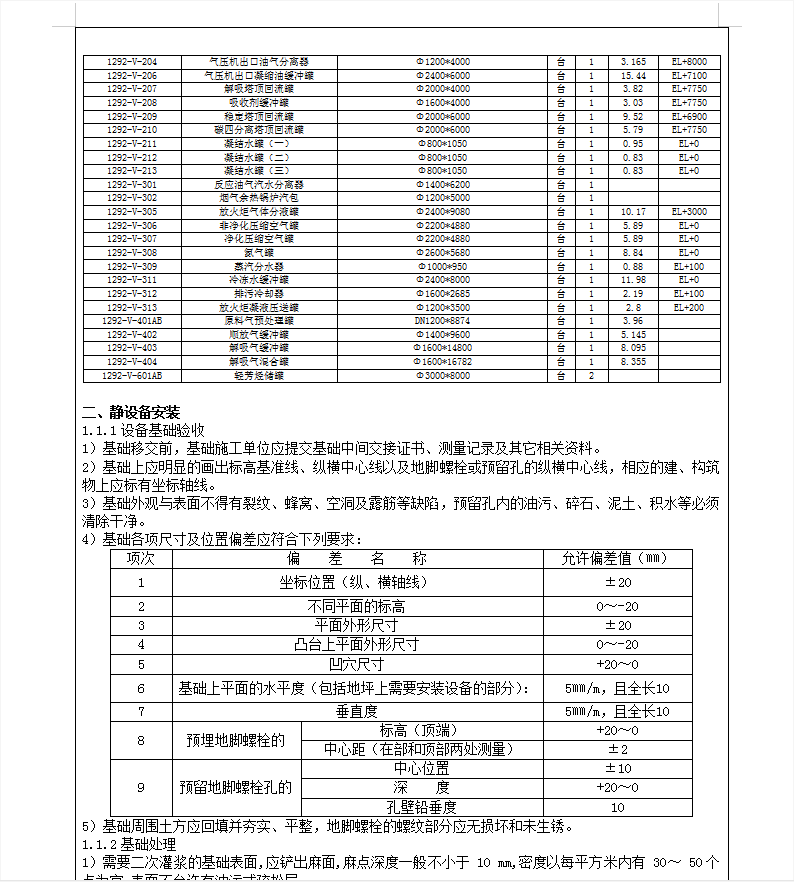

10万吨/年异丁烷脱氢装置部分设备制造、安装工程施工技术交底记录 17P

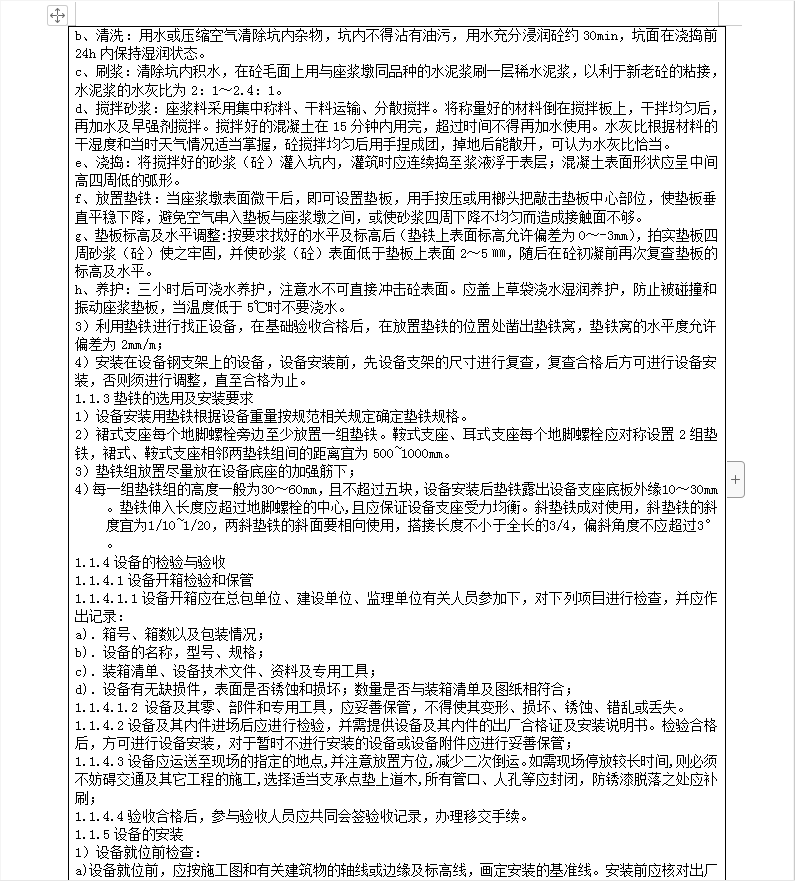

二、静设备安装
1.1.1设备基础验收
1)基础移交前,基础施工单位应提交基础中间交接证书、测量记录及其它相关资料。
2)基础上应明显的画出标高基准线、纵横中心线以及地脚螺栓或预留孔的纵横中心线,相应的建、构筑物上应标有坐标轴线。
3)基础外观与表面不得有裂纹、蜂窝、空洞及露筋等缺陷,预留孔内的油污、碎石、泥土、积水等必须清除干净。
5)基础周围土方应回填并夯实、平整,地脚螺栓的螺纹部分应无损坏和未生锈。
1.1.2基础处理
1)需要二次灌浆的基础表面,应铲出麻面,麻点深度一般不小于 10 mm,密度以每平方米内有 30~ 50个点为宜,表面不允许有油污或疏松层。
2)放置垫铁部位的基础表面应铲平。为保证垫铁水平度,可采用座浆法放置垫铁,座浆法施工步骤如下:
a、凿坑:在设置垫铁的混凝土基础部位的表面应凿出座浆坑,其座浆坑的长度和宽度应比垫板的长度和宽度大60~80mm,深度应不小于30mm且座浆层砼的厚度不少于50mm。
