您当前位置:首页 » 暖通工程 » 暖通施工交底
空调水管道安装技术交底 8P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-01-20
  • 资料类型:RAR
  • 资料大小:473 KB
  • 资料分类:暖通工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
空调水管道安装技术交底 8P
镀锌钢管及管件的规格种类应符合设计及生产标准要求,管壁内外镀锌均匀,无锈蚀、无飞刺,管件无偏扣、乱口、丝扣不全或角度不准等现象,无缝钢管管材及管件均应有出厂合格证及其他相应质量证明材料。
主要施工机具:砂轮切割机、手砂轮、压力工作台、倒链、台钻、电锤、坡口机、套丝机、试压泵、手锯、套丝机、管钳、套筒扳手、梅花扳手、活扳、铁锤、电气焊设备等。
测量工具:钢直尺、水平尺、钢卷尺、角尺、U形压力计等。明装托、吊干管安装必须在安装层的结构顶板完成后进行,沿管线安装位置的杂物清理干净,托吊架件均已安装牢固,位置正确。

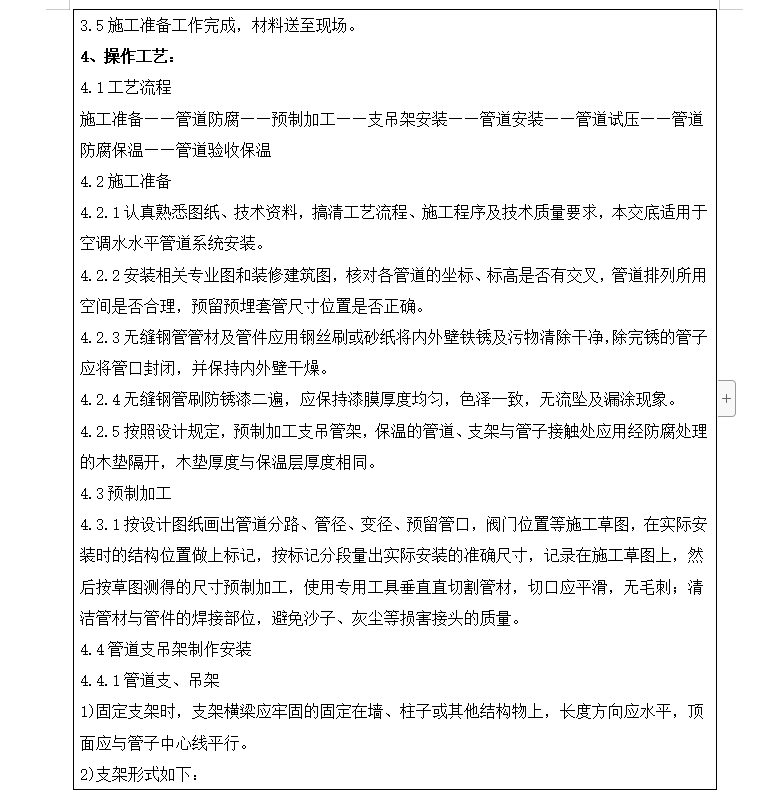

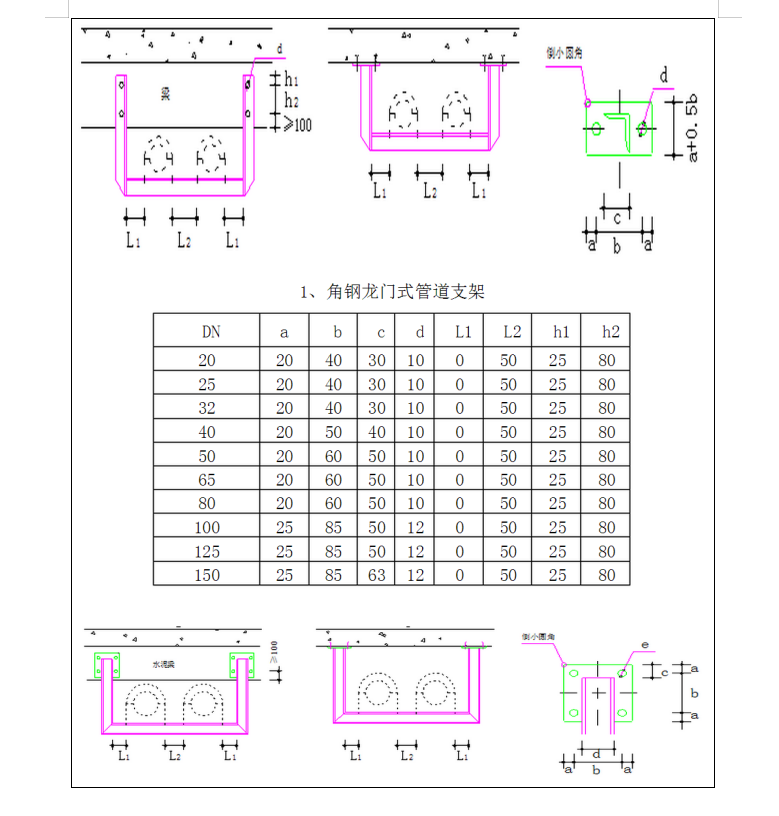

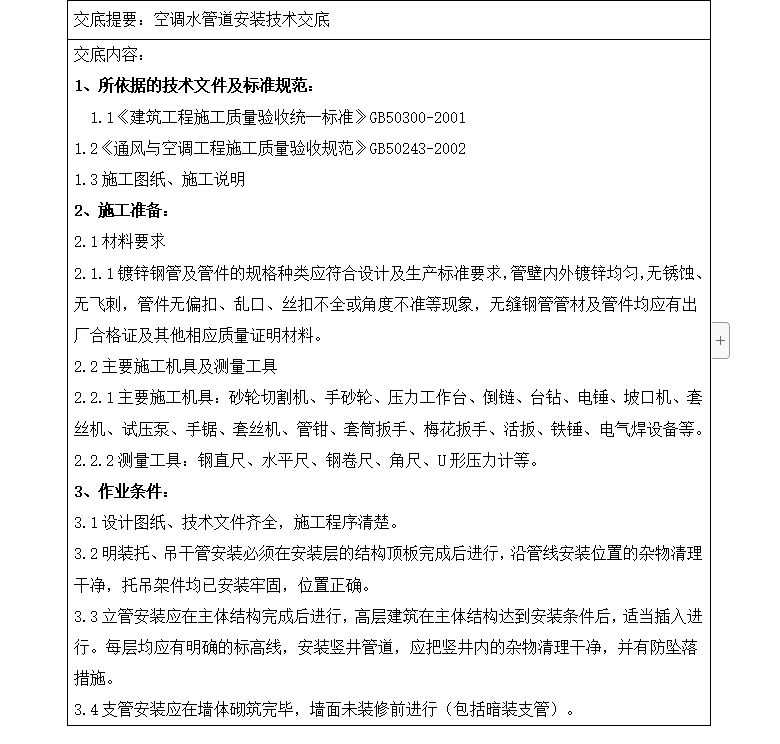

资料截图
  • 空调水管道安装技术交底 8P
  • 空调水管道安装技术交底 8P
  • 空调水管道安装技术交底 8P
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
