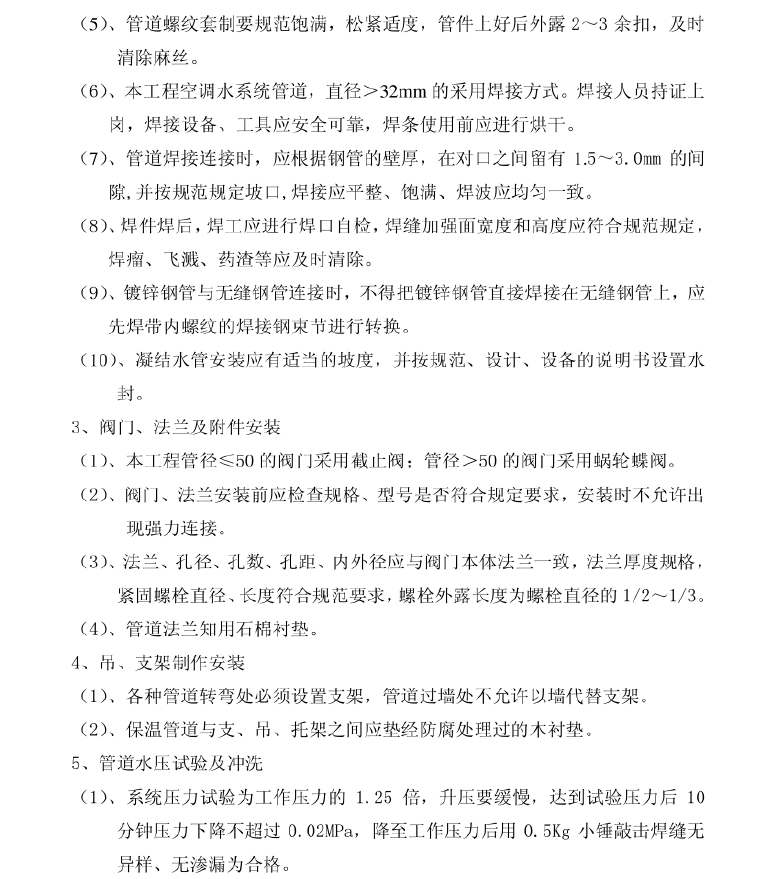

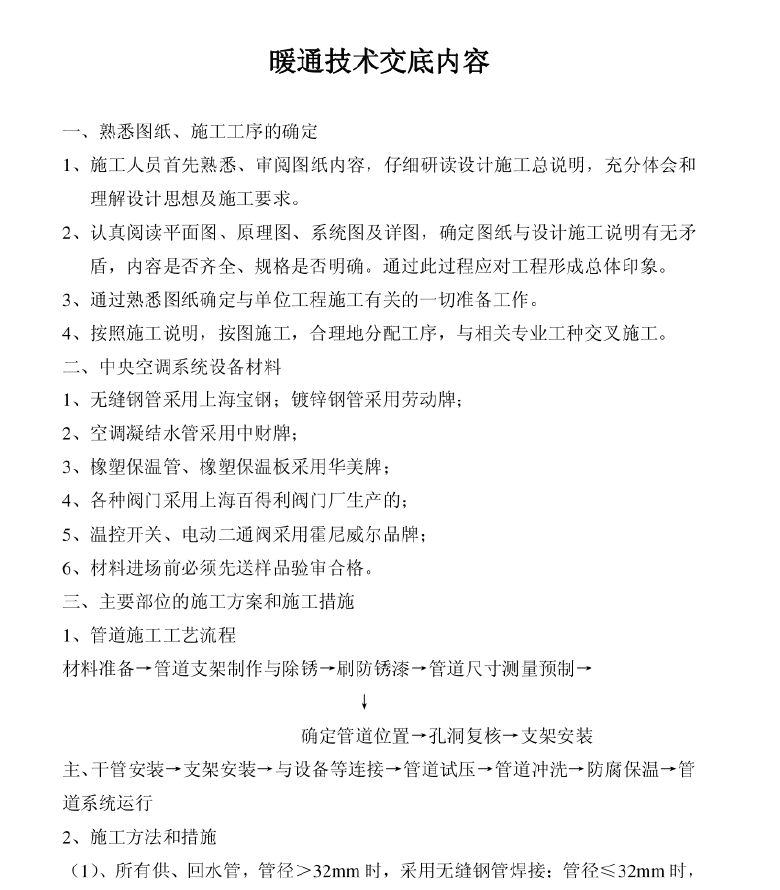

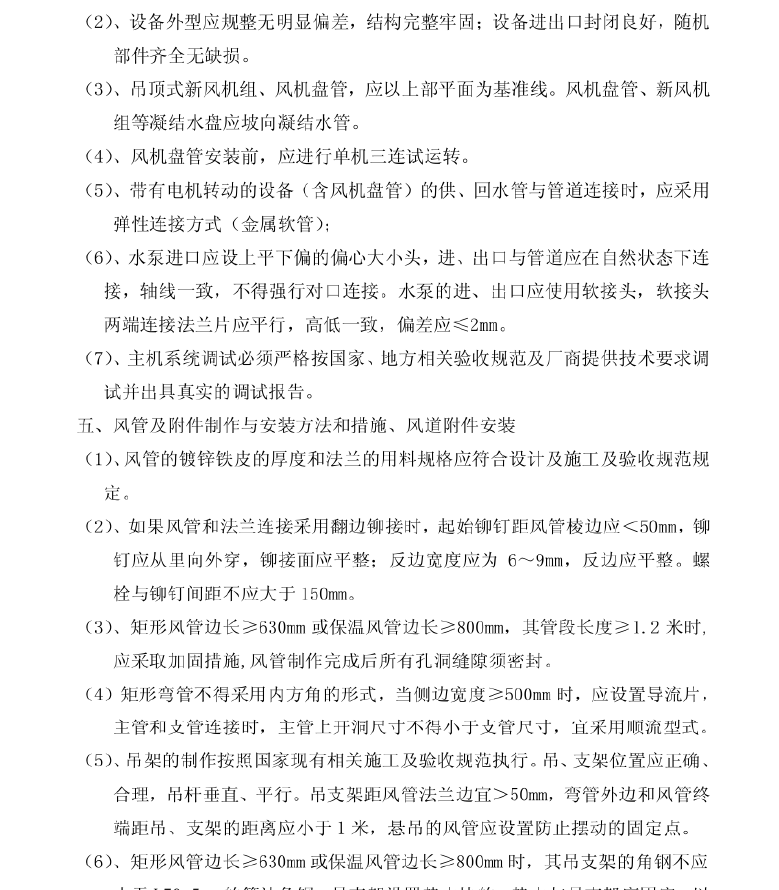

施工人员首先熟悉、审阅图纸内容,仔细研读设计施工总说明,充分体会和理解设计思想及施工要求。认真阅读平面图、原理图、系统图及详图,确定图纸与设计施工说明有无矛盾,内容是否齐全、规格是否明确。通过此过程应对工程形成总体印象。通过熟悉图纸确定与单位工程施工有关的一切准备工作。按照施工说明,按图施工,合理地分配工序,与相关专业工种交叉施工。
所有供、回水管,管径> 32mm时,采用无缝钢管焊接:管径≤32mm时,采用镀锌钢管丝扣连接;凝结水管均采用U一PVC给水管。
各系统管道安装时,应考忠在最高点设排气阀,最低点设临时排放口便于系统吹洗。
