您当前位置:首页 » 暖通工程 » 暖通施工交底
供热与燃气管道管材吊装安全技术交底
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-04-14
  • 资料类型:RAR
  • 资料大小:31 KB
  • 资料分类:暖通工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

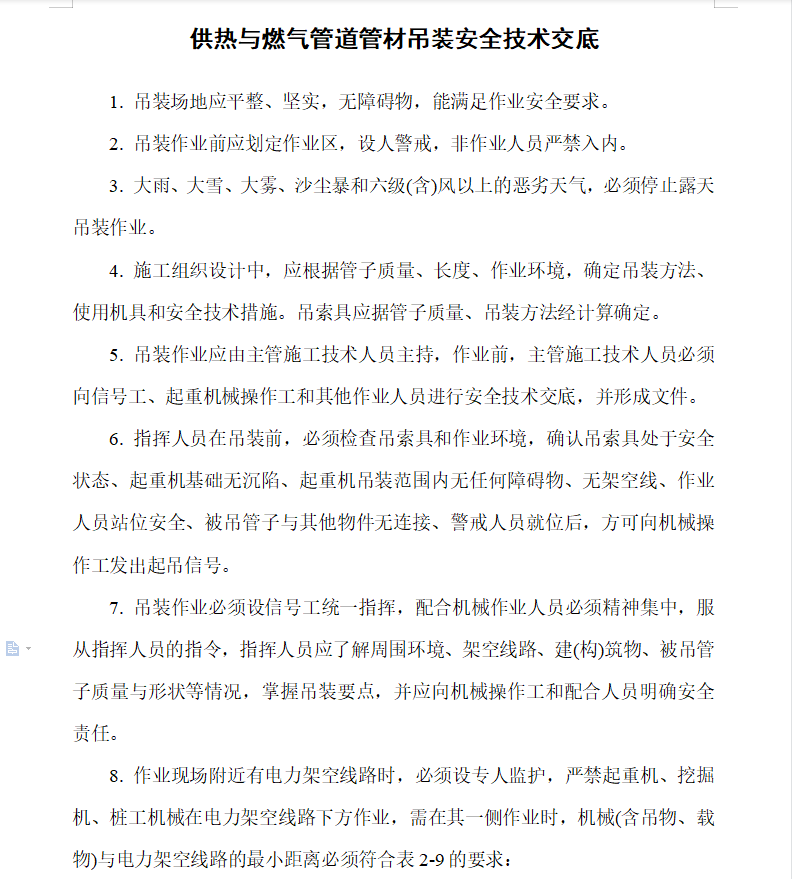

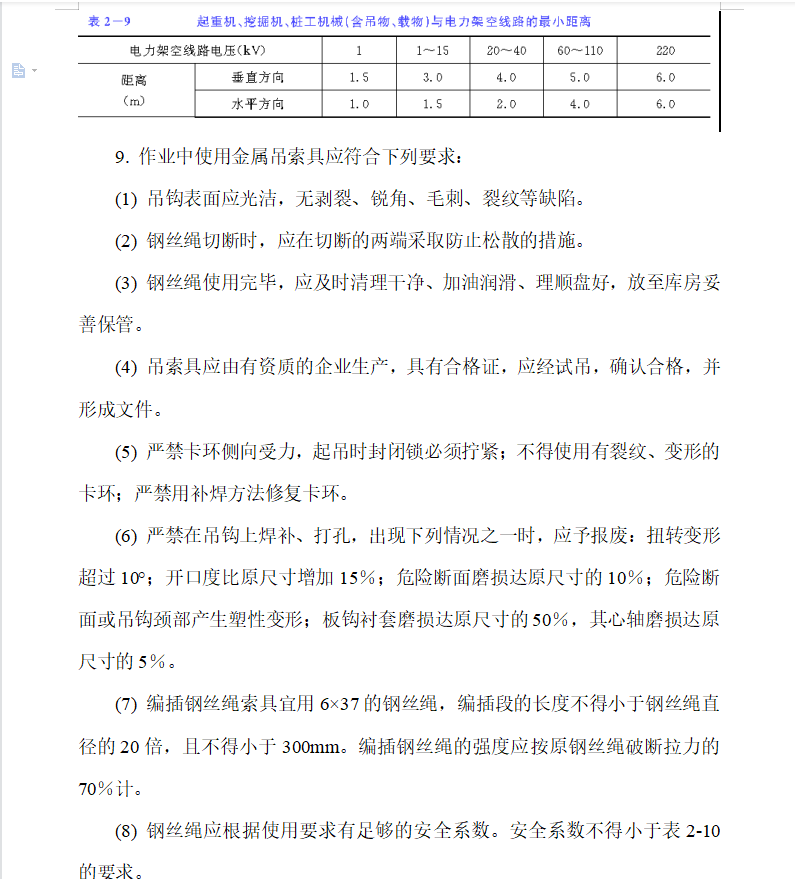

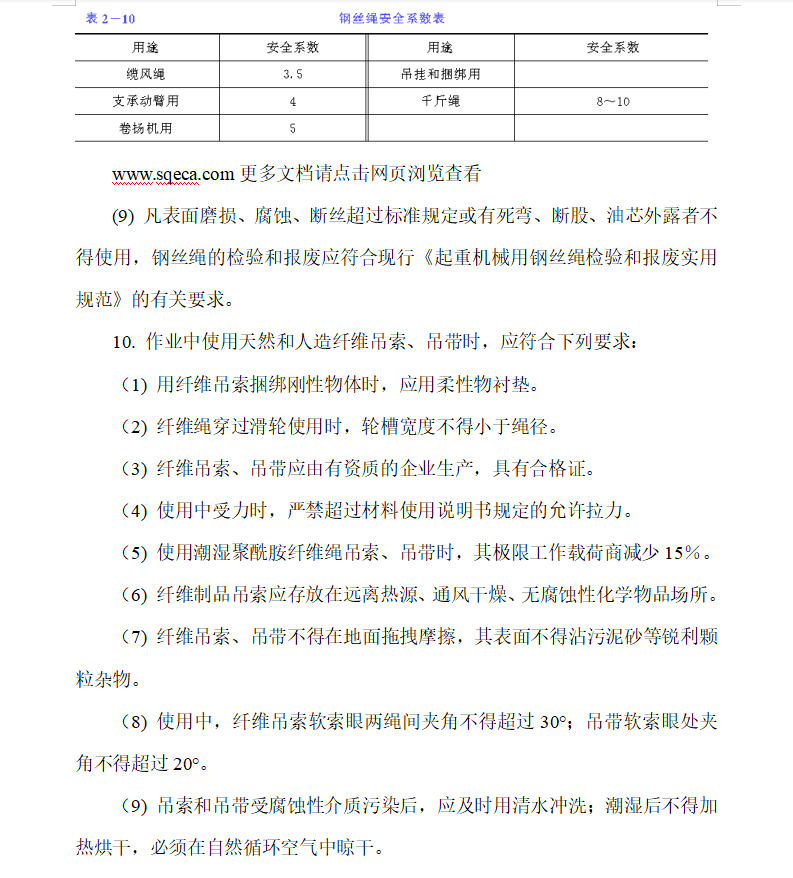

供热与燃气管道管材吊装安全技术交底
1. 吊装场地应平整、坚实,无障碍物,能满足作业安全要求。
2. 吊装作业前应划定作业区,设人警戒,非作业人员严禁入内。
3. 大雨、大雪、大雾、沙尘暴和六级(含)风以上的恶劣天气,必须停止露天吊装作业。
4. 施工组织设计中,应根据管子质量、长度、作业环境,确定吊装方法、使用机具和安全技术措施。吊索具应据管子质量、吊装方法经计算确定。
5. 吊装作业应由主管施工技术人员主持,作业前,主管施工技术人员必须向信号工、起重机械操作工和其他作业人员进行安全技术交底,并形成文件。
6. 指挥人员在吊装前,必须检查吊索具和作业环境,确认吊索具处于安全状态、起重机基础无沉陷、起重机吊装范围内无任何障碍物、无架空线、作业人员站位安全、被吊管子与其他物件无连接、警戒人员就位后,方可向机械操作工发出起吊信号。
资料截图
  • 供热燃气管道,管材吊装,安全技术交底
  • 供热燃气管道,管材吊装,安全技术交底
  • 供热燃气管道,管材吊装,安全技术交底
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
