您当前位置:首页 » 水利工程 » 初步设计报告
某喷灌工程规划设计报告
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-04-02
  • 资料类型:RAR
  • 资料大小:60 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某喷灌工程规划设计报告

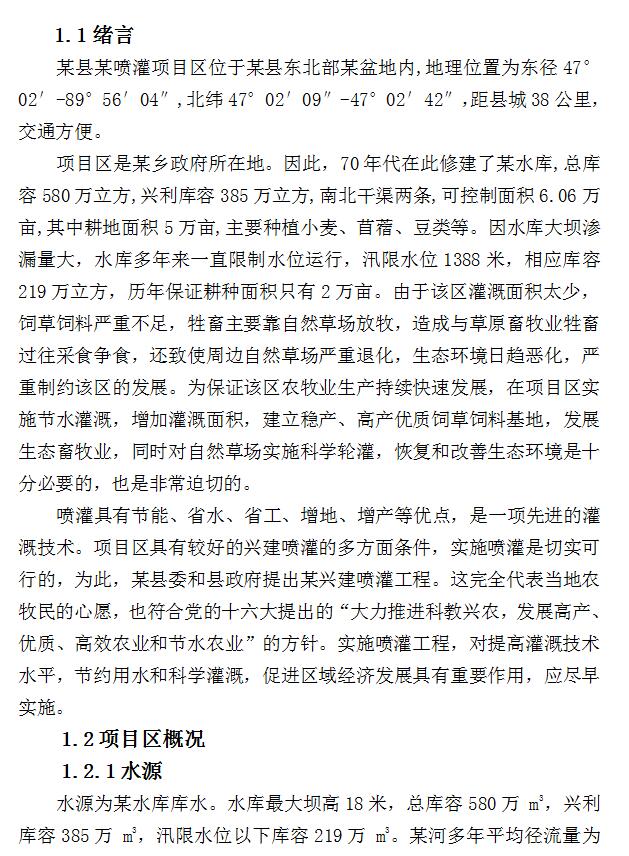

项目区是某乡政府所在地。因此,70年代在此修建了某水库,总库容580万立方,兴利库容385万立方,南北干渠两条,可控制面积6.06万亩,其中耕地面积5万亩,主要种植小麦、苜蓿、豆类等。因水库大坝渗漏量大,水库多年来一直限制水位运行,汛限水位1388米,相应库容219万立方,历年保证耕种面积只有2万亩。由于该区灌溉面积太少,饲草饲料严重不足,牲畜主要靠自然草场放牧,造成与草原畜牧业牲畜过往采食争食,还致使周边自然草场严重退化,生态环境日趋恶化,严重制约该区的发展。为保证该区农牧业生产持续快速发展,在项目区实施节水灌溉,增加灌溉面积,建立稳产、高产优质饲草饲料基地,发展生态畜牧业,同时对自然草场实施科学轮灌,恢复和改善生态环境是十分必要的,也是非常迫切的。
喷灌具有节能、省水、省工、增地、增产等优点,是一项先进的灌溉技术。项目区具有较好的兴建喷灌的多方面条件,实施喷灌是切实可行的,为此,某县委和县政府提出某兴建喷灌工程。这完全代表当地农牧民的心愿,也符合党的十六大提出的“大力推进科教兴农,发展高产、优质、高效农业和节水农业”的方针。实施喷灌工程,对提高灌溉技术水平,节约用水和科学灌溉,促进区域经济发展具有重要作用,应尽早实施。
1.3管网规划
1.3.1喷灌技术参数

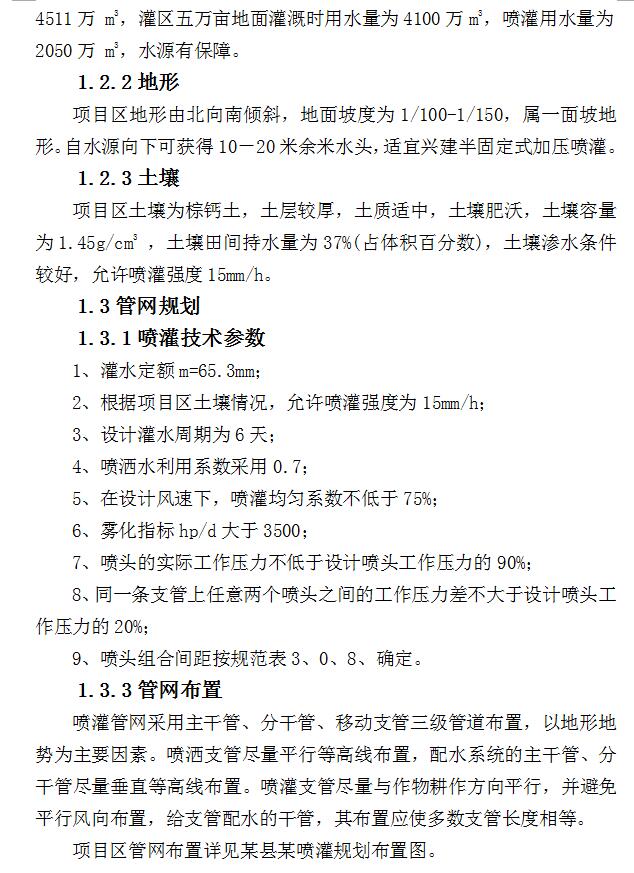

1、灌水定额m=65.3mm;
2、根据项目区土壤情况,允许喷灌强度为15mm/h;
3、设计灌水周期为6天;
4、喷洒水利用系数采用0.7;
5、在设计风速下,喷灌均匀系数不低于75%;
6、雾化指标hp/d大于3500;
7、喷头的实际工作压力不低于设计喷头工作压力的90%;
8、同一条支管上任意两个喷头之间的工作压力差不大于设计喷头工作压力的20%;
9、喷头组合间距按规范表3、0、8、确定。
1.3.3管网布置
喷灌管网采用主干管、分干管、移动支管三级管道布置,以地形地势为主要因素。喷洒支管尽量平行等高线布置,配水系统的主干管、分干管尽量垂直等高线布置。喷灌支管尽量与作物耕作方向平行,并避免平行风向布置,给支管配水的干管,其布置应使多数支管长度相等。
资料截图
  • 某喷灌工程规划设计报告
  • 某喷灌工程规划设计报告
