您当前位置:首页 » 水利工程 » 水利工艺工法
粘土套井及帷幕灌浆施工工艺 7P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-10-26
  • 资料类型:RAR
  • 资料大小:14.5 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

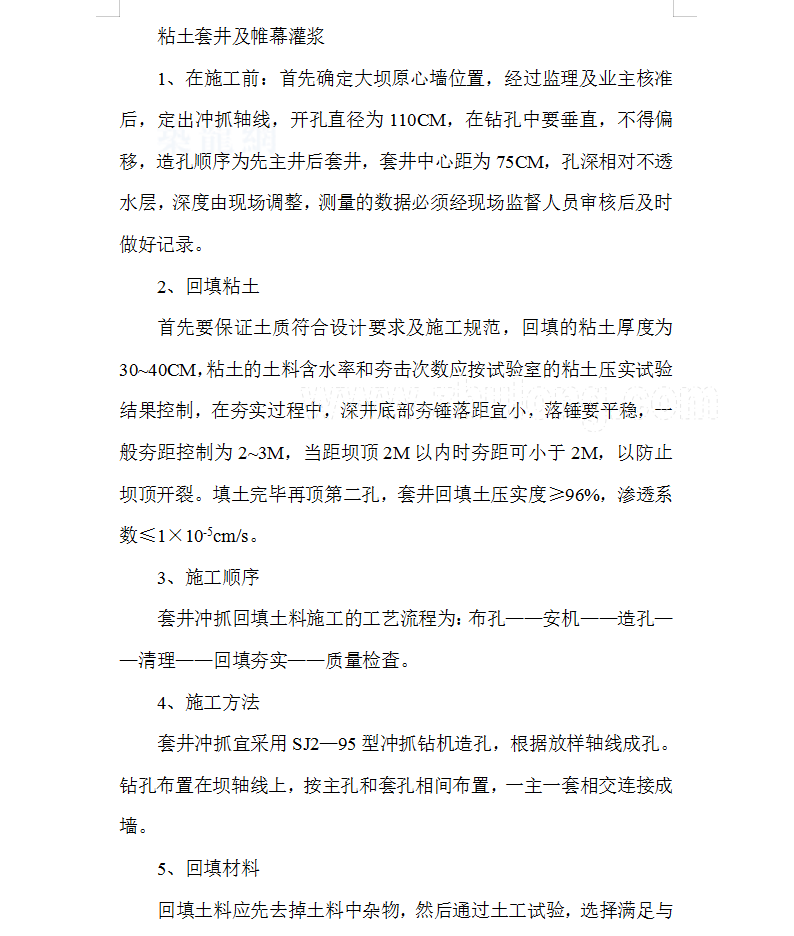

粘土套井及帷幕灌浆施工工艺 7P
在施工前:首先确定大坝原心墙位置,经过监理及业主核准后,定出冲抓轴线,开孔直径为110CM,在钻孔中要垂直,不得偏移,造孔顺序为先主井后套井,套井中心距为75CM,孔深相对不透水层,深度由现场调整,测量的数据必须经现场监督人员审核后及时做好记录。
资料截图

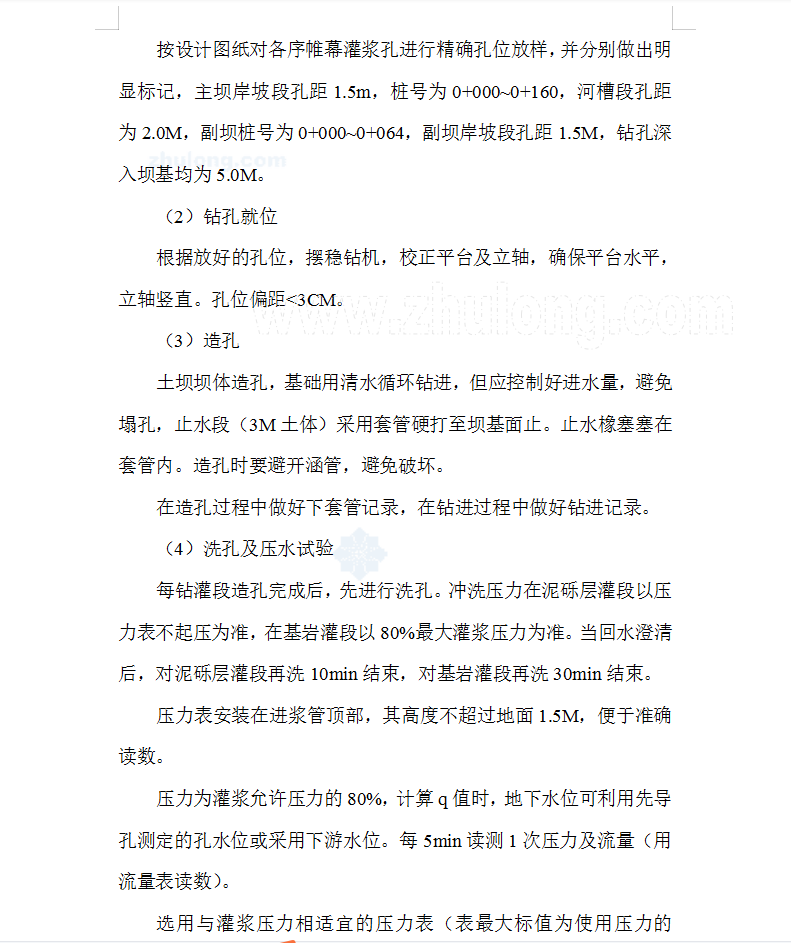

  • 粘土套井及帷幕灌浆施工工艺

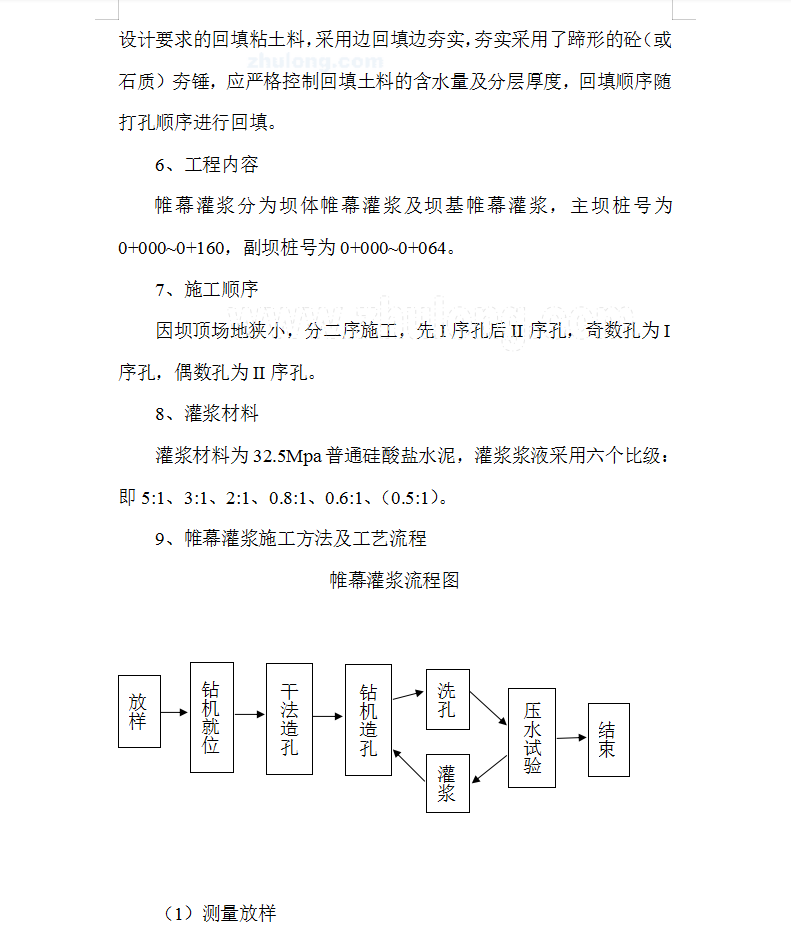

  • 粘土套井及帷幕灌浆施工工艺
  • 粘土套井及帷幕灌浆施工工艺
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
