您当前位置:首页 » 水利工程 » 水利工艺工法
水利工程双防渠道施工隔墙施工工法
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-12-23
  • 资料类型:RAR
  • 资料大小:36.0 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水利工程双防渠道施工隔墙施工工法
渠道土方回填好后,控制轴线及平面位置,人工即开始挂线开挖,一次性将基槽开挖到设计高程,取2-3M宽长度同渠道横断面一样(不够可以粘接)按“U”型铺到隔墙基底,土面以上采用装配式模板架设固定,然后浇筑砼。待砼凝固拆模后将塑膜上的砼清理干净,同时将塑膜卷好在隔墙两侧待该段渠道削坡成型铺设苯板后,铺设塑膜再与隔墙两侧的塑膜进行焊接。这样施工既不会有板深陷,而且保证了塑膜的粘接,真正起到了双防的作用。
资料截图

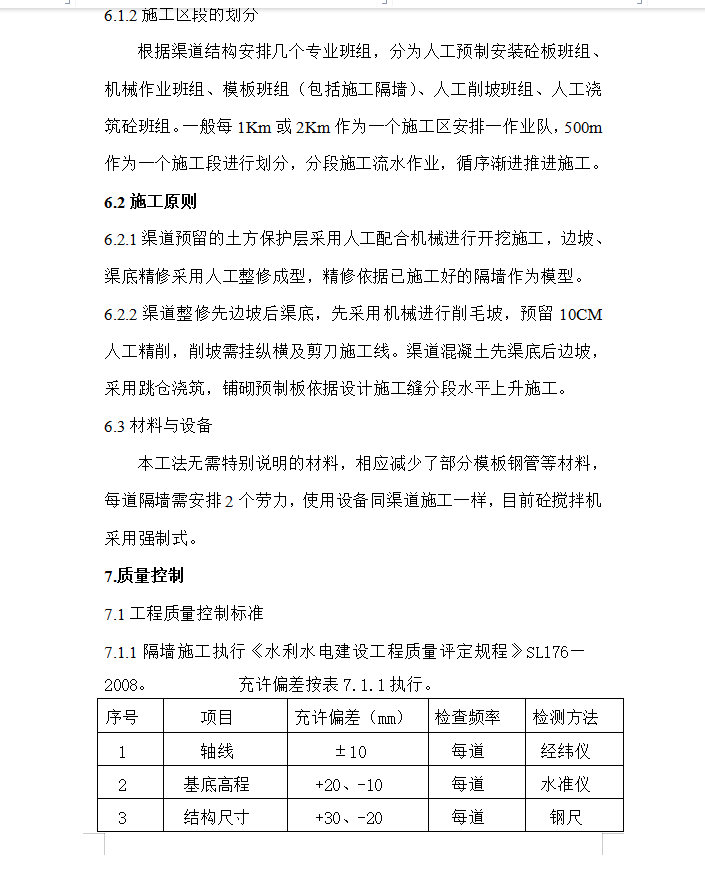

  • 水利工程双防渠道施工隔墙施工工法

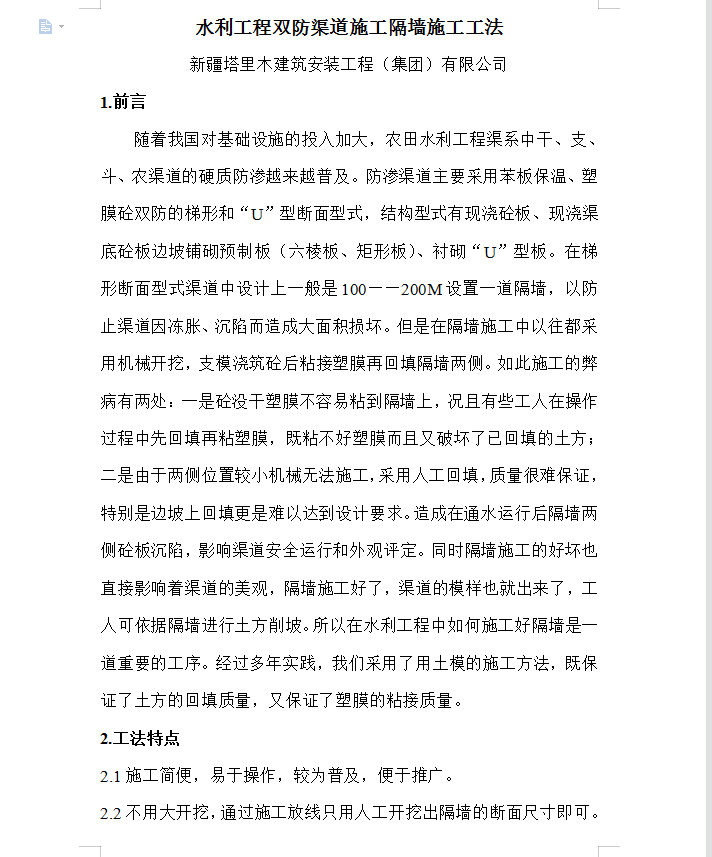

  • 水利工程双防渠道施工隔墙施工工法
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
