您当前位置:首页 » 水利工程 » 水利工艺工法
水利渠道预制板铺砌施工工法
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-12-23
  • 资料类型:RAR
  • 资料大小:26.1 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

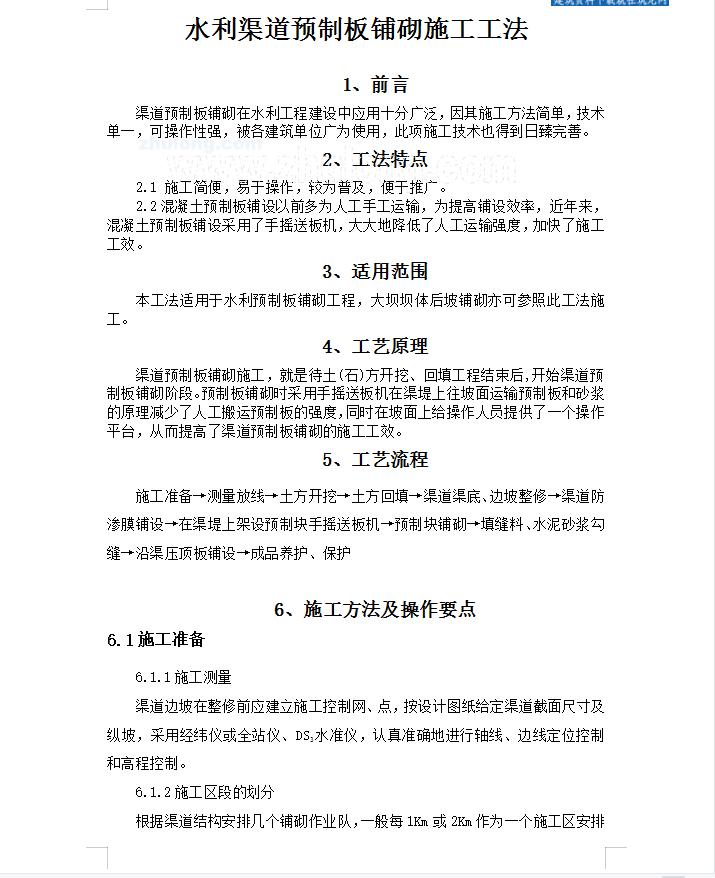

水利渠道预制板铺砌施工工法

土工膜进行搭接,采用塑焊机进行焊缝。所有接缝的验收要采用外观检查和充气检查相结合,以充气检查为主。焊接时要注意流水方向,流水方向上游处布置在上层,下游处放置在下层,要防止此处处理不当造成渗漏。铺设时注意土工膜不要拉得太紧,要留有一定的松弛度,与底层砂浆平贴,并开始进行检查。检查土工膜上有无破坏或孔眼,如有破坏、针眼必须进行粘结,粘结(焊接)时四周要超出10cm。纵、横梁端土工膜接头的留置不少于1.0 m。
资料截图
  • 水利渠道预制板铺砌施工工法
  • 水利渠道预制板铺砌施工工法
  • 水利渠道预制板铺砌施工工法
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
