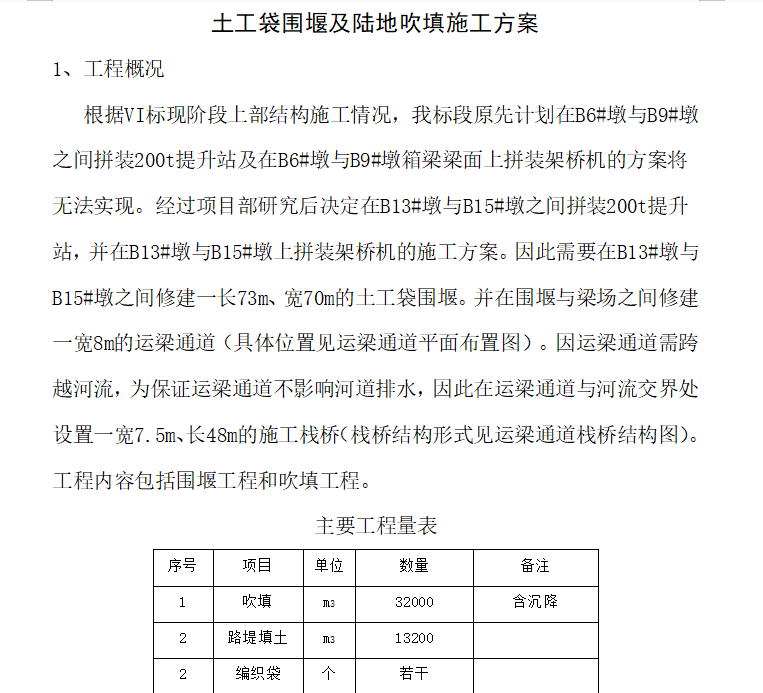

围堰及陆地吹填施工方案

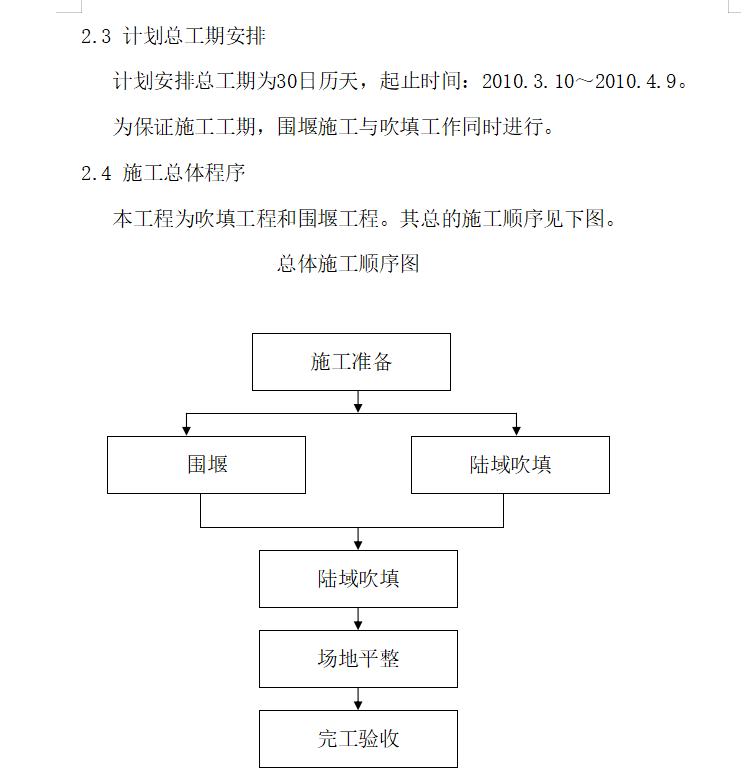

拟采用3艘1000m3/h绞吸船进行吹填,每艘配置2台吹砂泵,可满足进度要求。本工程需要吹填砂约2.5万方,考虑到吹填流失、沉降方以及采砂损耗,约需3.2万方。计划安排总工期为30日历天,起止时间:2010.3.10~2010.4.9。为保证施工工期,围堰施工与吹填工作同时进行。
