一、选题理由
1、工程工期要求
大坝截流11月截流,上游围堰做为坝体的一部分进行施工,上游围堰防渗设计为碾压式沥青混凝土心墙防渗,同时为了保证本工程4月底具备度汛要求,上游围堰沥青混凝土心墙施工必须在冬季连续施工。
2、问题的提出

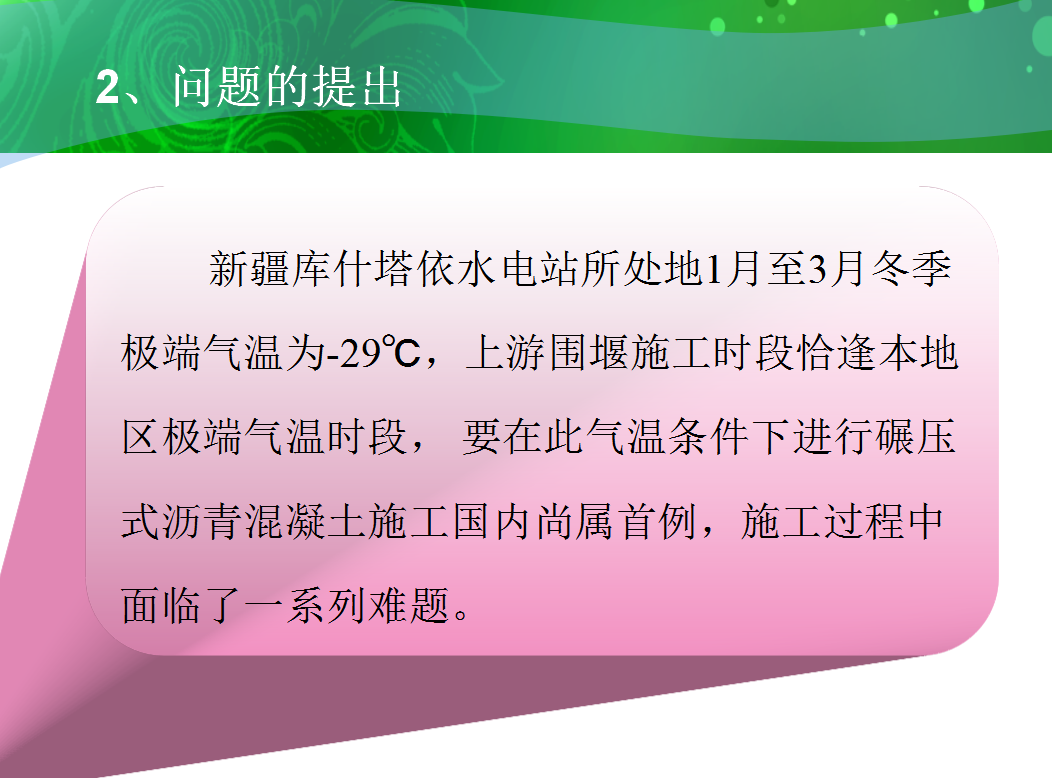

新疆库什塔依水电站所处地1月至3月冬季极端气温为-29℃,上游围堰施工时段恰逢本地区极端气温时段, 要在此气温条件下进行碾压式沥青混凝土施工国内尚属首例,施工过程中面临了一系列难题。
3、确定课题

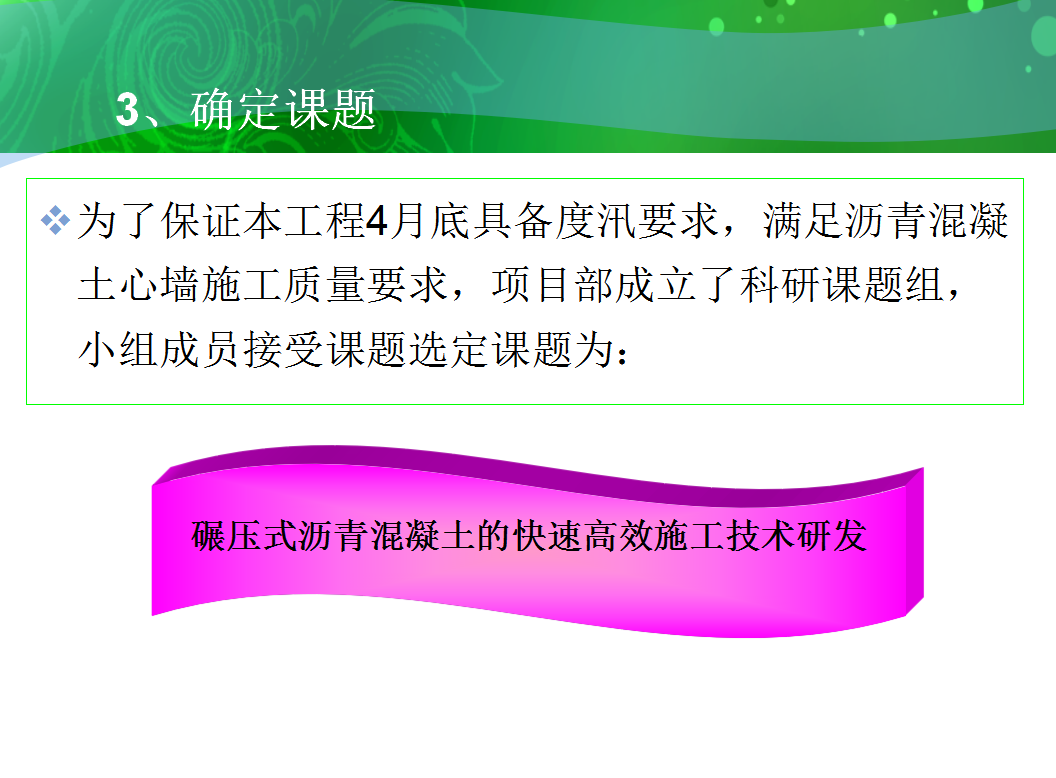

为了保证本工程4月底具备度汛要求,满足沥青混凝土心墙施工质量要求,项目部成立了科研课题组,小组成员接受课题选定课题为:
二、确定目标
根据业主工期进度安排,我部必须在4月底具备度汛要求,工期为150天,根据时间安排需在12月底完成试验,有效施工时间只有120天。
1、提出方案
课题小组为了确保库什塔依水电站工程碾压式混凝土冬季施工质量,小组成员利用头脑风暴法提出了3种方案建议,并将结果用亲和图整理如下:
2、分析方案
3、确定最佳方案
通过对比分析,第三种方案(沥青砼心墙连续铺筑施工)为最佳方案。本方案主要是利用极端低温条件下沥青混凝土连续铺筑,优化施工配比,工序紧密衔接,缩短碾压时间;同时进行每日白班和夜班多层连续铺筑施工。
四、制定对策
五、对策实施
实施一:冬季极端气温下连续铺筑、及无层间加热
1、选择适合低温条件的沥青混凝土配合比。
冬季碾压式沥青混凝土施工,摊铺过程的温度损失尤为难以控制,所以在摊铺后尽快碾压成型是关键,我们课题组通过室内和现场试验可知,油石比的增大可使沥青混凝土在压实功大大减少的情况下很容易达到密实。故极端低温条件下可通过增大沥青混凝土的油石比来缩短沥青混凝土摊铺后的成型密实时段,在心墙表面进行保温,减少温度损失,从而达到沥青混凝土的温控要求,保证沥青混凝土的质量。
2、沥青混凝土在拌合时出机口温度采取规范要求的上限值。
3、沥青混凝土运输及摊铺设备加设保温,保证沥青混合料在运输过程中做到全封闭。
4、夜间沥青心墙施工现场,照明条件要达到无重影。层间温度满足要求,即刻进行下层施工,保证沥青混凝土连续铺筑。
5、加强组织管理,使各工序紧密衔接,做到及时拌合、运输、摊铺碾压、特别是尽量缩短碾压时间,每车沥青混合料运输、摊铺碾压全过程控制在30分钟内完成。
