水中承台钢套箱施工质量控制 29P
一、工程概况
XX二桥维修加固工程位于XX县城中心地段的富春江上,桥梁北端连接XX县老城区的迎春街,南面为江南开发区的主要街道——迎春南路,迎春南路延伸与杭千高速出入口相接,大桥是连接新老城区的主要通道。老桥桥梁总长为804m,主桥跨径为60m的钢管混凝土系杆拱桥,共4跨,引桥跨径各为25m,共20跨,另外北端有4跨,跨径各为8m、16m、13m、20m的空心板,全桥共计28跨。桥梁宽度0-4号墩和18-23号墩为17.6m,其余部分均为15.5m。老桥上部结构在新建拼宽桥梁后拆除,然后对老桥的上部结构进行重建,并与新建拼宽桥梁进行无缝衔接,形成一座整体桥梁。维修加固后桥梁总长度为796m,共计27跨。

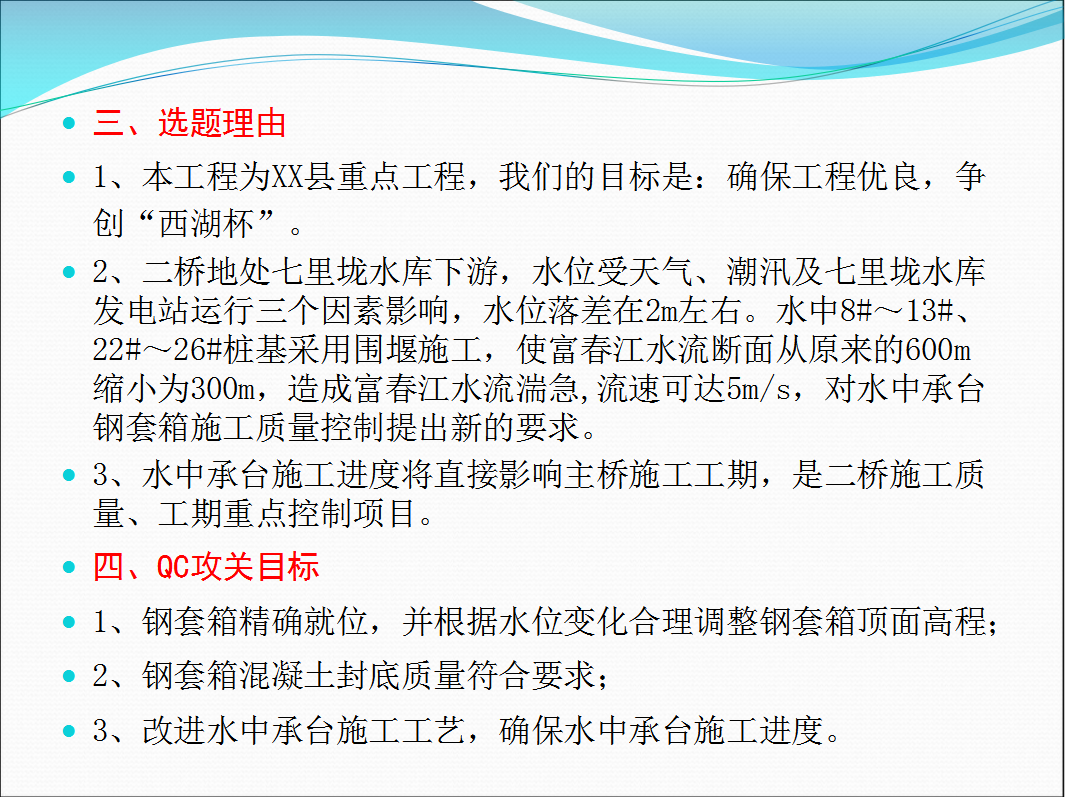

二桥主桥墩共6个,其中3个桥墩(19~21#墩)水位较深,项目部根据现场地形、现有施工设备材料及以往公司类似工程施工经验决定采用无底钢套箱施工工艺。主桥墩左右幅均为6根桩基。其中中墩承台(20#、21#)尺寸为10.9m×5.8m×2.5m,边墩19#承台尺寸为10.9m×5.2m×2.2m。
