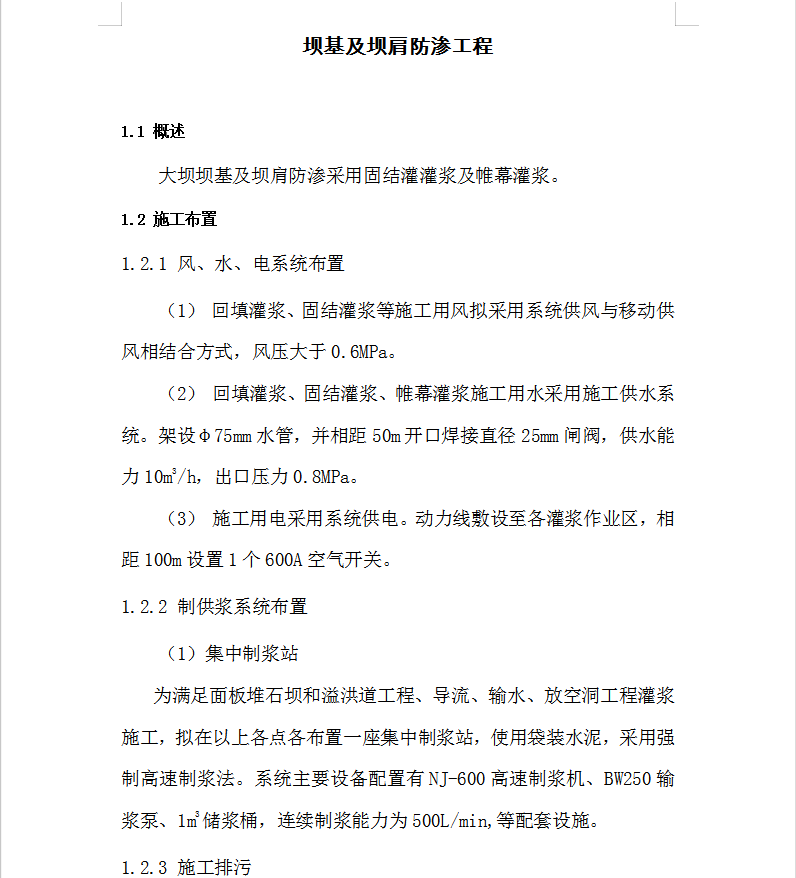

1.1 概述
大坝坝基及坝肩防渗采用固结灌灌浆及帷幕灌浆。
1.2 施工布置
1.2.1 风、水、电系统布置
(1) 回填灌浆、固结灌浆等施工用风拟采用系统供风与移动供风相结合方式,风压大于0.6MPa。
(2) 回填灌浆、固结灌浆、帷幕灌浆施工用水采用施工供水系统。架设φ75mm水管,并相距50m开口焊接直径25mm闸阀,供水能力10m3/h,出口压力0.8MPa。
(3) 施工用电采用系统供电。动力线敷设至各灌浆作业区,相距100m设置1个600A空气开关。
1.2.2 制供浆系统布置
(1)集中制浆站
为满足面板堆石坝和溢洪道工程、导流、输水、放空洞工程灌浆施工,拟在以上各点各布置一座集中制浆站,使用袋装水泥,采用强制高速制浆法。系统主要设备配置有NJ-600高速制浆机、BW250输浆泵、1m3储浆桶,连续制浆能力为500L/min,等配套设施。
