某镇屈头排涝泵站重建工程堤防加固施工工法  34P

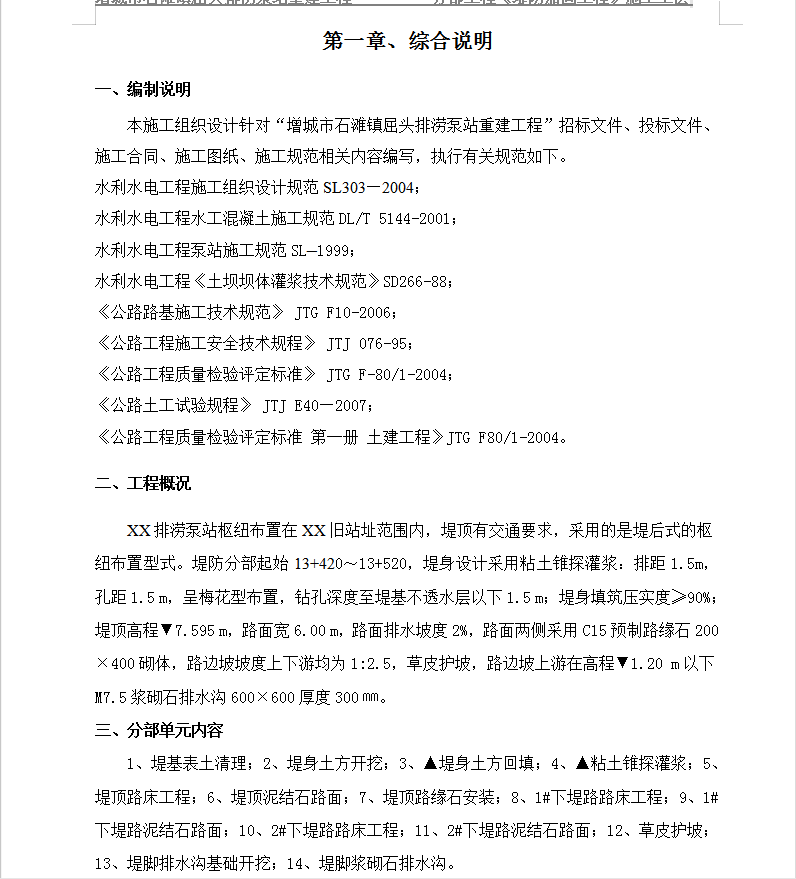

XX排涝泵站枢纽布置在XX旧站址范围内,堤顶有交通要求,采用的是堤后式的枢纽布置型式。堤防分部起始13+420~13+520,堤身设计采用粘土锥探灌浆:排距1.5m,孔距1.5 m,呈梅花型布置,钻孔深度至堤基不透水层以下1.5 m;堤身填筑压实度≥90%;堤顶高程▼7.595 m,路面宽6.00 m,路面排水坡度2%,路面两侧采用C15预制路缘石200×400砌体,路边坡坡度上下游均为1:2.5,草皮护坡,路边坡上游在高程▼1.20 m以下M7.5浆砌石排水沟600×600厚度300㎜。
