您当前位置:首页 » 水利工程 » 水利课件
小型水利水保工程施工工法 13P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-06
  • 资料类型:RAR
  • 资料大小:33.3 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
小型水利水保工程施工工法 13P

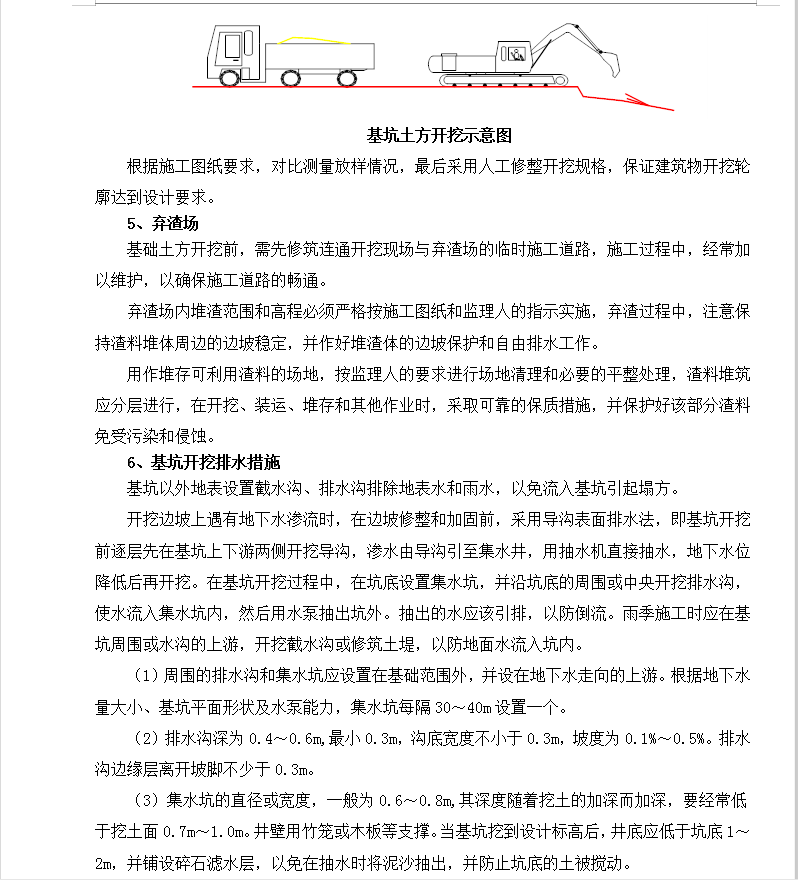

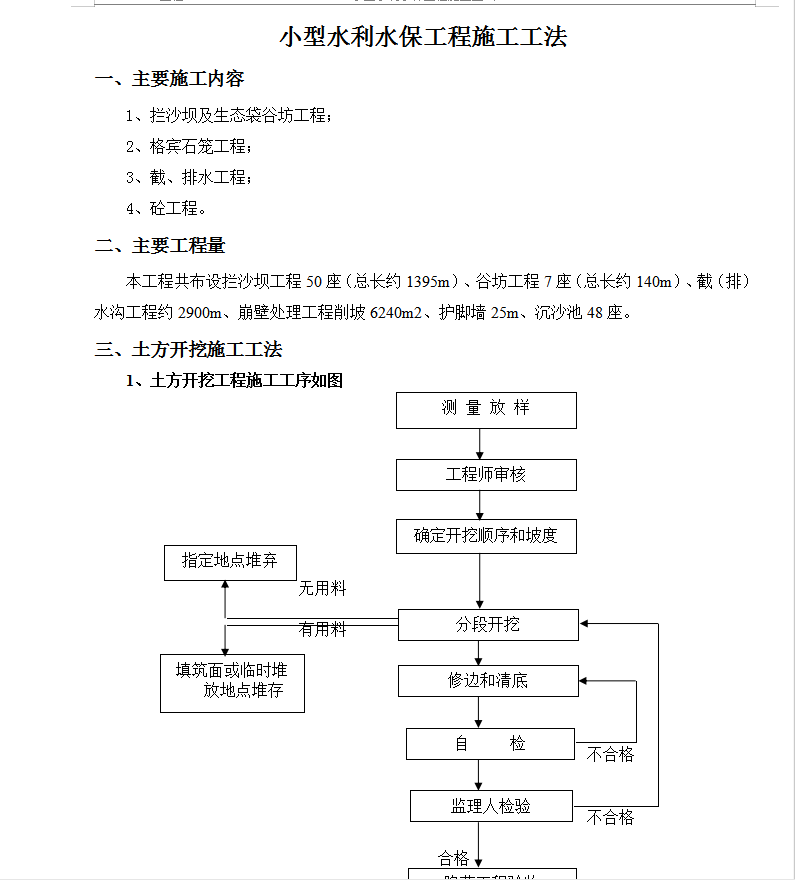

本工程共布设拦沙坝工程50座(总长约1395m)、谷坊工程7座(总长约140m)、截(排)水沟工程约2900m、崩壁处理工程削坡6240m2、护脚墙25m、沉沙池48座。

根据监理单位及业主提供的基准点、基准线及水准点的基本数据进行复核验算,在此基础上实施其所需的施工测量工作,首先引测水准点,每个施工点要求设2~3个水准点。这些增设基准点的水准点必需完全吻合监理工程师和工程主任提供的三角网点和水准点的基本数据并应满足规定的施测精度,精确地测定建筑物的位置,进行放样和完成全部测量数据的计算工作。基础开挖前,对施工区原始地形进行复核测量,绘制原始地形平面、断面图,并报经监理人审核,作为土石方工程计量依据。
基础开挖施工前,先由专业测量工程师按设计图纸要求放出基础开挖边线,打上控制桩,对于已放布设的测量样标,须妥善保护,防止移位、缺失。各放样点的测量精度须满足有关规范及设计要求。
全部测量数据和放样都应经工程主任的复查。必要时,监理工程师和工程主任可以直接监督进行对照测量,施工中必须保证测量准确无误。
资料截图
  • 小型水利水保工程施工工法 13P
  • 小型水利水保工程施工工法 13P
  • 小型水利水保工程施工工法 13P
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
