水工建筑物施工导流与截流讲义 40P

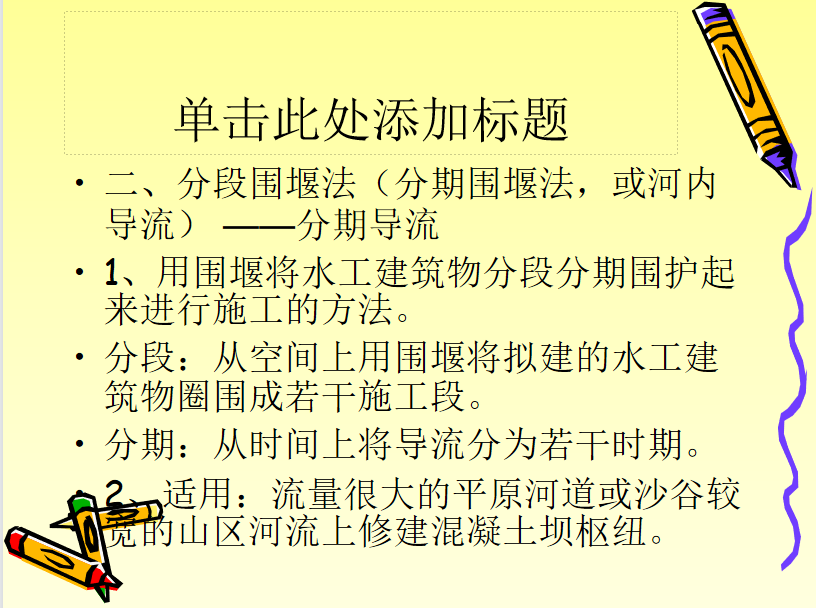

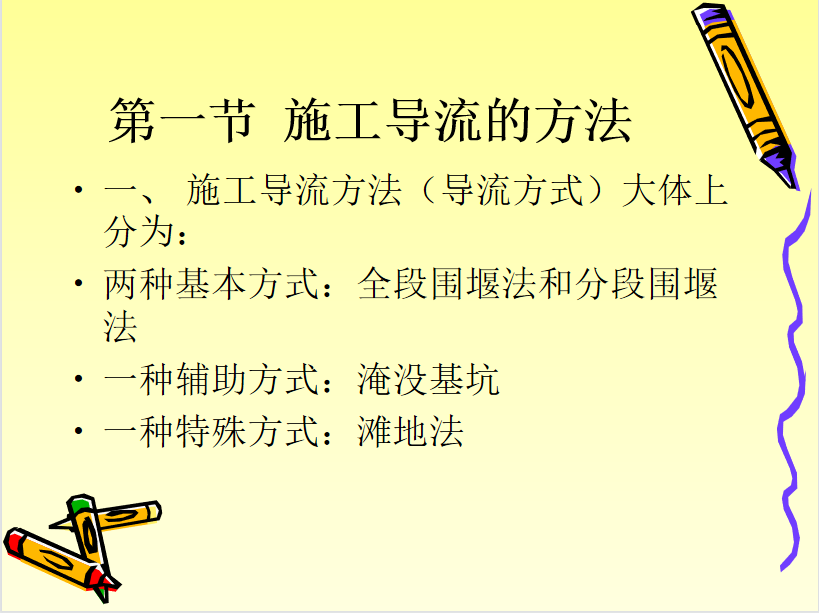

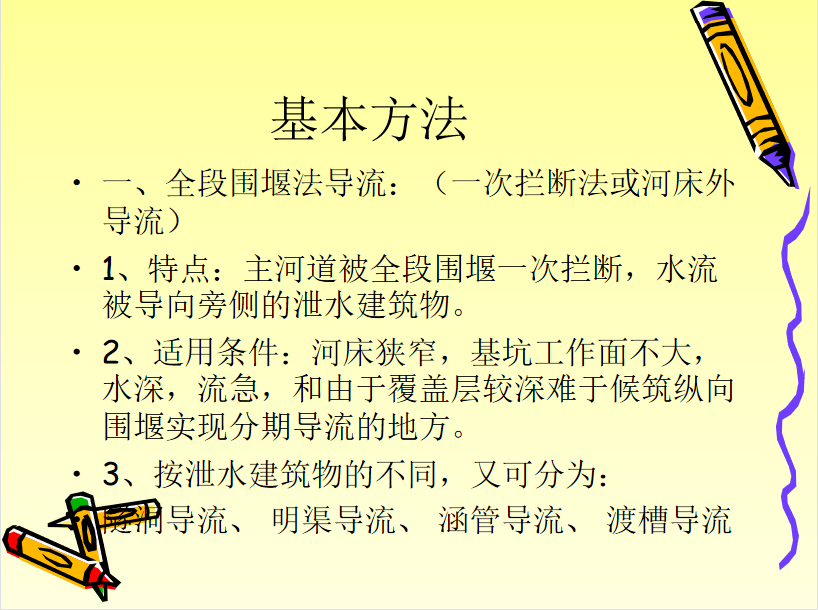

导流时段的划分:实质是解决在施工阶段逐年来水的下泄方式。导流程序:在工程施工过程中的不同阶段,可以导用不同类型和规模的挡水建筑物与泄水建筑物的这些不同导流方法组合的顺序。导流时段:按导流程序划分的各施工阶段的延续时间——挡水时段、施工时段。导流时原划分考虑因素:河道水文特征,枢纽类型、导流方式、施工总进度及工期等。
