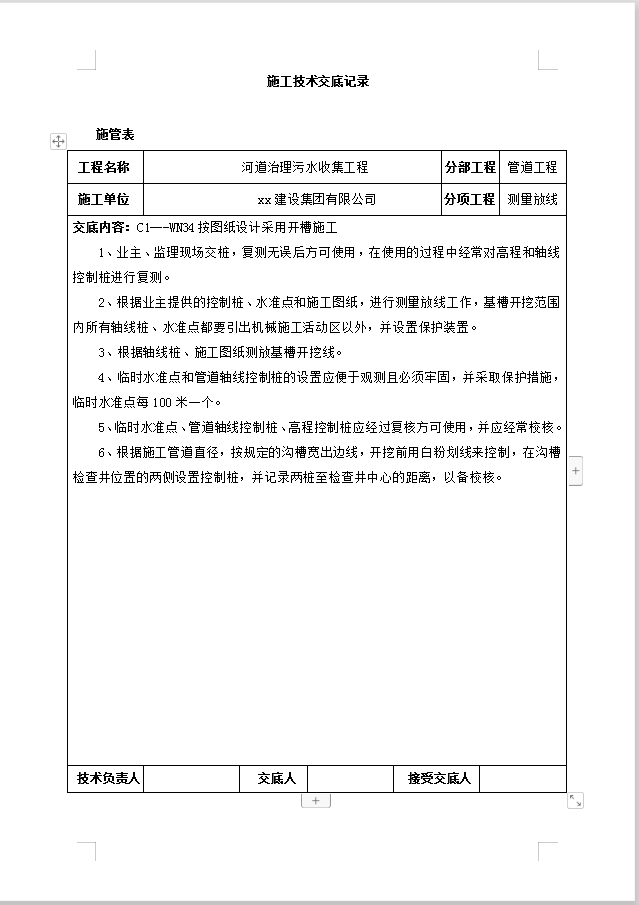

本资料为河道治理污水收集工程施工技术交底,共14页。
交底内容:C1---WN34按图纸设计采用开槽施工
1、业主、监理现场交桩,复测无误后方可使用,在使用的过程中经常对高程和轴线控制桩进行复测。
2、根据业主提供的控制桩、水准点和施工图纸,进行测量放线工作,基槽开挖范围内所有轴线桩、水准点都要引出机械施工活动区以外,并设置保护装置。
3、根据轴线桩、施工图纸测放基槽开挖线。
4、临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并采取保护措施,临时水准点每100米一个。
