您当前位置:首页 » 水利工程 » 水利施工交底
水中承台施工安全技术交底 17P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-03-31
  • 资料类型:RAR
  • 资料大小:74.1 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水中承台施工安全技术交底 17P
为了提高围堰的整体性能,增加抗压能力,钢板桩围堰施工完成之后及时在内侧四周圈采用上下两层2Ⅰ45a工字钢以围檁形式支撑,四角采用工字钢2Ⅰ45a斜撑。内撑梁外缘两端与围笼相撑住,以加大围堰抵抗土侧压力及水压力的能力。
为确保混凝土封底质量,防止封底混凝土内形成淤泥夹层,在清淤完成后先在围堰内基底抛填约30~50cm厚片石,然后回填一定量河砂找平基底面至承台底面下15cm,最后基底干封10cm厚C15砼。
资料截图

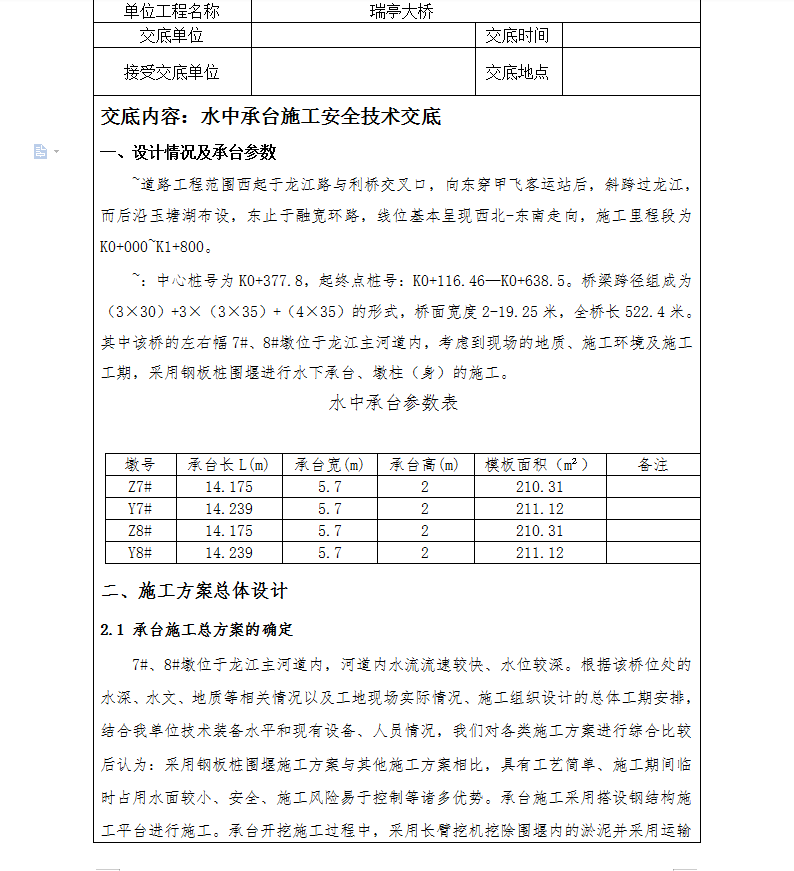

  • 水中承台施工,安全技术交底

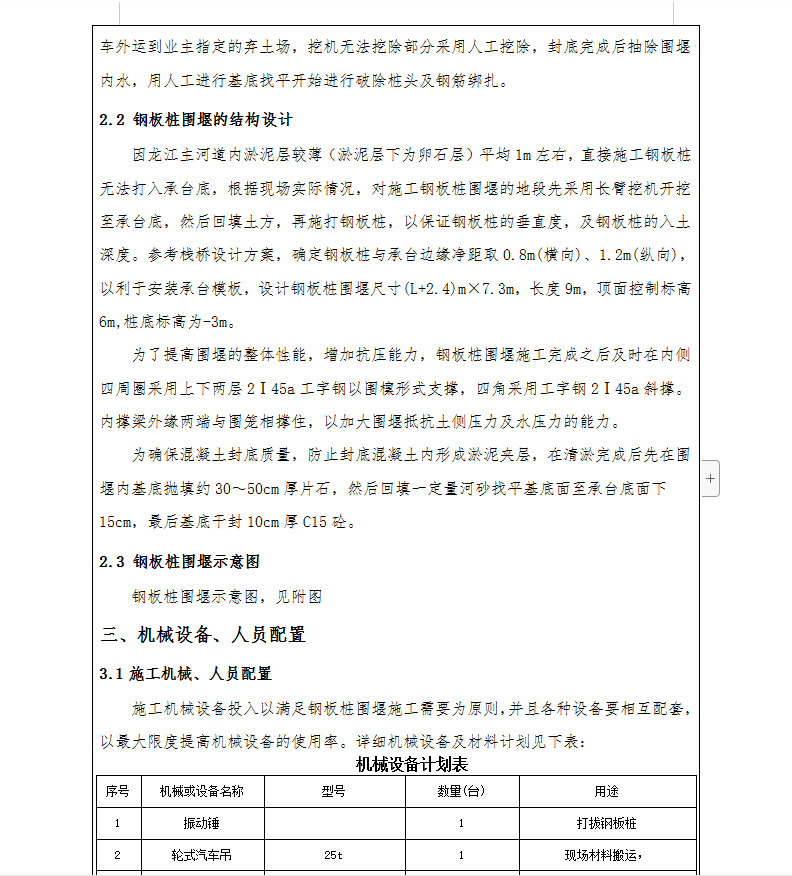

  • 水中承台施工,安全技术交底
  • 水中承台施工,安全技术交底
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
