您当前位置:首页 » 水利工程 » 水利施工交底
水闸外移工程施工技术交底PDF 16p
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-04-15
  • 资料类型:RAR
  • 资料大小:1.36 MB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水闸外移工程施工技术交底PDF 16p
采用明挖分段从上至下分层依次进行,开挖过程中保证边坡稳定。挖至高程+30cm时,基坑预留30cm的保护层,以免扰动基土,待进行下道工序前垫层混凝土(如挡墙底板浇筑前)再进行人工开挖、开挖后立即浇筑垫层。严禁扰动基底和超挖,万一超挖须采用碎石间隔土填至设计标高。
资料截图

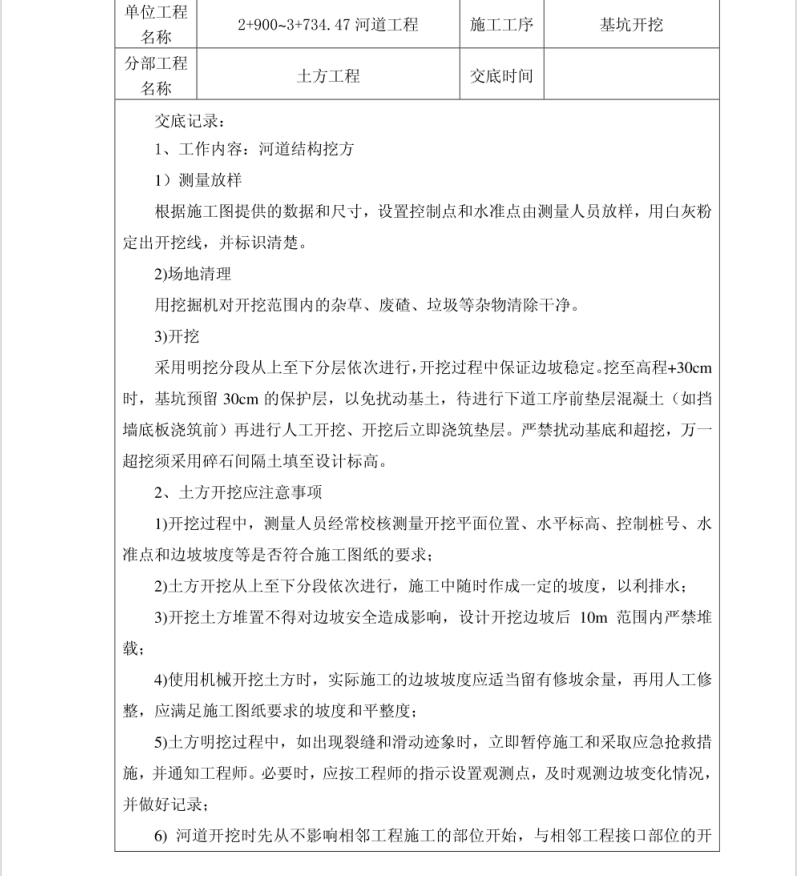

  • 水闸外移,施工技术交底

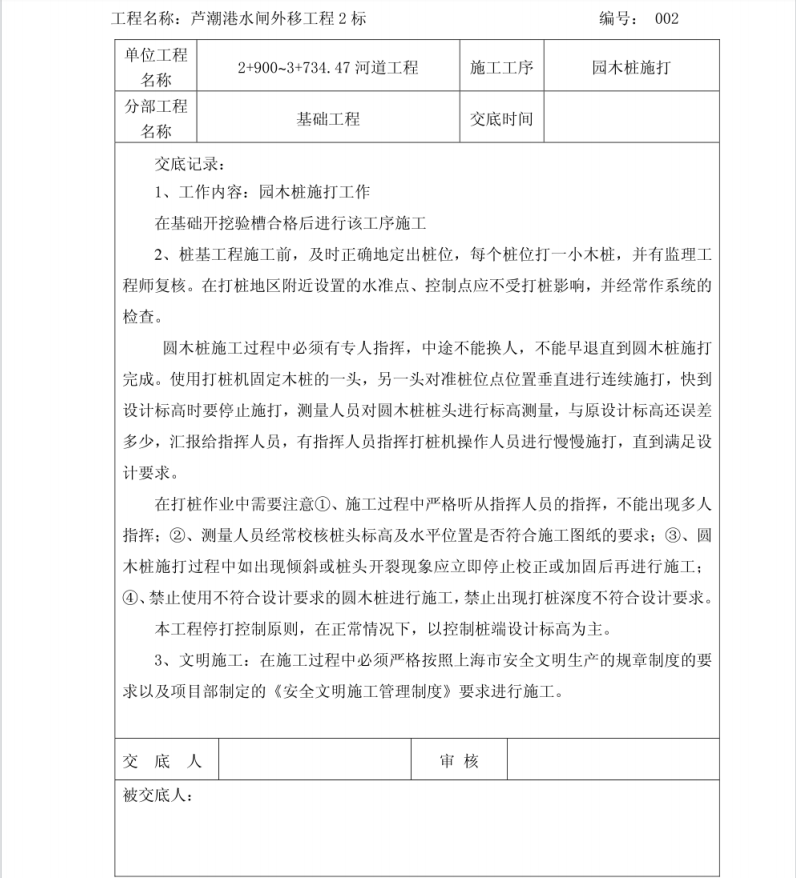

  • 水闸外移,施工技术交底

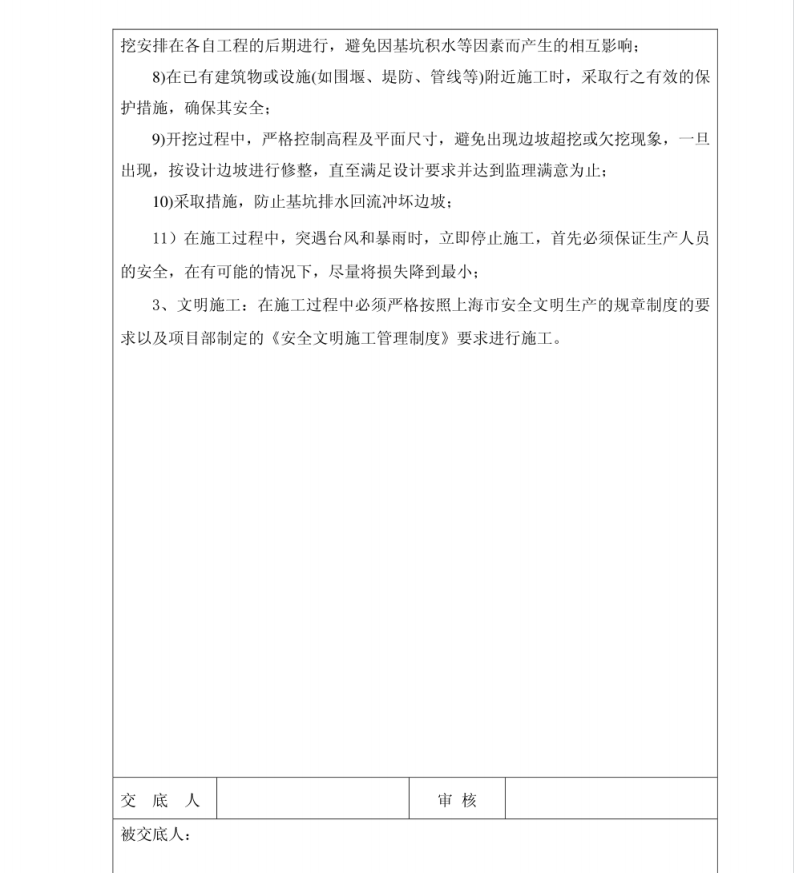

  • 水闸外移,施工技术交底
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
