您当前位置:首页 » 水利工程 » 水利施工交底
闸口桩基础工程技术交底记录 3P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-05-31
  • 资料类型:RAR
  • 资料大小:10.2 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
闸口桩基础工程技术交底记录 3P

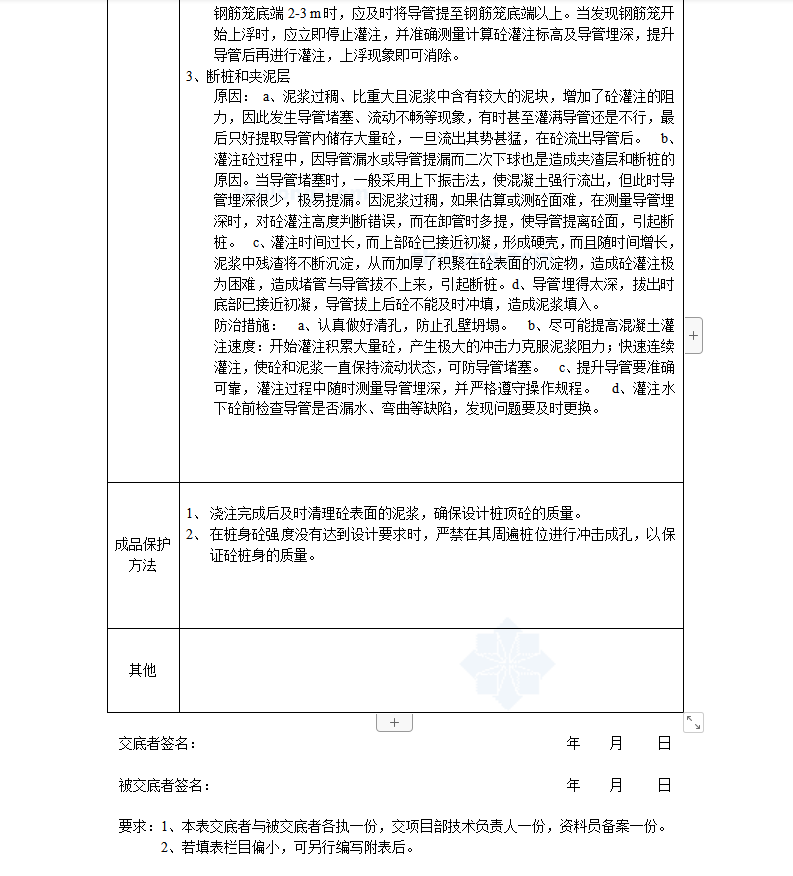

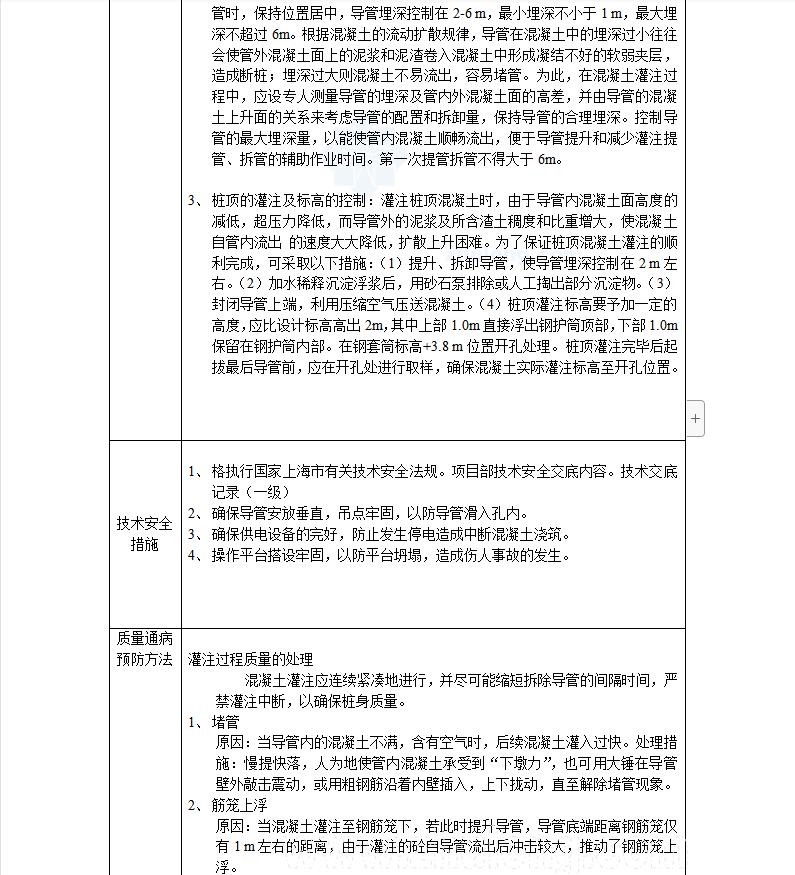

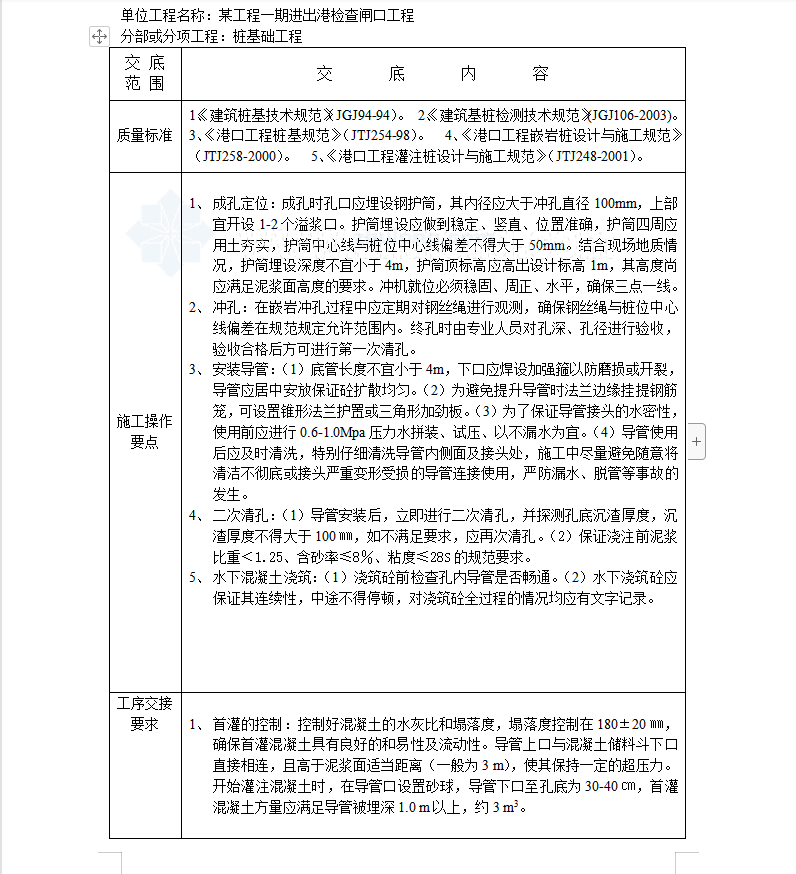

灌注桩顶混凝土时,由于导管内混凝土面高度的减低,超压力降低,而导管外的泥浆及所含渣土稠度和比重增大,使混凝土自管内流出 的速度大大降低,扩散上升困难。为了保证桩顶混凝土灌注的顺利完成,可采取以下措施:(1)提升、拆卸导管,使导管埋深控制在2 m左右。(2)加水稀释沉淀浮浆后,用砂石泵排除或人工掏出部分沉淀物。(3)封闭导管上端,利用压缩空气压送混凝土。(4)桩顶灌注标高要予加一定的高度,应比设计标高高出2m,其中上部1.0m直接浮出钢护筒顶部,下部1.0m保留在钢护筒内部。在钢套筒标高+3.8 m位置开孔处理。桩顶灌注完毕后起拔最后导管前,应在开孔处进行取样,确保混凝土实际灌注标高至开孔位置。
资料截图
  • 闸口桩基础,施工技术交底
  • 闸口桩基础,施工技术交底
  • 闸口桩基础,施工技术交底
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
