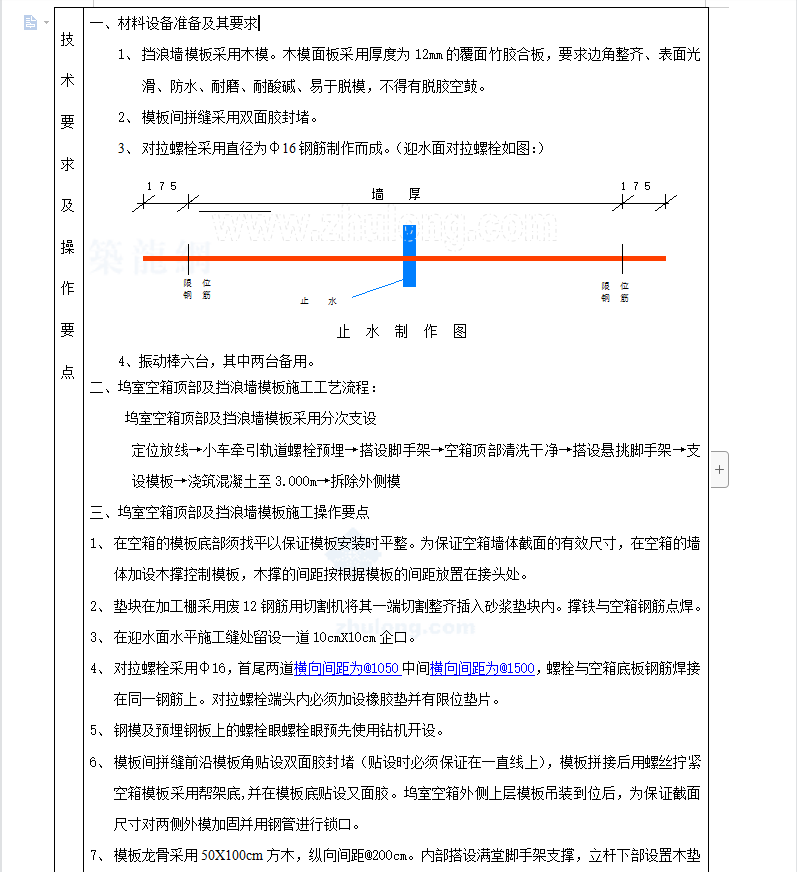

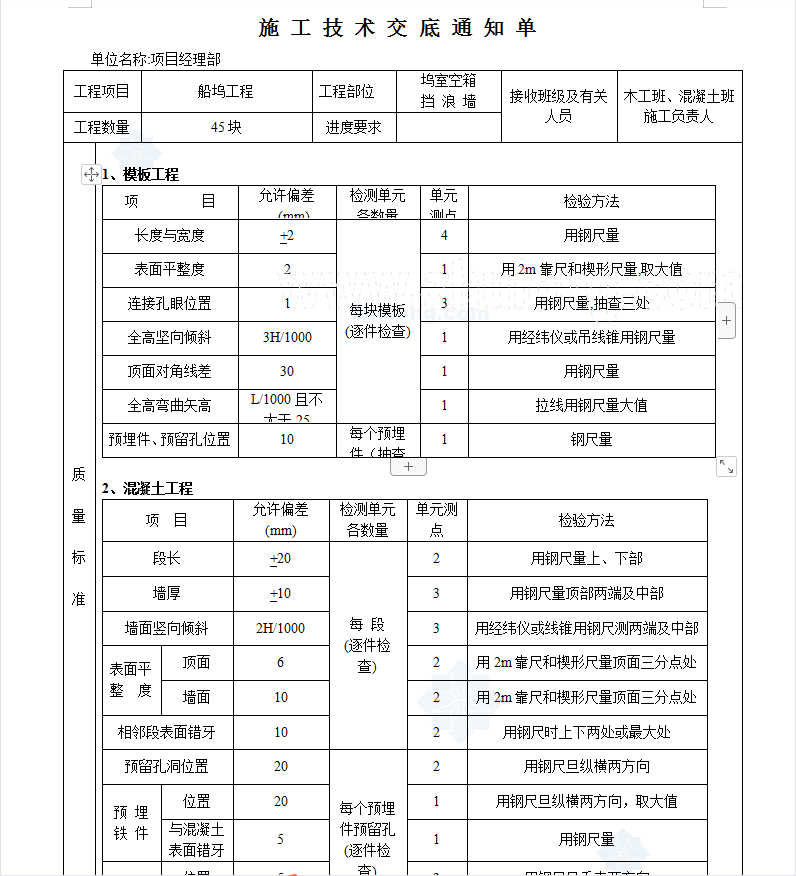

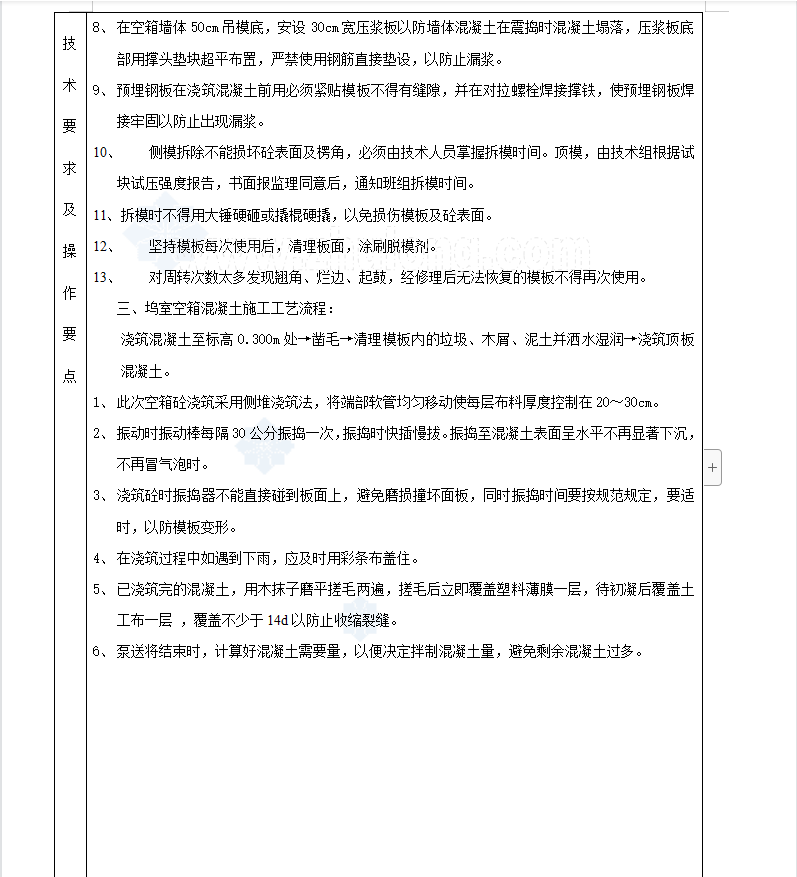

坞室空箱挡浪墙施工技术交底 3P
在空箱的模板底部须找平以保证模板安装时平整。为保证空箱墙体截面的有效尺寸,在空箱的墙体加设木撑控制模板,木撑的间距按根据模板的间距放置在接头处。垫块在加工棚采用废12钢筋用切割机将其一端切割整齐插入砂浆垫块内。撑铁与空箱钢筋点焊。在迎水面水平施工缝处留设一道10cmX10cm企口。
