您当前位置:首页 » 水利工程 » 水利工作总结
水厂及配套渠道工程施工管理工作总结报告 31P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-03-23
  • 资料类型:RAR
  • 资料大小:37.4 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
水厂及配套渠道工程施工管理工作总结报告 31P

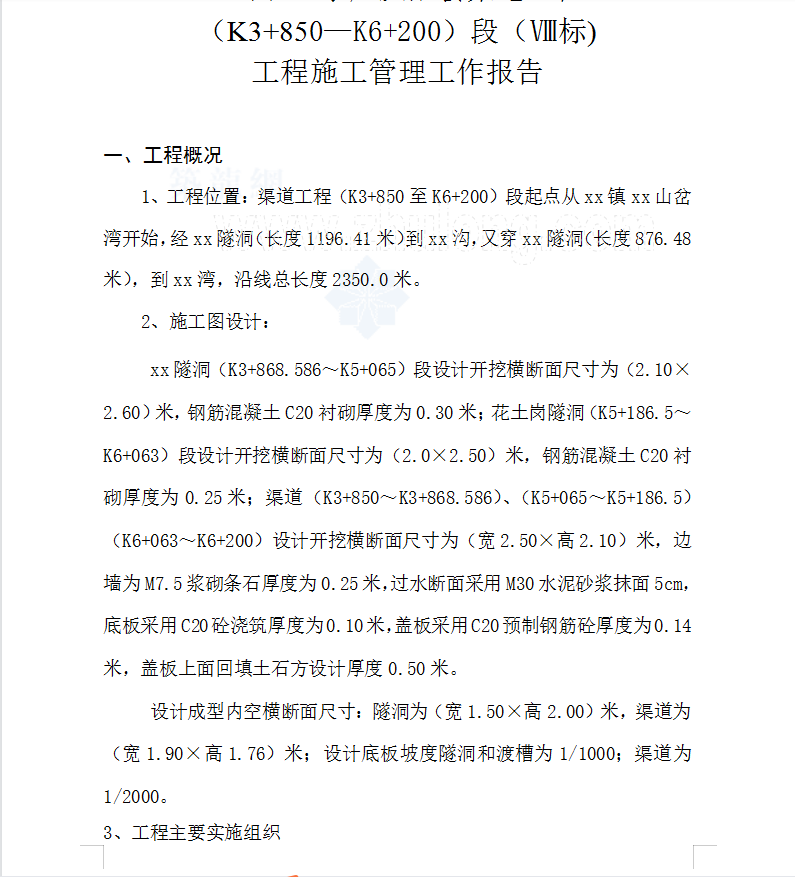

渠道工程(K3+850至K6+200)段起点从xx镇xx山岔湾开始,经xx隧洞(长度1196.41米)到xx沟,又穿xx隧洞(长度876.48米),到xx湾,沿线总长度2350.0米。xx隧洞(K3+868.586~K5+065)段设计开挖横断面尺寸为(2.10×2.60)米,钢筋混凝土C20衬砌厚度为0.30米;花土岗隧洞(K5+186.5~K6+063)段设计开挖横断面尺寸为(2.0×2.50)米,钢筋混凝土C20衬砌厚度为0.25米;

资料截图
  • 水厂施工,渠道施工,施工管理总结
  • 水厂施工,渠道施工,施工管理总结
  • 水厂施工,渠道施工,施工管理总结
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
