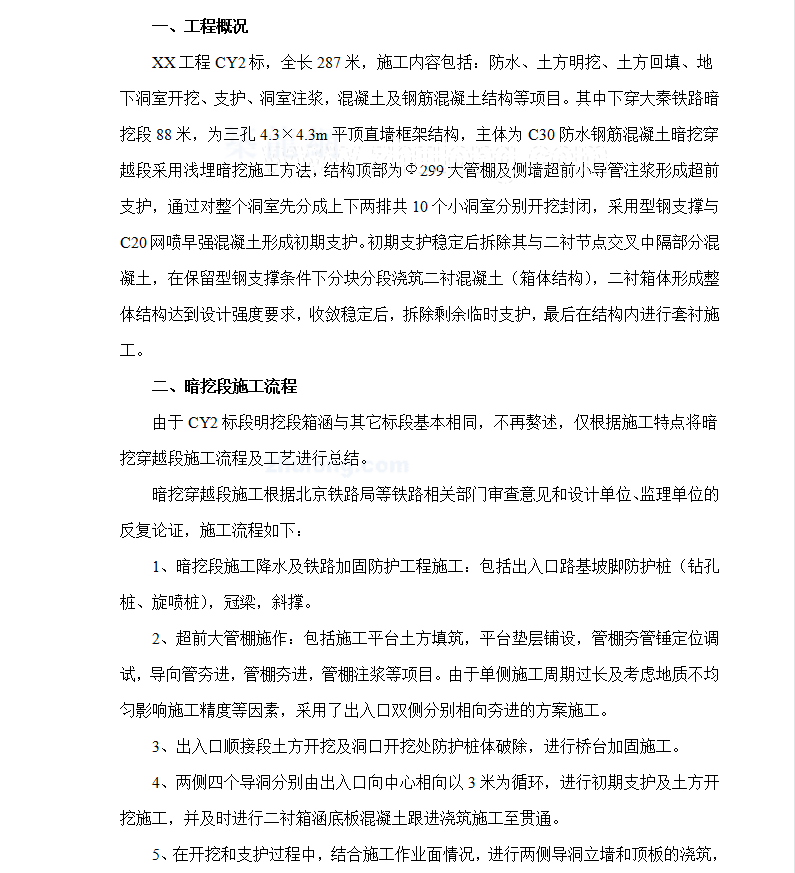

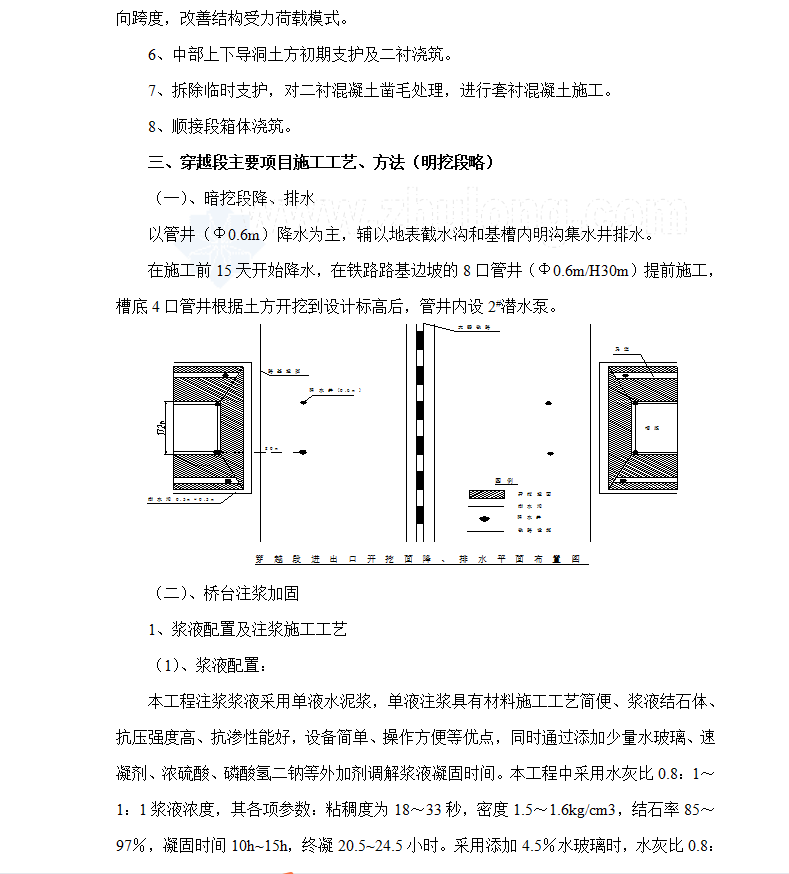

新建河道暗渠工程施工技术总结 20P
XX工程CY2标,全长287米,施工内容包括:防水、土方明挖、土方回填、地下洞室开挖、支护、洞室注浆,混凝土及钢筋混凝土结构等项目。其中下穿大秦铁路暗挖段88米,为三孔4.3×4.3m平顶直墙框架结构,主体为C30防水钢筋混凝土暗挖穿越段采用浅埋暗挖施工方法,结构顶部为Φ299大管棚及侧墙超前小导管注浆形成超前支护,通过对整个洞室先分成上下两排共10个小洞室分别开挖封闭,采用型钢支撑与C20网喷早强混凝土形成初期支护。
