您当前位置:首页 » 水利工程 » 水利工作总结
取水口工程施工技术难点总结 4P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-05-31
  • 资料类型:RAR
  • 资料大小:17.1 KB
  • 资料分类:水利工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
取水口工程施工技术难点总结 4P

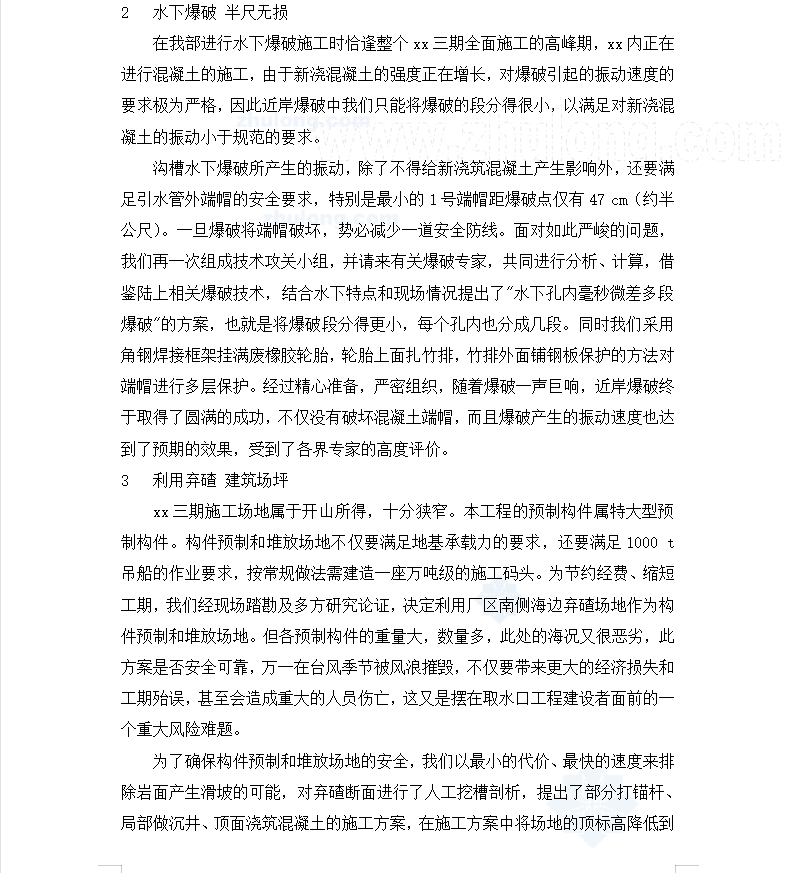

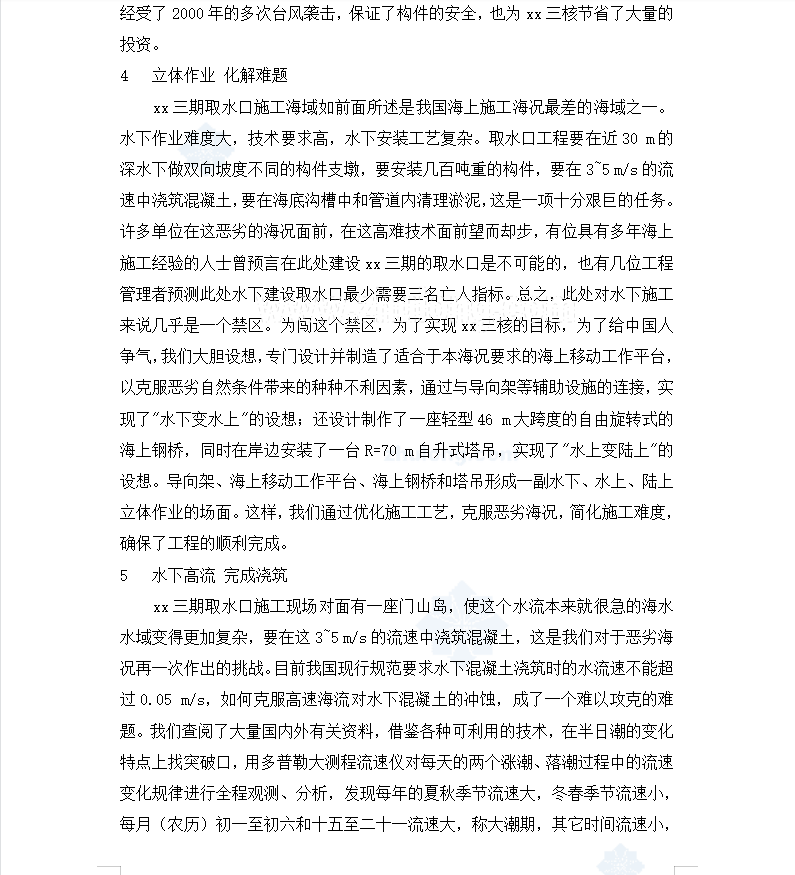

xx三期xx与xx之间有四个3.3×3.3(m)的钢筋混凝土管道,各管道外端已设封堵板叫做端帽。但端帽与外侧水下沟槽爆破距离均较小,其中1号端帽与岩体之间只有47 cm的距离。为了防止沟槽爆破开挖时将端帽炸坏,使海水灌进正在施工的xx及汽机厂房,确保xx三期全面建设正常进行,xx三核确定在端帽内侧背水面即xx外墙四道管口处各设一道钢封堵门。
资料截图
  • 取水口工程,施工技术总结,施工难点总结
  • 取水口工程,施工技术总结,施工难点总结
  • 取水口工程,施工技术总结,施工难点总结
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
