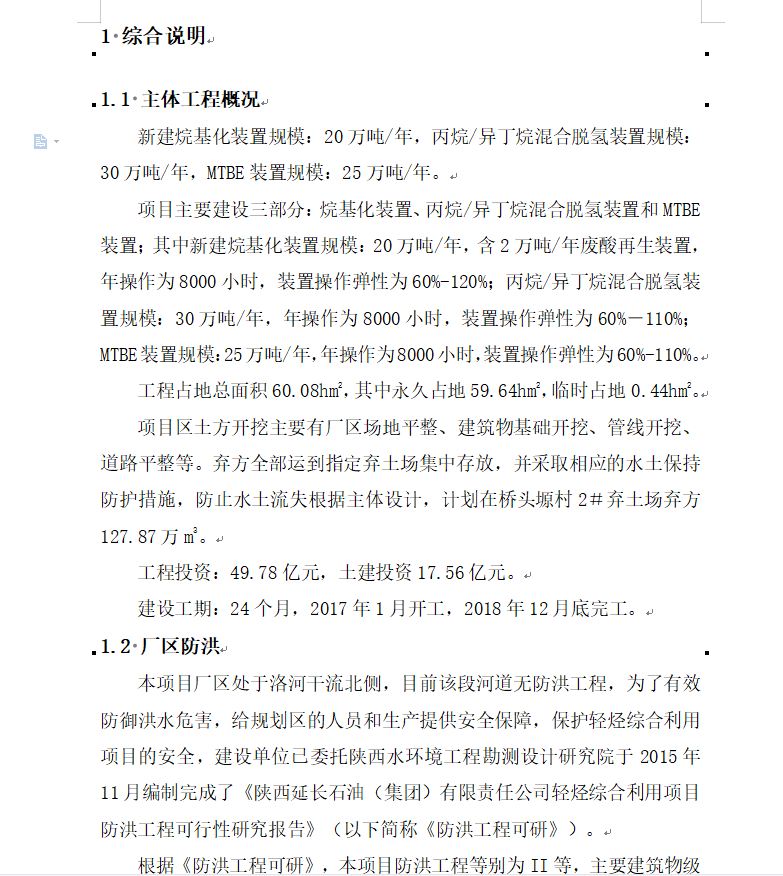

新建烷基化装置规模:20万吨/年,丙烷/异丁烷混合脱氢装置规模:30万吨/年,MTBE装置规模:25万吨/年。
项目主要建设三部分:烷基化装置、丙烷/异丁烷混合脱氢装置和MTBE装置;其中新建烷基化装置规模:20万吨/年,含2万吨/年废酸再生装置,年操作为8000小时,装置操作弹性为60%-120%;丙烷/异丁烷混合脱氢装置规模:30万吨/年,年操作为8000小时,装置操作弹性为60%-110%;MTBE装置规模:25万吨/年,年操作为8000小时,装置操作弹性为60%-110%。
工程占地总面积60.08hm2,其中永久占地59.64hm2,临时占地0.44hm2。
项目区土方开挖主要有厂区场地平整、建筑物基础开挖、管线开挖、道路平整等。弃方全部运到指定弃土场集中存放,并采取相应的水土保持防护措施,防止水土流失根据主体设计,计划在桥头塬村2#弃土场弃方127.87万m3。
