一、 工程概况

二、 工程管理组织机构

三、 冬季施工方案

(一) 施工准备

(二) 土方工程

(三) 砌体工程

(四) 混凝土工程

四、 施工进度计划保证措施

五、 施工安全管理措施

六、 文明施工和成品保护措施

一、 工程概况:

针对北戴河的冬季已到, 在十二月初左右进入冬季施工。 由于工程任务重, 工期紧, 因此部分园林项目 要在冬季进行施工。 施工内容含土方工程、 砌体工程、 混凝土工程等。

二、 施工组织管理机构:

1 、 施工管理人员 配置:

根据中直园林景观工程特点, 从项目管理成员 、 施工机械、 物资供应、 施工技术管理等方面都做了充分的保证。

1 ) 以项目 经理及主要管理技术、 质安等主管人员 为中心, 组成精干、高效的项目 经理部, 对工程质量、 工期目 标、 施工安全、 文明施工、项目 核算及施工全过程负 责。

2) 施工过程中不断优化生产要素, 加强动态管理, 科学组织、 精心施工有效推行全面质量管理, 强化质量、 安全两项保证体系 。 在保证质量优良的同时, 力争提前完成工程任务。

工程质量保证体系

2、 人力资源配置:

针对北戴河园林工程冬季施工的特点, 在确保质量的前提下,采用重点突击的施工方法, 形成平面流水、 立体交叉作业, 各工程、各专业之间协调配合, 缩短工序之间的间歇, 提高劳动资源的功效。

根据园林工程拟定的整套施工工序, 按各阶段的工作量, 合理安排各种劳动力并有一定的储备, 随时进行劳动力调整。

三、 冬季施工方案

(一) 施工准备

1 、 气象资料

当冬天来临时, 如果连续 5 天的日 平均气温稳定在 5℃以下,则此 5 天的第一天为进入冬季施工的初日 ; 当气温转暖时, 最后一个 5 天的日 平均气温稳定在 5℃以下, 则此 5 天的最后一天为冬季施工的终日 。

2、 图纸准备

凡进行冬季施工的工程项目 , 必须复核施工图纸, 查对其是否能适应冬季施工要求, 部分重大问题应通过图纸会审进行解决。

3、 现场准备

( 1 ) 根据实物工程量提前组织有关机具、 外加剂和保温材料进场。

(2) 搭建加热用的临时设施, 对各种加热的材料、 设备要检查其安全可靠性。

(3) 工地临时供水管道等要做好保温防冻工作。

(4) 做好冬季施工混凝土、 砂浆及掺外加剂的试配试验工作, 提出施工配合比。

4、 安全与防火

(1) 冬季施工时, 施工地面要采取防滑措施。

(2) 大雪后必须将架子上的积雪清扫干净, 并检查马道平台, 发现问题, 及时处理。

(3) 施工时如接触热源, 要防止烫伤。

(4) 使用氯化钙等要防止腐蚀皮肤。 亚硝酸钠有剧毒, 要严加保管,防止发生误食中毒。

(5) 现场火源, 要加强管理; 使用煤气, 要防止发生煤气中毒、 爆炸, 应注意通风换气。

(6) 电源开关、 控制箱要加锁, 并设专人负 责管理, 防止漏电触电。

(二) 土方工程

1 、 北戴河地区的冰冻层厚度为 80cm, 根据实际情况采用不同的方法进行施工。

(1 ) 当冻土层厚度为 25cm 以内时, 可用中等动力的普通挖土机挖掘, 其在冬季的工作效能与夏季差不多。

(2) 当冻土层厚度不超过 40cm 时, 可用大马力的掘土机(其斗容积为 1 m3或大于 1 m3)

3 ) 开掘土体, 并不需预先准备即能进行。

(3) 厚度在 0. 6~1 m 的冻土, 通常是用吊锤打桩机往地里打楔或用楔形锤打桩机进行机械碎土。

(4) 在局部场地狭窄、 不适宜于大型机械施工的地方, 可采用人工法进行施工。 普通常用的工具有镐、 铁楔子。

(5) 破碎后的冻土可用人工或机械方法进行挖掘。

2、 由于外界气温处于 0℃以下, 使已破碎冻土下未冻的土很快受冻,因此应注意以下几点:

( 1 ) 周密计划, 组织强有力的施工力量, 进行连续不断的施工。

(2) 对各种机械设备、 油料等采取保温措施, 防止因冻结遭受破坏或变质。

(3) 对运输道路采取防滑措施, 如撒上炉渣或砂子等, 以保持正常运输和安全。

(4) 土方开挖完毕后, 或完成了 一段落必须暂停一段时间的,如在一天以内, 可在未冻土上覆盖一层草垫等简单的保温材料, 以防已经挖完的基土冻结。 如果间歇时间较长, 则应在地基上留一层土暂不挖除, 并覆以其他保温材料, 待砌基础或埋设管道之前再将基坑(槽) 或管沟底部清除干净。

3、 回填土

(1 ) 由于土冻结后即成为坚硬的土块, 在回填过程中不能压实,土解冻后会造成大量的下沉, 所以施工及验收规范中用冻土作回填土有以下规定:

1 ) 室内的基坑(槽) 或管沟不得用含有冻土块的土回填。

2) 室外的基坑(槽) 或管沟可用含有冻土块的土回填, 但冻土块体积不得超过填土总体积的 1 5%, 管沟底至管顶 50cm 范围内不得用含有冻土块的土回填。

3) 位于有路面的道路和人行道范围内平整场地的填方, 可用含有冻土块的填料填筑, 但冻土块的体积不得超过填料体积的 30%。冻土块的粒径不得大于 1 5cm, 填铺时应分散开, 并逐层压实。

(2) 在冬季回填土时, 应采取以下措施:

1 ) 在冬季挖土中, 将不冻土堆在一起加以覆盖, 防止冻结, 留作回填之用。

2) 平衡土方。 用从甲坑挖出来的未冻土, 填到乙坑作回填土,并迅速夯实。

3) 回填前将基底的冰雪和保温材料打扫干净, 方可开始回填。

4) 用人工夯实时, 每层铺土厚度不得超过 20cm, 夯实厚度为1 0~1 5cm。

5) 对一些大型工程项目 , 必要时可用砂土进行回填。

6) 在冻胀土上的地梁等, 其下面有可能被冻土隆起的地方, 要垫以炉渣、 矿渣等松散材料。

(三) 砌体工程

1 、 砌体工程的冬季施工方法, 可采用以外加剂法为主, 其他方法为辅。

2、 对材料的要求:

(1 ) 普通砖和石材等在砌筑前, 应清除表面污物、 冰雪等, 遭水浸后的冻结的砖或砌块不得使用。

(2) 砂浆宜优先采用普通硅酸盐水泥拌制; 冬季施工不得使用无水泥拌制的砂浆。

(3) 拌制砂浆所用的砂, 不得含有直径大于 1 cm 的冻结块和冰块。

(4) 拌合砂浆时, 水的温度不得超过 80℃, 砂的温度不得超过 40 ℃。 当水温超过规定时, 应将砂、 水先行搅拌, 再加水泥, 以防出现假凝现象。

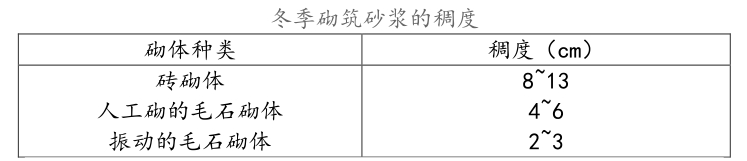

(5) 冬季砌筑砂浆的稠度, 其比常温施工时适当增加。 可通过增加石灰膏或粘土膏的方法来解决。 具体要求如下表


3、 材料的加热:

(1 ) 水的加热方法, 采用铁桶等烧水; 也可采用施工现场的地热水。

(2) 水、 砂的温度应经常检查, 每小时不少于一次。 温度计停留在砂内的时间不少于 3min, 水内不应少于 1 min。

4、 冬季搅拌砂浆的时间应适当延长, 一般比常温期增加 0. 5~1 倍。

5、 采取以下措施减少砂浆在搅拌、 运输、 存放过程中的热量损失。

(1 ) 砂浆的搅拌应在保温棚内进行, 环境温度不可低于 5℃;冬季施工砂浆要随拌随运(直接倾入运输车内) , 不可积存和二次倒运。

(2) 当用手推车输送砂浆时, 车体应加保温装置。

(3) 冬季砂浆应储存在保温灰槽中。 砂浆的储存时间对于普通砂浆和掺盐砂浆分别不应超过 1 5min 或 20min。

(4) 保温槽和运输车应及时清理, 每日 下班后应用热水清洗,以免冻结。

6、 严禁使用已遭冻结的砂浆, 不准单以热水掺入冻结砂浆内重复使用, 也不宜在砌筑砂浆时向砂浆内掺水使用。

7、 砌砖宜采用“三一砌砖法” , 即一铲灰、 一块砖、 一挤揉。

8、 每天收工前, 将垂直灰缝填满, 上面不铺灰浆, 同时用草帘等保温材料将砌体上表面加以覆盖。 第二天上班时, 应将砖石表面的霜雪扫净, 然后再继续砌筑。

9、 砌筑毛石基础时, 砌体应紧靠槽壁, 或在砌筑过程中, 随时用未冻土、 炉渣等填塞沟槽的空隙。

1 0、 砖砌体的水平和垂直灰缝的平均厚度不可大于 1 0mm, 个别灰缝的厚度也不可大于 8mm, 施工时要经常检查灰缝的厚度和均匀 性。

1 1 、 采用外加剂法进行砂浆施工。 将砂浆的拌合水预先加热, 砂在搅拌前也保持正温。 使砂浆经过搅拌、 运输, 在砌筑时具有 5℃以上正温。 在拌合水中掺入氯盐, 砂浆在砌筑后可以在负 温条件下硬化, 因此不必采取防止砌体沉降变形的措施。 但由于氯盐对钢材的腐蚀作用, 在砌体中埋设的钢筋及钢预埋件, 应预先作好防腐处理。

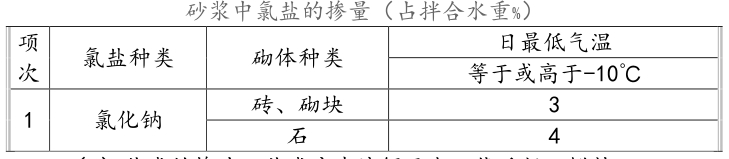

(1 ) 盐类的掺法: 盐类应先溶解于水, 然后投入搅拌。

(2) 在负 温下砌筑砖时, 砖可不浇水, 但砖表面的灰砂、 冰雪必须清除。

(四) 混凝土工程:

1 、 混凝土的养护基本要求:

(1 ) 混凝土浇捣后, 之所以能逐渐凝结硬化, 主要是因为水泥水化作用的结果, 而水化作用则需要适当的温度和湿度条件, 因此为了 保证混凝土有适宜的硬化条件, 使其强度不断增长, 必须对混凝土进行养护。 砼(混凝土) 的养护目 的, 一是创造各种条件使水泥充分水化, 加速砼硬化: 二是防止砼成型后暴晒、 风吹、 寒冷等条件而出现的不正常收缩、 裂缝等破损现象。

(2) 砼养护法分为自 然养护和加热仰浮两种: 现浇砼在正常条件下通常采用自 然养护。 自 然养护基本要求: 1 . 在浇筑完成后, 1 2h以内应进行养护; 砼强度未达到 C1 2 以前, 严禁任何人在上面行走、安装模板支架, 更不得作冲击性或上面任何劈打的操作。

2、 养护工序:

覆盖养护是最常用的保温保湿养护方法。

主要措施是:

应在初凝以后开始覆盖养护, 在终凝后开始浇水(1 2 小时后)覆盖物、 麦杆、 烂草席、 竹帘、 麻袋片 、 编制布等片 状物。 浇水工具可以采用水管、 水桶等工具保证砼的湿润度。

3、 模板和保温层, 应在混凝土冷却到 5℃后方可拆除。 当混凝土与外界环境温差大于 20 ℃时, 拆模后的混凝土表面, 应临时覆盖, 使其缓慢冷却。

4、 未完全冷却的混凝土有较高的脆性, 所以结构在冷却前不得遭受冲击荷载或动力荷载的作用。

5、 施工单位要随时掌握天气预报和寒潮、 大风警报, 以便及时采取防护措施。

6、 混凝土的运输和浇筑:

(1 ) 冬季施工运输混凝土拌合物, 应采取措施, 使热量尽量减少。

尽量缩短运距;

正确选择运输容器的形式、 大小和保温材料;

尽量减少装卸次数并合理组织装入、 运输和卸出混凝土的工作。

(2) 混凝土在浇筑前, 应清除模板和钢筋上的冰雪和污垢, 装运拌合物的容器应有保温措施。

(3) 冬季不得在强冻胀性地基土上浇筑混凝土。 在弱冻胀性地基上浇筑混凝土时, 基土应进行保温, 以免遭冻。

7、 采用综合蓄热法进行养护。

(1 ) 混凝土浇筑后, 要在裸露的混凝土表面先用塑料薄膜等防水材料进行覆盖, 然后铺设草帘等保温材料。 对于端部其厚度要增大到面部的 2~3 倍。

(2) 混凝土浇筑后应有一套严格的测温制度, 如发现混凝土温度下降过快或遇寒流袭击, 应立即采取补加保温层或人工加热措施。

四、 施工进度计划保证措施:

根据施工计划表编排, 为了 争取工程施工主动, 充分赢得工程时间, 必须及时按照图纸要求组织材料定板。 工程成品材料应预先订购。

1 、 组织措施:

(1 ) 各项工程在人力、 物力、 技术上充分保证, 公司各职能部门积极配合、 全力服务。

(2) 通过目 标管理法, 从组织上落实控制责任, 建立进度控制协调制度, 将工期目 标展开, 落实到每一个执行班组。 通过发挥施工计划的管理功能, 具体监控每一个工序和工期。 随时调整各工序之间的网络搭接关系, 以实现计划工期。

(3) 协调施工单位与设计单位、 监理公司和建设单位的关系,以取得工作上的支持和配合, 避免因纠纷而影响工程进度。

(4) 保证管理人员 、 施工技术人员 和各工种配套, 有一定的人力 储备, 以备急需时有足够的人力 可调动。 健全各项安全生产规章制度, 杜绝违章指挥和作业, 杜绝重大事故发生, 确保施工作业有序地正常进行。

2、 技术措施:

(1 ) 根据我公司现有人力、 物力和机械设备及对类似工程的施工经验, 编制施工进度计划实施细则, 建立施工作业计划, 准确计算出工程量、 工作人数和工作天数, 充分考虑不利因素对施工进度产生的影响, 使施工的计划尽量合理化和现代化。

(2) 强化施工管理, 高效组织施工, 制定典型工序的施工技术措施, 将各个工程作为一个系 统工程, 实行动态施工管理、 强化事前、 事中和事后进度监控, 紧抓关键施工项目 和工序, 在施工中根据实际施工情况对施工计划进行合理的调整, 不断完善施工计划。

(3) 结合进度情况, 对特殊原因而推迟的工序, 采取加班加点和抽调人力集中突击的办法, 保证计划按期或提前完成。

(4) 固定材料供应商, 保证材料的及时供应。 杜绝因材料供应和材质问题而拖延工期的现象, 并根据工程进度, 按计划供应材料到现场, 确保施工需要。

(5) 加强机械设备和维修保养, 并备足设备和零件, 随时可以更换, 杜绝因发生机械故障而停工的现象。

(6) 严格规章作业制度, 确保工程质量, 杜绝质量事故发生,减少或避免不合格产品出现, 避免返工, 耽误工期。

(7) 充分发挥机械的施工优势, 提高机械化施程度, 缩短施工周期。

(8) 根据设计要求及施工特点, 编制经优化的各分项工程施工方案, 积极采用先进的施工工艺, 科学地按施工进度合理调配劳动力。

五、 施工安全管理措施:

1 、 安全目 标:

杜绝重大伤亡事故, 月 重伤频率 0. 045%, 月 轻伤频率 1 . 8%, 安全教育率 1 00%, 安全技术交底率 98%。

2、 管理措施:

(1 ) 认真执行有关施工安全操作规程和公司制定的施工安全管理制定。

(2) 项目 经理对本项目 安全生产工作负 总的领导责任。 认真执行安全生产规章制度, 不违章指挥; 制定和实施安全技术措施, 经常进行安全生产检查, 削除事故隐患, 禁止违章作业。 对职工进行安全技术和安全纪律教育等。

(3) 主管质安的项目 经理对安全生产负 分管责任。 认真贯彻执行安全生产方针、 政策、 法令、 规章制度, 定期研究解决安全生产中的问题, 组织审批安全技术措施并贯彻实施, 定期组织安全检查,对职工进行安全教育和遵守纪律教育。

(4) 技术负 责人负 责提出改善劳动条件的项目 和实施措施, 并对职工进行安全技术教育, 及时解决施工中的安全技术问题。

(5) 总施工、 质安质量及施工员 对所管工程的安全生产负 直接责任。 组织实施安全技术措施, 进行安全技术交底, 对施工现场的电气、 机械设备等安全防护装置, 都要组织验收, 合格后方能使用,不能违章指挥, 组织工人学习 安全操作规程, 教育工人不违章电气,认真消除事故隐患, 发生工伤事故立即上报。

(6) 班组长要模范遵守安全生产规章制度, 带领班组执行安全交底, 有权拒绝违章指挥, 班前要对所有使用的机具、 设备、 防护用具及作业环境进行安全检查, 发生工伤事故立即向工长报告。

3、 具体措施:

(1 ) 工人进场时, 项目 部应组织进行三级安全教育, 并做好安全技术交底。

(2) 因现场施工用电人员 较多, 现场应设专业电气安全人员 ,主要负 责工程照明、 临时用电的安全管理。

(3) 施工用线不得使用无绝缘裸线、 已破坏的绝缘电线等, 施工临时用电必须做到“一机一闸” 一漏电保护和接地接零。

(4) 夜间作业要有足够的照明设备, 直接用手操作的照明灯采用 30V 低压防爆工作灯。

(5) 防火除按有关规定操作外, 重点强调:

1 ) 临时设施照明必须由持证电工按规定架设。

2) 按规定配备和放置好灭火器材, 防火责任人应进行严格管理。

3) 文明施工, 材料堆放整齐, 通道、 入口无阻碍。

4) 凡靠近木制品、 油漆等易燃物品进行作业时, 必须要有防护措施。

5) 动火作业时或动火完成后, 必须进行安全检查, 如有发现火种, 要及时扑灭, 消防隐患。

(6) 配电箱、 开关箱内的电器必须可靠完好, 不准使用破坏、不合格的电器。

(7) 配电箱和开关箱的金属体及所有用电设备和金属金属外壳等必须接地。

(8) 进入现场的一切人员 , 均要带安全帽, 严禁赤脚或穿高跟鞋、 拖鞋。

(9) 现场做好安全标牌及示警工作。

(1 0) 现场专职安全员 每天班前检查安全情况, 每周定期开安全例会, 并落实必须的奖罚制度。

六、 文明施工和成品保护措施:

1 、 文明施工措施:

(1 ) 认真贯彻执行制订的“现场文明施工管理处罚规定” , 组织工班和施工员 认真学习 、 贯彻执行。

(2) 严禁野蛮施工, 一切听从安全文明施工专职人员 的检查。

(3) 各专业班组每天要清扫现场, 各种交叉作业要相互配合,文明施工。

(4) 搞好施工现场生活和环境生产, 冬季施工做好民工宿舍防寒措施。 尽可能提供工人宿舍升温保暖设置, 保障工人正常休息,正常作业。

(5) 严禁在工地内聚众斗殴, 如因斗殴打架造成人身伤害, 一切经济和法律责任由承包班组负 责。

(6) 工地现场材料定点堆放, 并挂标志。

(7) 工地应落实各项除“四害” 措施, 严格控制“四害” 发生。

(8) 现场污水排放按规定排放, 防止乱排污水。

(9) 工程竣工后的一个月 内, 必须拆除工地围栏、 安全防护设备和其他临时设施, 并做好工地及四周环境的整理和清洁工作。

2、 成品保护措施:

施工前要加强对全体职工的成品保护意识的教育, 提高全体职工成品保护意识的自 觉性, 并制定确定可行的成品保护制度。

(1 ) 施工交叉作业前应认真组织施工交底, 尽量不因交叉作业而造成成品损坏, 以减少不必要的损失。

(2) 施工中要加强对交通道路的管制, 对可能造成成品损坏的交通道路进行封闭, 并张贴告示。

(3) 施工中要加强交接班制度, 上一道工序要向下一道工序办理进现场和成品移交手续, 下一道工序施工必须加强上一道工序的成品保护, 工序间必须做好互保工作。

(4) 各班组在交叉作业时, 班组长必须向工人交待清楚, 不是本工班的成品同样需要保护, 要尊重别人的劳动成果。

(5) 各级管理员 要高度重视成品保护, 将成品保护意识深化入扎根每个作业工人的头脑中, 实行奖罚制度, 对举报破坏成品有功人员 , 给予被破坏成品造价的一倍奖励; 对造成成品破坏者, 给予损坏造价的两倍处罚。

(6) 对成品应采用护栏和围护(膜) 等材料进行保护, 成品在未验收前, 不得任意拆除。
