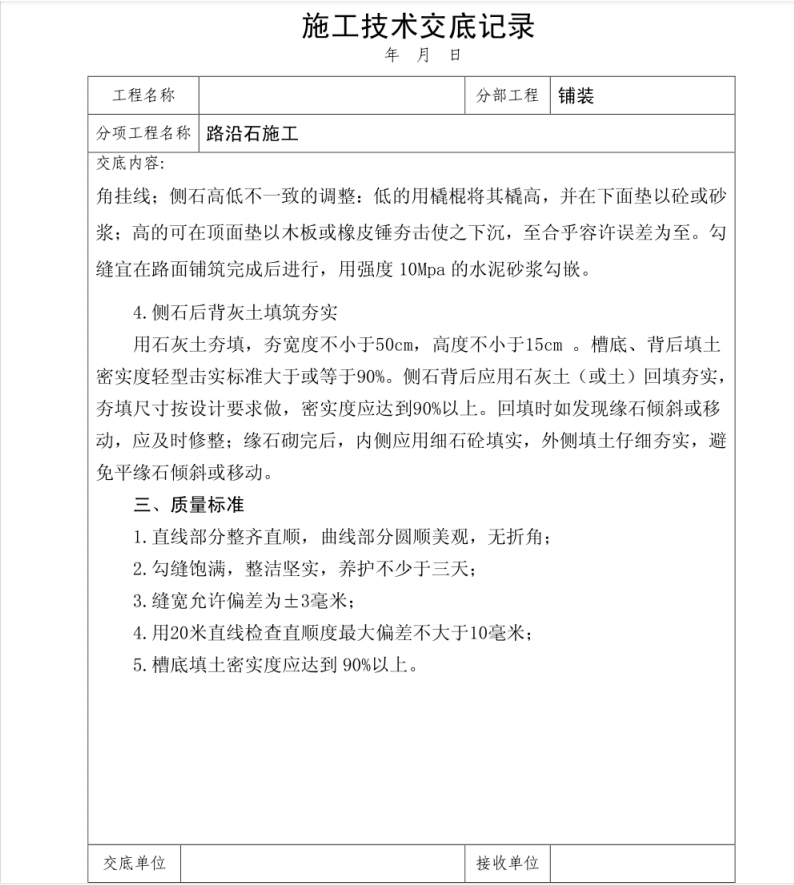

某景观工程路沿石铺装施工技术交底记录PDF 2P

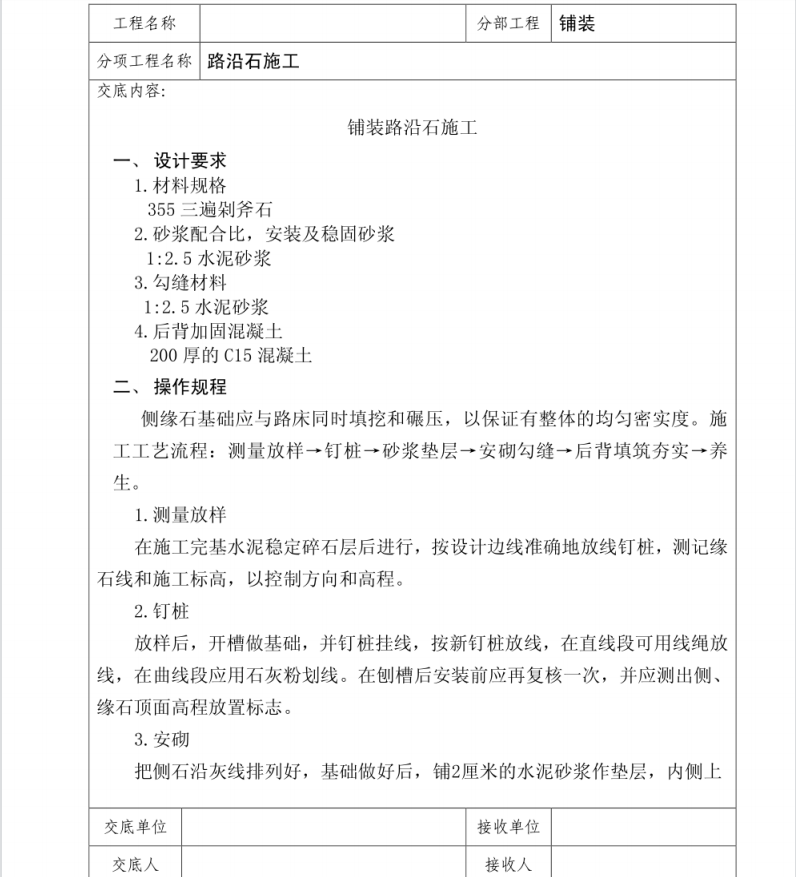

把侧石沿灰线排列好,基础做好后,铺2厘米的水泥砂浆作垫层,内侧上角挂线;侧石高低不--致的调整:低的用橇棍将其橇高,并在下面垫以砼或砂浆;高的可在顶面垫以木板或橡皮锤夯击使之下沉,至合乎容许误差为至。勾.缝宜在路面铺筑完成后进行,用强度10Mpa的水泥砂浆勾嵌。
