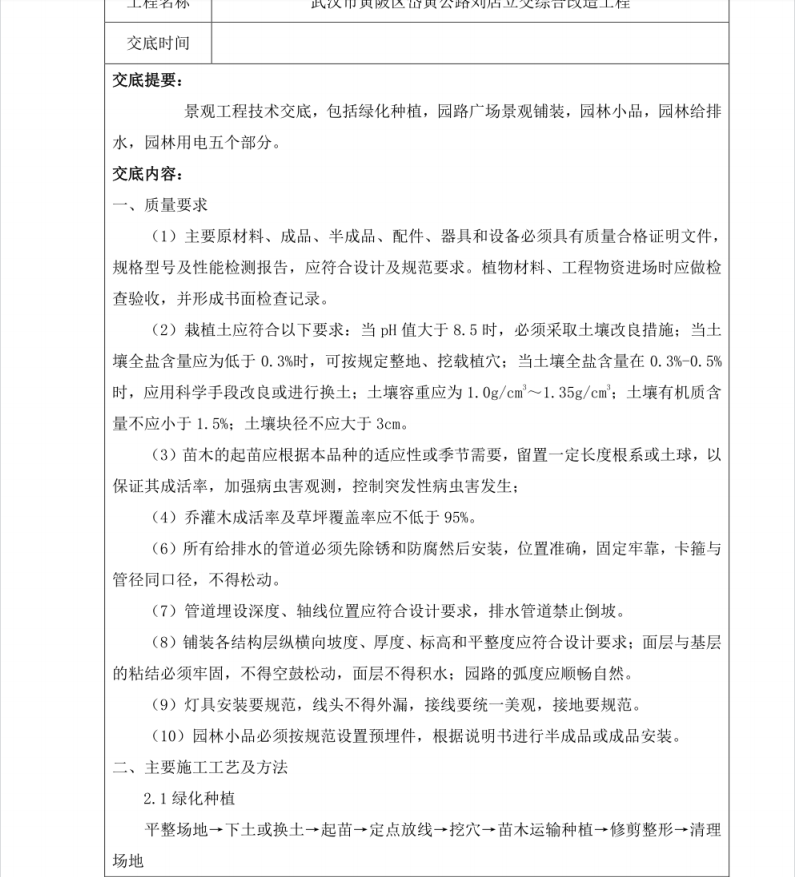

景观工程施工技术班组交底PDF 8P

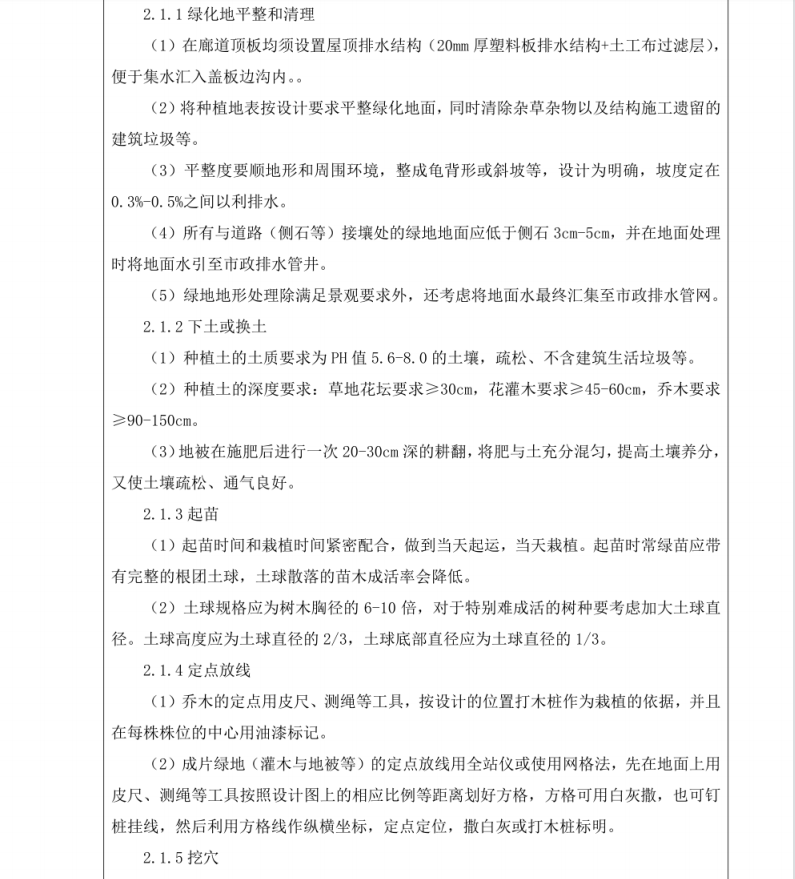

苗木的起苗应根据本品种的适应性或季节需要,留置- -定长度根系或土球,以保证其成活率,加强病虫害观测,控制突发性病虫害发生;乔灌木成活率及草坪覆盖率应不低于95%。所有给排水的管道必须先除锈和防腐然后安装,位置准确,固定牢靠,卡箍与管径同口径,不得松动。管道埋设深度、轴线位置应符合设计要求,排水管道禁止倒坡。
