某厂区绿化工程施工组织设计 42P

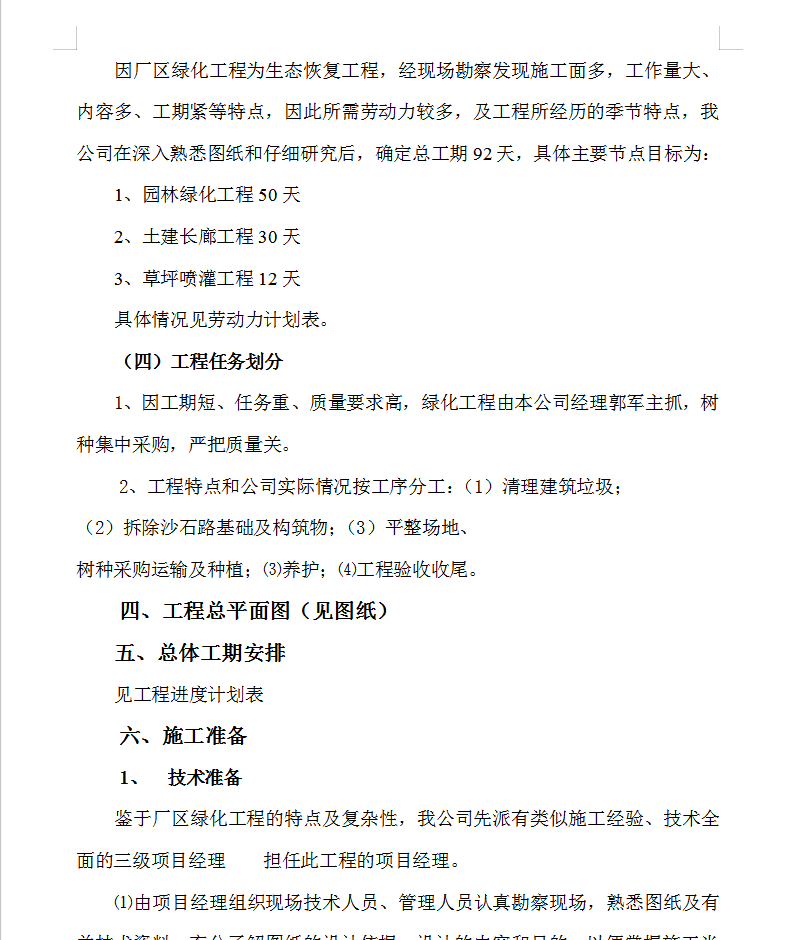

因厂区绿化工程为生态恢复工程,经现场勘察发现施工面多,工作量大、内容多、工期紧等特点,因此所需劳动力较多,及工程所经历的季节特点,我公司在深入熟悉图纸和仔细研究后,确定总工期92天,具体主要节点目标为:
1、园林绿化工程50天
2、土建长廊工程30天
3、草坪喷灌工程12天
具体情况见劳动力计划表。
