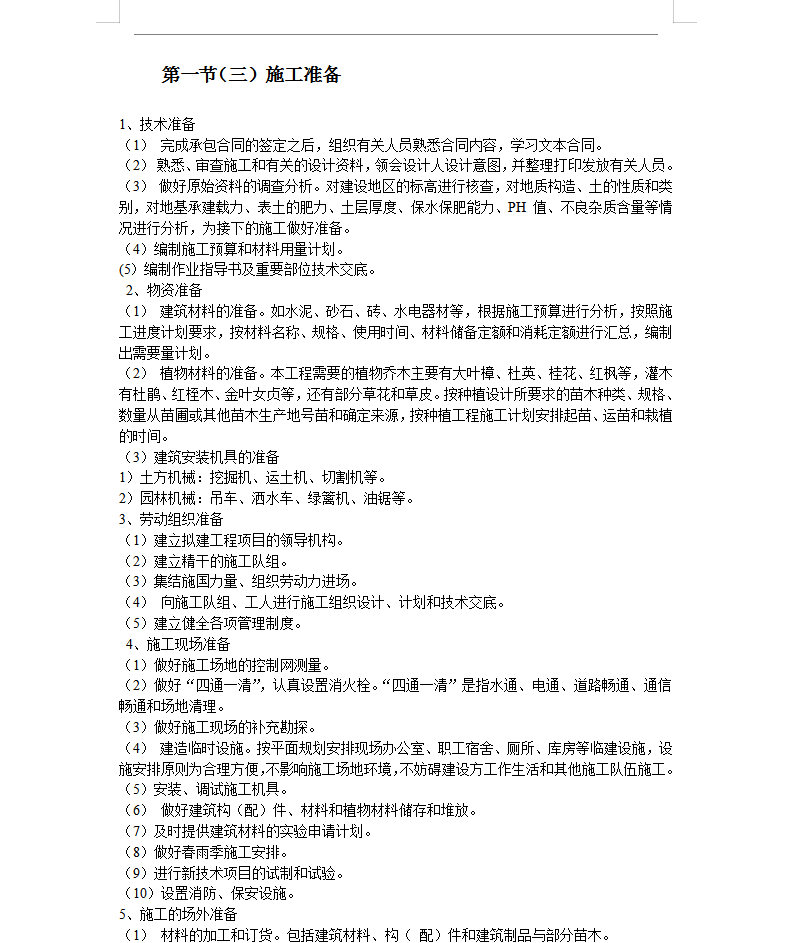

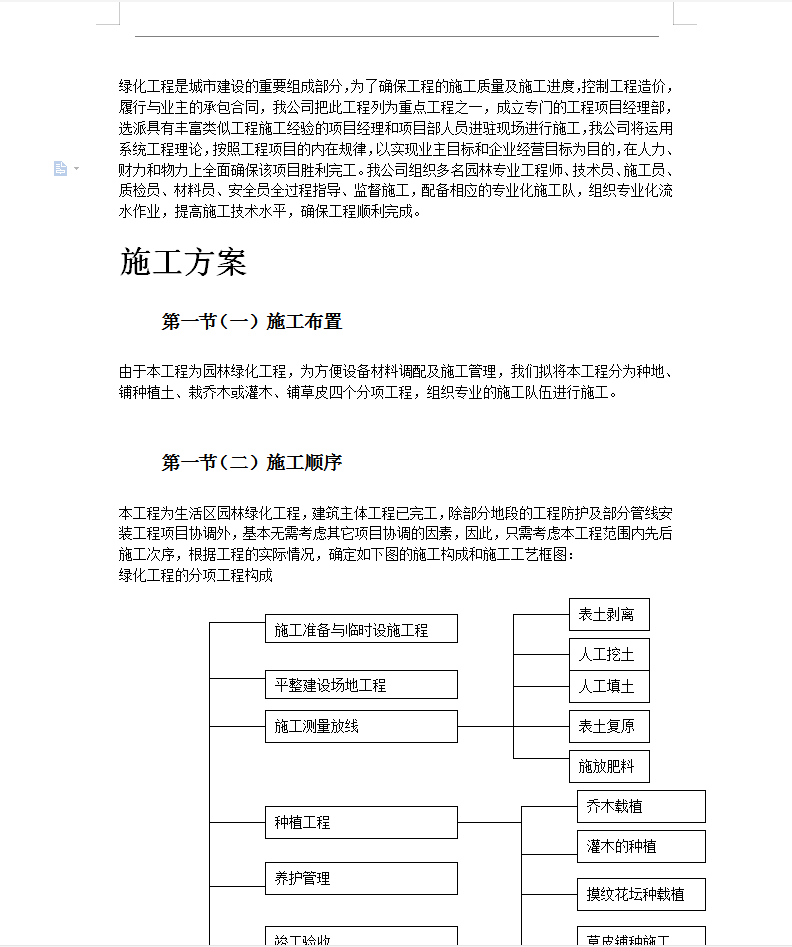

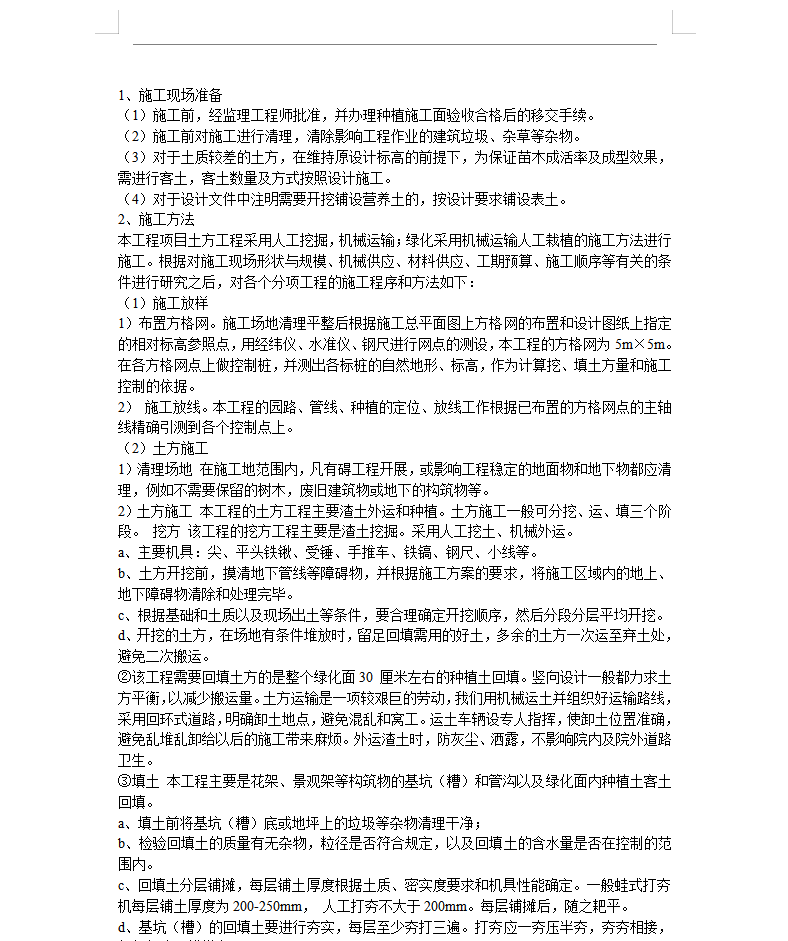

1、施工现场准备
(1)施工前,经监理工程师批准,并办理种植施工面验收合格后的移交手续。
(2)施工前对施工进行清理,清除影响工程作业的建筑垃圾、杂草等杂物。
(3)对于土质较差的土方,在维持原设计标高的前提下,为保证苗木成活率及成型效果,需进行客土,客土数量及方式按照设计施工。
(4)对于设计文件中注明需要开挖铺设营养土的,按设计要求铺设表土。
2、施工方法
本工程项目土方工程采用人工挖掘,机械运输;绿化采用机械运输人工栽植的施工方法进行施工。根据对施工现场形状与规模、机械供应、材料供应、工期预算、施工顺序等有关的条件进行研究之后,对各个分项工程的施工程序和方法如下:
(1)施工放样
1)布置方格网。施工场地清理平整后根据施工总平面图上方格网的布置和设计图纸上指定的相对标高参照点,用经纬仪、水准仪、钢尺进行网点的测设,本工程的方格网为5m×5m。在各方格网点上做控制桩,并测出各标桩的自然地形、标高,作为计算挖、填土方量和施工控制的依据。
2) 施工放线。本工程的园路、管线、种植的定位、放线工作根据已布置的方格网点的主轴线精确引测到各个控制点上。
(2)土方施工
1)清理场地 在施工地范围内,凡有碍工程开展,或影响工程稳定的地面物和地下物都应清理,例如不需要保留的树木,废旧建筑物或地下的构筑物等。
2)土方施工 本工程的土方工程主要渣土外运和种植。土方施工一般可分挖、运、填三个阶段。 挖方 该工程的挖方工程主要是渣土挖掘。采用人工挖土、机械外运。
a、主要机具:尖、平头铁锹、受锤、手推车、铁镐、钢尺、小线等。
b、土方开挖前,摸清地下管线等障碍物,并根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
c、根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后分段分层平均开挖。
d、开挖的土方,在场地有条件堆放时,留足回填需用的好土,多余的土方一次运至弃土处,避免二次搬运。
②该工程需要回填土方的是整个绿化面30 厘米左右的种植土回填。竖向设计一般都力求土方平衡,以减少搬运量。土方运输是一项较艰巨的劳动,我们用机械运土并组织好运输路线,采用回环式道路,明确卸土地点,避免混乱和窝工。运土车辆设专人指挥,使卸土位置准确,避免乱堆乱卸给以后的施工带来麻烦。外运渣土时,防灰尘、洒露,不影响院内及院外道路卫生。
③填土 本工程主要是花架、景观架等构筑物的基坑(糟)和管沟以及绿化面内种植土客土回填。
a、填土前将基坑(糟)底或地坪上的垃圾等杂物清理干净;
b、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内。
c、回填土分层铺摊,每层铺土厚度根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200-250mm, 人工打夯不大于200mm。每层铺摊后,随之耙平。
d、基坑(槽)的回填土要进行夯实,每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。
e、回天管沟时,为防止管道中心线位移或损坏管道,用人工先在管子两侧填土夯实,并由管道两侧同时进行。
f、填土全部完成后,进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,补土夯实。
