某园园林景观工程施工组织设计 22P

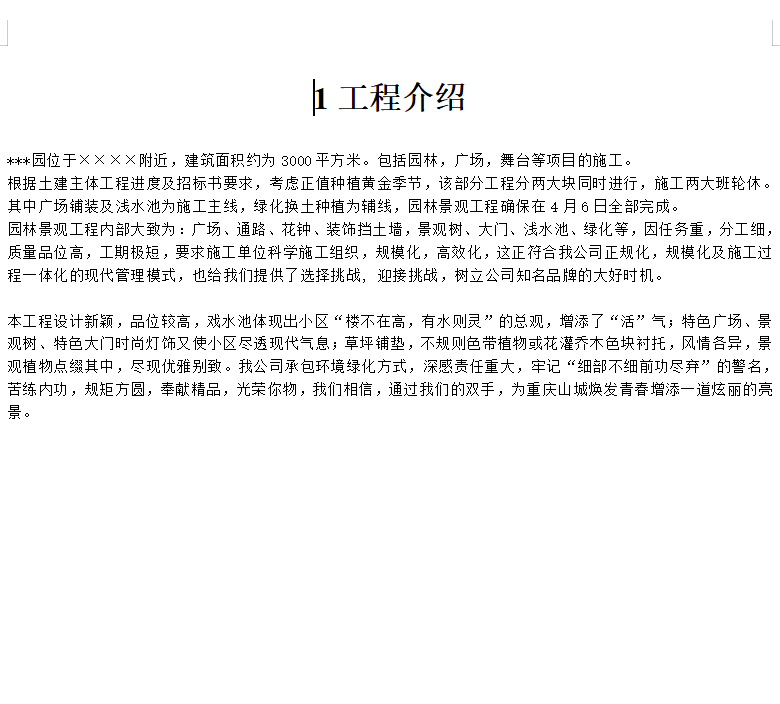

***园位于××××附近,建筑面积约为3000平方米。包括园林,广场,舞台等项目的施工。根据土建主体工程进度及招标书要求,考虑正值种植黄金季节,该部分工程分两大块同时进行,施工两大班轮休。其中广场铺装及浅水池为施工主线,绿化换土种植为辅线,园林景观工程确保在4月6日全部完成。
园林景观工程内部大致为:广场、通路、花钟、装饰挡土墙,景观树、大门、浅水池、绿化等,因任务重,分工细,质量品位高,工期极短,要求施工单位科学施工组织,规模化,高效化,这正符合我公司正规化,规模化及施工过程一体化的现代管理模式,也给我们提供了选择挑战, 迎接挑战,树立公司知名品牌的大好时机。
