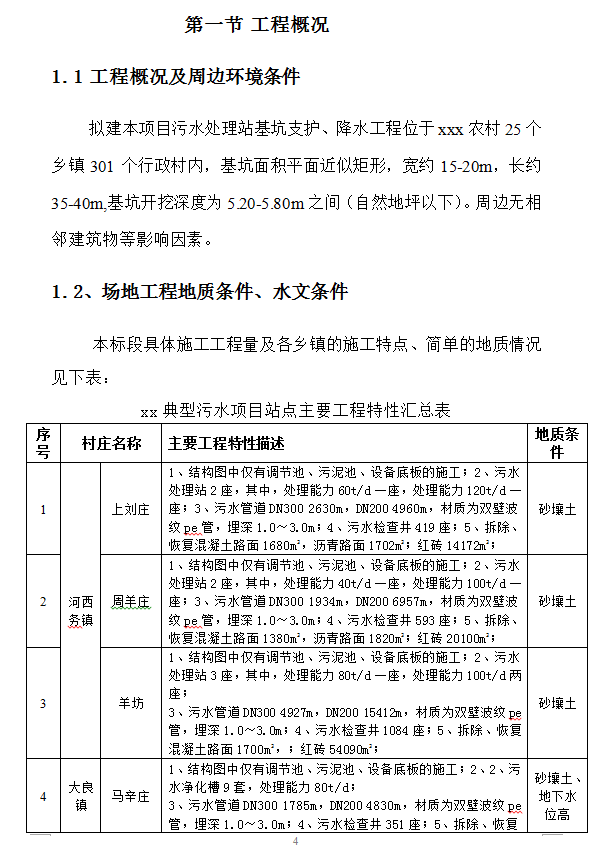

拟建本项目污水处理站基坑支护、降水工程位于XXX区农村25个乡镇301个行政村内,基坑面积平面近似矩形,宽约15-20m,长约35-40m,基坑开挖深度为5.20-5.80m之间(自然地坪以下)。周边无相邻建筑物等影响因素。
当基坑外的降水位低于基坑底面-10米以上,保持水位处于平衡状态,在10-15天后,方可进行基坑土方开挖、支护,以保证土方开挖时边坡的稳定性。同时进行水位监测与控制。
以安全施工为主要目标,依据现场实际降排水情况,可随时调整开挖与降水之间的矛盾,保证土方开挖及边坡支护的可操作性。
本工程采用集水坑配合井点降水较为合理;基坑支护结构等级为二级,结构重要系数为1.0,结合本工程地质条件,采用土钉墙及复合土钉墙方案。

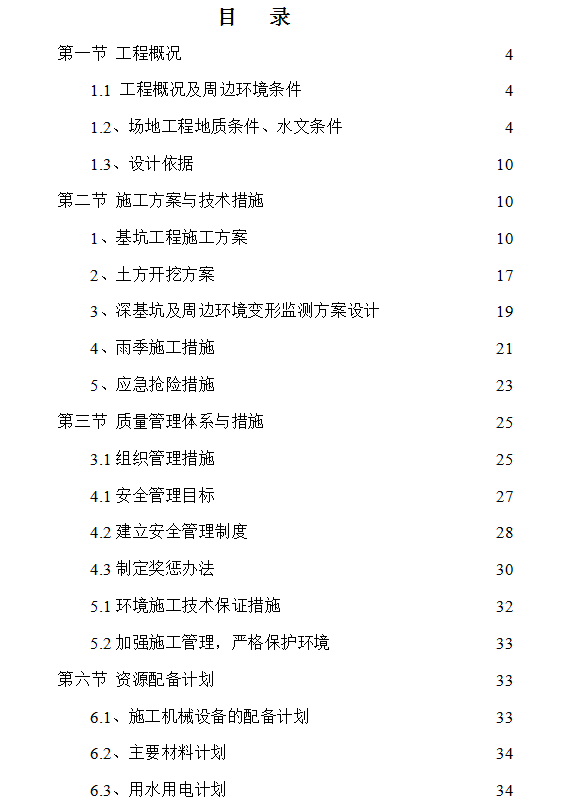

第一节 工程概况 4
1.1 工程概况及周边环境条件 4

1.2、场地工程地质条件、水文条件 4
1.3、设计依据 10
第二节 施工方案与技术措施 10
1、基坑工程施工方案 10
2、土方开挖方案 17
3、深基坑及周边环境变形监测方案设计 19
4、雨季施工措施 21
5、应急抢险措施 23
第三节 质量管理体系与措施 25
3.1组织管理措施 25
4.1安全管理目标 27
......
