本项目位于XXX,占地约21.93公顷,地下建筑面积约为20万平米,地上建筑面积约为63万平米,包括高层住宅、低层住宅、别墅、沿街商铺及配套设施。
L76-3/01地块(A-07地块)、L76-2/01地块(A-09地块)场地为不规则长方形,东西长约550米,南北长约450米,地块西侧及北侧为山体,东侧及南侧为规划道路。L73-5/01地块(D-02地块)为长方形,场地东西长约360米,南北长约210米,场地四周为规划道路,南侧濒临滨河休闲带。
基坑占地面积约21.71公顷,总挖方量为427628.3方、总填方量为50710.3方、外弃376918.1方(注:①本土方量不含清淤换填②未考虑松散系数)。
基坑安全等级为二级,设计使用年限为2年,为临时边坡。
土方开挖原则:土方开挖按照分段、分层、分块进行,严禁超挖。竖向分层开挖,每层开挖深度不大于2.0m,共分3层进行开挖。边坡、基坑边坡施工应采用分段跳槽、自上而下、及时支护的逆作法施工,边坡工程宜采用动态设计,信息施工法。并加强边坡变形监测工作。边坡开挖施工时先支挡后开挖。

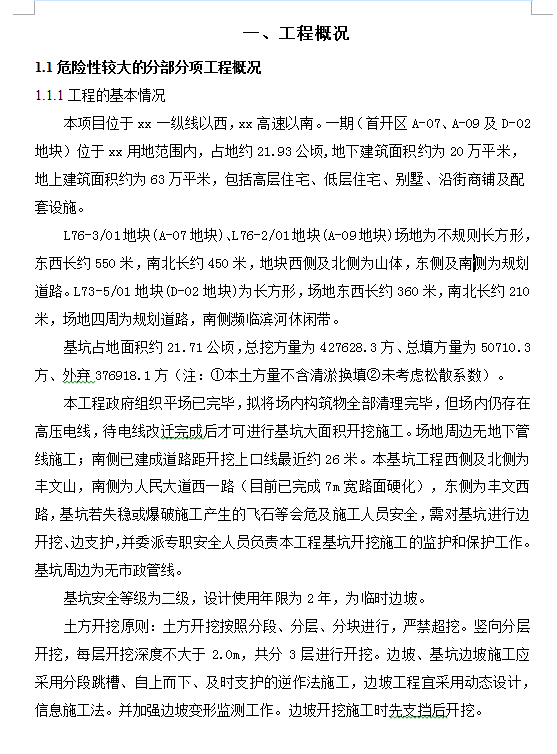

一、工程概况 2
1.1危险性较大的分部分项工程概况 2
1.2 施工平面布置图 8
1.3 施工要求 9
1.4 技术保证条件 10
1.5项目组织机构 10
二、编制依据 17
三、施工计划 18
3.1 施工进度计划 18
3.2 材料计划 20
3.3 机械设备计划 21
四、 施工工艺技术 22
4.1 技术参数 22
4.2 施工工艺流程 27
......
