高层住宅区基坑支护(锚杆)专项施工方案 40P

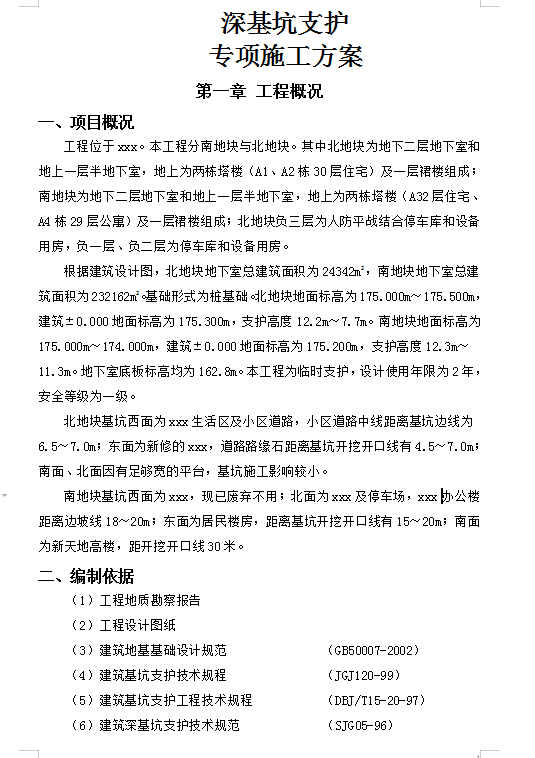

工程位于xxx。本工程分南地块与北地块。其中北地块为地下二层地下室和地上一层半地下室,地上为两栋塔楼(A1、A2栋30层住宅)及一层裙楼组成;南地块为地下二层地下室和地上一层半地下室,地上为两栋塔楼(A32层住宅、A4栋29层公寓)及一层裙楼组成;北地块负三层为人防平战结合停车库和设备用房,负一层、负二层为停车库和设备用房。
北地块地下室总建筑面积为24342m2,南地块地下室总建筑面积为232162m2。基础形式为桩基础。北地块地面标高为175.000m~175.500m,建筑±0.000地面标高为175.300m,支护高度12.2m~7.7m。南地块地面标高为175.000m~174.000m,建筑±0.000地面标高为175.200m,支护高度12.3m~11.3m。地下室底板标高均为162.8m。本工程为临时支护,设计使用年限为2年,安全等级为一级。
北地块基坑西面为xxx生活区及小区道路,小区道路中线距离基坑边线为6.5~7.0m;东面为新修的xxx,道路路缘石距离基坑开挖开口线有4.5~7.0m;南面、北面因有足够宽的平台,基坑施工影响较小。
南地块基坑西面为xxx,现已废弃不用;北面为xxx及停车场,xxx办公楼距离边坡线18~20m;东面为居民楼房,距离基坑开挖开口线有15~20m;南面为新天地高楼,距开挖开口线30米。
第一章 工程概况 1
一、项目概况 1
二、编制依据 1

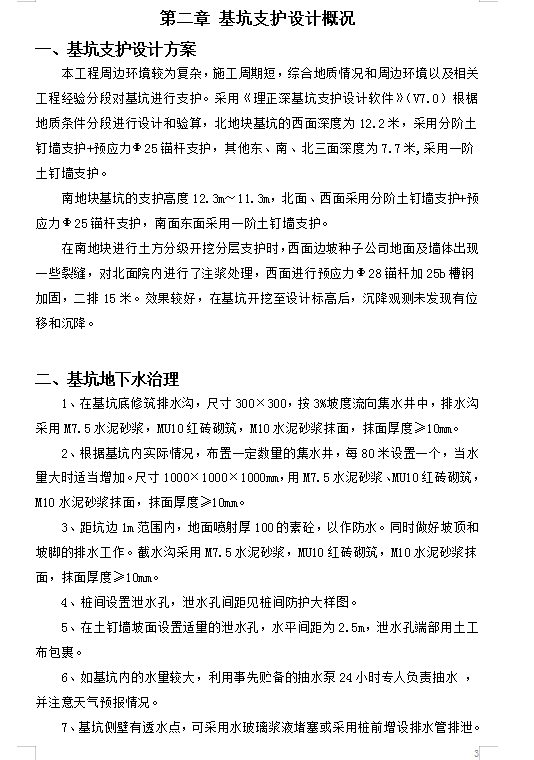

第二章 基坑支护设计概况 3
一、基坑支护设计方案 3
二、基坑地下水治理 3
第三章 施工部署 4
一、项目班组组织和管理 4
二、施工管理目标 4
三、施工准备工作 6
四、临时道路 6
五、施工平面布置 6
......
