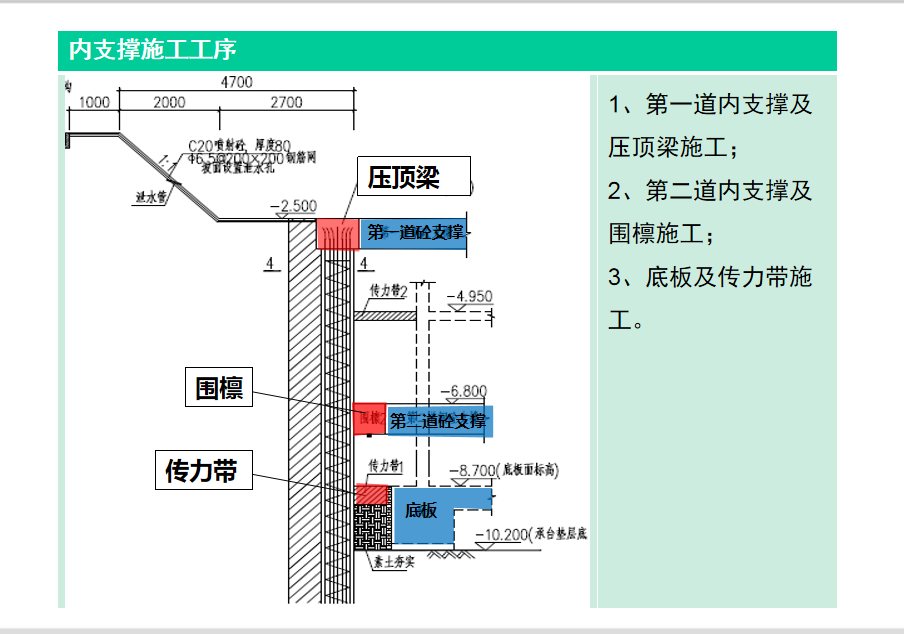

内支撑施工工序:1、第一道内支撑及压顶梁施工;2、第二道内支撑及围檩施工;3、底板及传力带施工。
内支撑拆除准备:(1)设置脚手架,脚手平台采用φ48×3.0钢管搭设,脚手平台搭设顺序为:基底平整→立杆→大横杆、小横杆、搁栅→旧木模→防护栏杆→密目安全网片。在脚手平台立管下垫方木或槽钢,以确保脚手架底部均匀受力及稳定性。在离地200mm处应设置一扫地杆。(2)支撑拆除时应在底板已浇筑好的负二层地下室顶板上铺设旧木模或竹跳板、钢板等,以防掉落的混凝土碎块破坏地下室顶板结构实体。机械到位:空压机及相关施工设备利用塔吊吊装到所需部位,有专职人员安装,并保证其使用的安全性。拆除和破碎支撑梁:先用空压机采用人工对支撑梁混凝土进行破碎,支撑梁破碎完毕后再采用气割将支撑梁钢筋进行切割搬运。
第二道支撑:待负二层地下室底板及其与围护桩之间的传力带浇筑完毕后,养护期为28天,养护完成后方可对第二道支撑进行拆除。第一道支撑:待负二层地下室顶板及其与围护桩之间的传力带浇筑完毕后,同样养护完成后方可对第一道支撑进行拆除。
