您当前位置:首页 » 岩土工程 » 边坡与基坑工程
高层住宅及地下车库基坑土方开挖方案 24P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-06-16
  • 资料类型:RAR
  • 资料大小:1.38 MB
  • 资料分类:岩土工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
高层住宅及地下车库基坑土方开挖方案 24P
本工程位于xxx,包括7个单体高层住宅(18层)、1个地下车库及相关配套设施,基坑土方开挖量约13万方。
根据本工程施工场地特点,土方开挖属于深基坑开挖,土方量较大,且工期紧迫。为保障工期按计划进行,基坑开挖应做到“三边”施工,即边开挖、边清理、边支护,保证基坑壁不长时间暴露,确保基坑稳定。

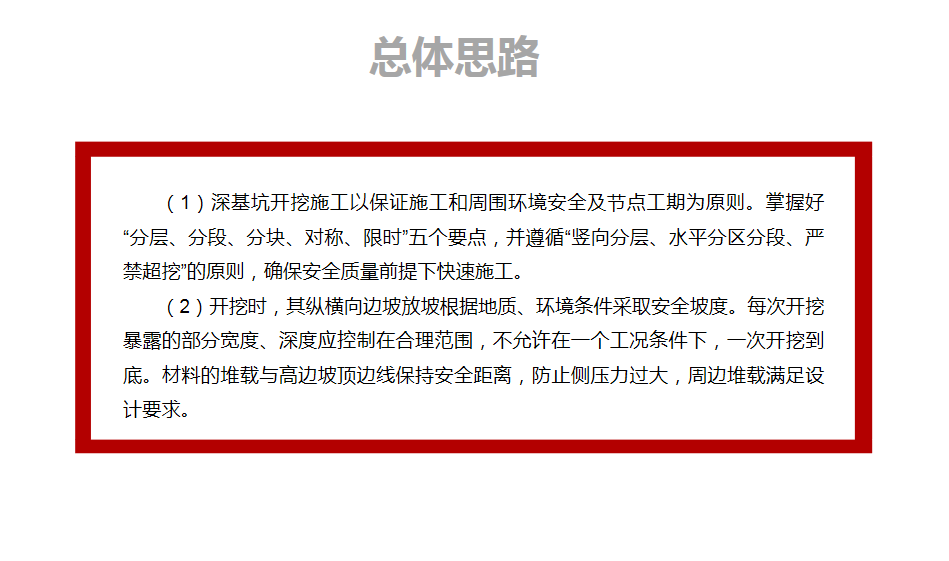

深基坑开挖施工以保证施工和周围环境安全及节点工期为原则。掌握好“分层、分段、分块、对称、限时”五个要点,并遵循“竖向分层、水平分区分段、严禁超挖”的原则,确保安全质量前提下快速施工。
开挖时,其纵横向边坡放坡根据地质、环境条件采取安全坡度。每次开挖暴露的部分宽度、深度应控制在合理范围,不允许在一个工况条件下,一次开挖到底。材料的堆载与高边坡顶边线保持安全距离,防止侧压力过大,周边堆载满足设计要求。
本工程根据场地环境,采用土钉墙和复合土钉墙支护形式。基坑周边3米范围内不得堆载、禁止一切车辆通行。3米外路面荷载不大于20kpa。土钉墙采用1:0.3放坡,预留施工肥槽800mm,土钉成梅花形布置,土钉孔直径110mm,灌注水灰比为0.4-0.5水泥浆,强度不小于20kpa。土钉墙坡面面层采用挂钢筋网喷射C20混凝土,厚度80mm,钢筋采用直径6.5的光圆钢筋,间距250mm x 250mm。部分采用1:1天然放坡,坡面挂钢板网,喷射C20细石混凝土,厚80mm。


资料截图
  • 高层住宅及地下车库基坑土方开挖方案 24P
  • 高层住宅及地下车库基坑土方开挖方案 24P
  • 高层住宅及地下车库基坑土方开挖方案 24P
