管井降水

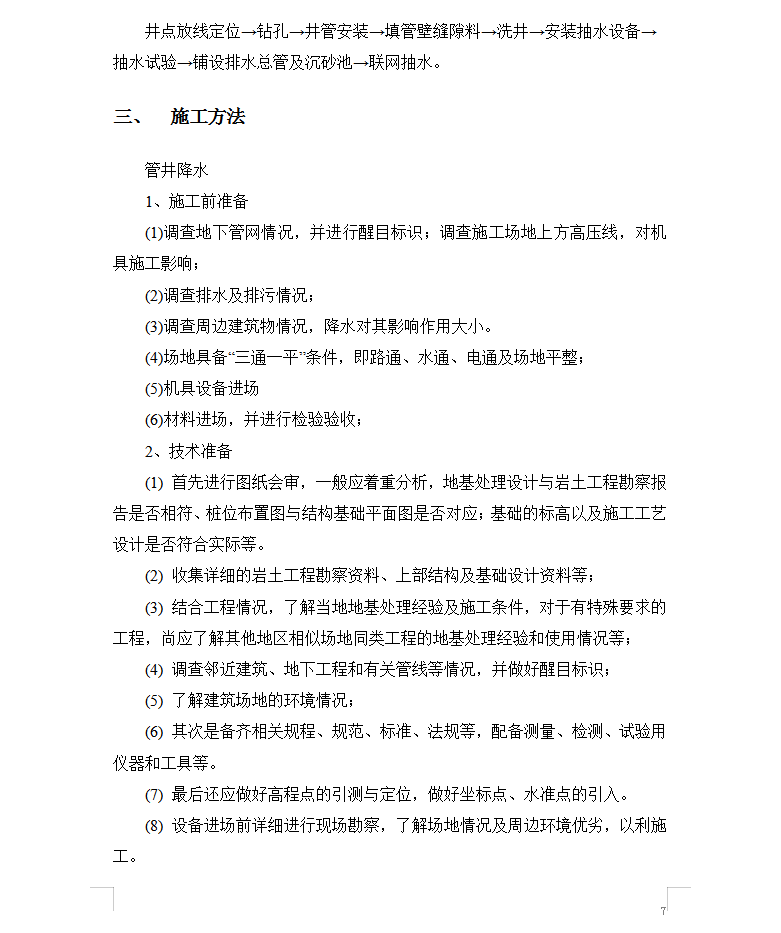

1、施工前准备
(1)调查地下管网情况,并进行醒目标识;调查施工场地上方高压线,对机具施工影响;
(2)调查排水及排污情况;
(3)调查周边建筑物情况,降水对其影响作用大小。
(4)场地具备“三通一平”条件,即路通、水通、电通及场地平整;
(5)机具设备进场
(6)材料进场,并进行检验验收;
2、技术准备
(1) 首先进行图纸会审,一般应着重分析,地基处理设计与岩土工程勘察报告是否相符、桩位布置图与结构基础平面图是否对应;基础的标高以及施工工艺设计是否符合实际等。
(2) 收集详细的岩土工程勘察资料、上部结构及基础设计资料等;
(3) 结合工程情况,了解当地地基处理经验及施工条件,对于有特殊要求的工程,尚应了解其他地区相似场地同类工程的地基处理经验和使用情况等;
(4) 调查邻近建筑、地下工程和有关管线等情况,并做好醒目标识;
(5) 了解建筑场地的环境情况;
(6) 其次是备齐相关规程、规范、标准、法规等,配备测量、检测、试验用仪器和工具等。
(7) 最后还应做好高程点的引测与定位,做好坐标点、水准点的引入。
(8) 设备进场前详细进行现场勘察,了解场地情况及周边环境优劣,以利施工。
(9) 了解水源,电力位置及最大可用量,并将施工总用电量通知现场电工,配合其合理安排,现场临时用电的管线架设,落实按插电箱,以利安全用电。

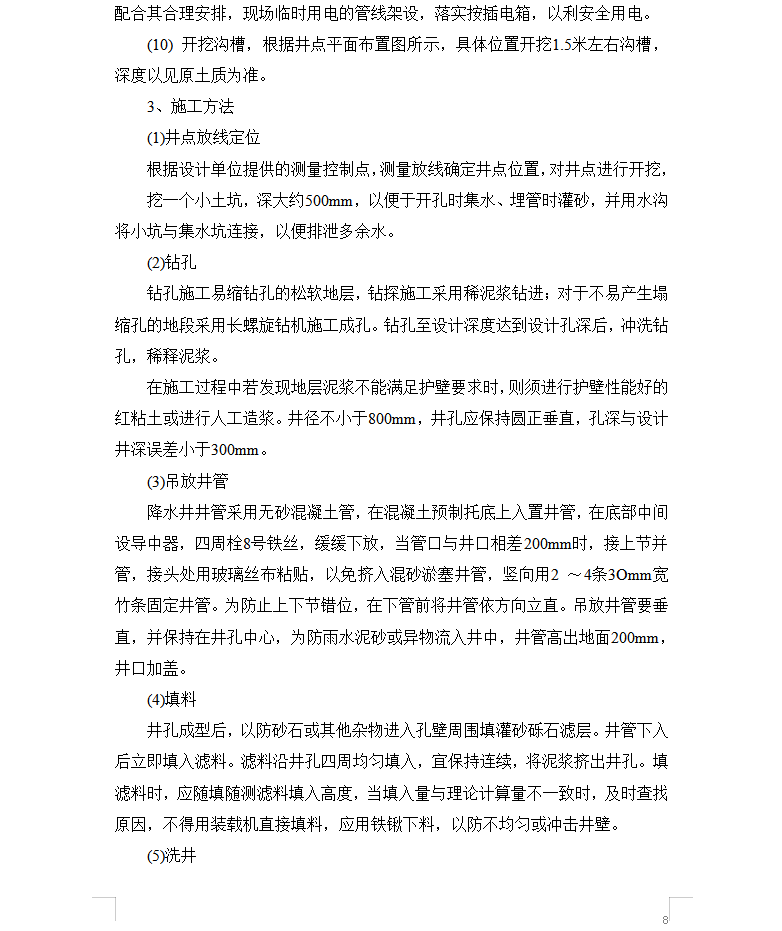

(10) 开挖沟槽,根据井点平面布置图所示,具体位置开挖1.5米左右沟槽,深度以见原土质为准。
3、施工方法
(1)井点放线定位
根据设计单位提供的测量控制点,测量放线确定井点位置,对井点进行开挖,
挖一个小土坑,深大约500mm,以便于开孔时集水、埋管时灌砂,并用水沟将小坑与集水坑连接,以便排泄多余水。
(2)钻孔
钻孔施工易缩钻孔的松软地层,钻探施工采用稀泥浆钻进;对于不易产生塌缩孔的地段采用长螺旋钻机施工成孔。钻孔至设计深度达到设计孔深后,冲洗钻孔,稀释泥浆。
在施工过程中若发现地层泥浆不能满足护壁要求时,则须进行护壁性能好的红粘土或进行人工造浆。井径不小于800mm,井孔应保持圆正垂直,孔深与设计井深误差小于300mm。
(3)吊放井管
降水井井管采用无砂混凝土管,在混凝土预制托底上入置井管,在底部中间设导中器,四周栓8号铁丝,缓缓下放,当管口与井口相差200mm时,接上节并管,接头处用玻璃丝布粘贴,以免挤入混砂淤塞井管,竖向用2 ~4条3Omm宽竹条固定井管。为防止上下节错位,在下管前将井管依方向立直。吊放井管要垂直,并保持在井孔中心,为防雨水泥砂或异物流入井中,井管高出地面200mm,井口加盖。
(4)填料
井孔成型后,以防砂石或其他杂物进入孔壁周围填灌砂砾石滤层。井管下入后立即填入滤料。滤料沿井孔四周均匀填入,宜保持连续,将泥浆挤出井孔。填滤料时,应随填随测滤料填入高度,当填入量与理论计算量不一致时,及时查找原因,不得用装载机直接填料,应用铁锹下料,以防不均匀或冲击井壁。
(5)洗井
成井后,用污水泵反复进行恢复性抽洗,洗至水清砂净为止。
(6)装抽水设备
安装水泵及排水管,排水管就近接入排水渠或下水道。每一口井内采用尼龙绳放置一台潜水泵,铺设电缆和电闸箱,安装漏电保护系统。
(7)水试验
试抽及检查抽水设备及发电机具,井点安装完成后,进行试抽,当抽水设备运行正常后,抽水管路无漏水情况等,即可进入正常抽水施工。
(8)水管网
做为排水主管路采用150PVC管,每5~8m设托台,排水管居中放置。排水管网进入市政管线接口处设置沉淀池,沉淀池可采用铁桶,若采用砌砖池,须做防水处理。
(9)抽降
联网抽降后应视水位变化情况,有效的合理的启动水泵。
(10)水位观测
抽水前应进行静止水位的观测,抽水初期每天早晚7点观测2 次,水位稳定后应每天观测1次。
