某大厦地下室深基坑支护工程施工方案 34P

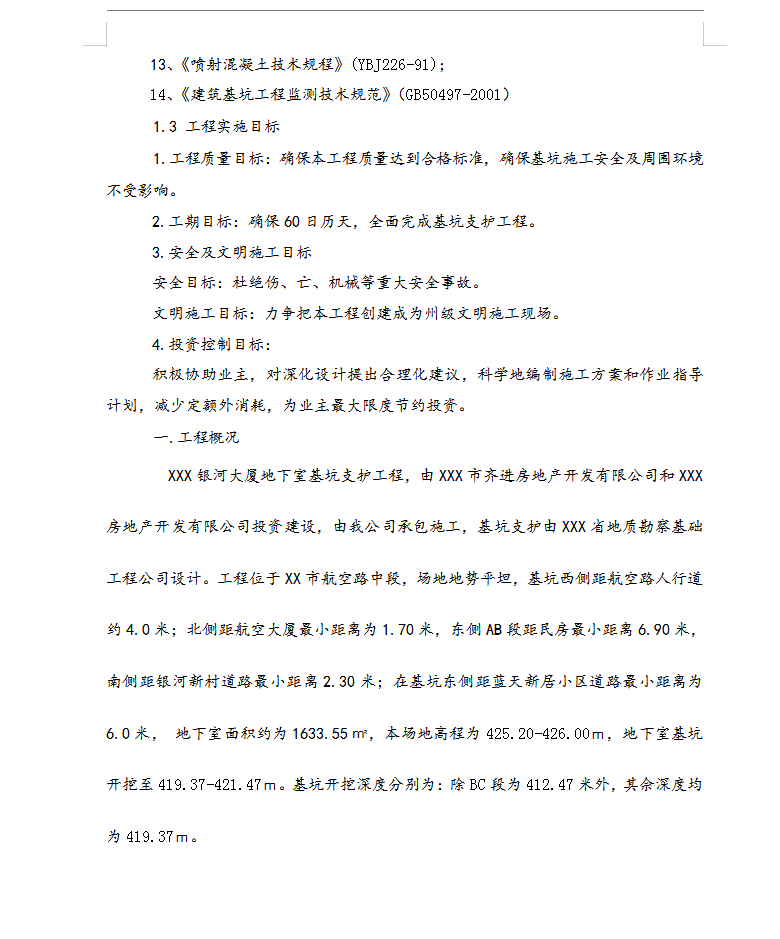

XXX银河大厦地下室基坑支护工程,由XXX市齐进房地产开发有限公司和XXX房地产开发有限公司投资建设,由我公司承包施工,基坑支护由XXX省地质勘察基础工程公司设计。工程位于XX市航空路中段,场地地势平坦,基坑西侧距航空路人行道约4.0米;北侧距航空大厦最小距离为1.70米,东侧AB段距民房最小距离6.90米,南侧距银河新村道路最小距离2.30米;在基坑东侧距蓝天新居小区道路最小距离为6.0米, 地下室面积约为1633.55㎡,本场地高程为425.20-426.00m,地下室基坑开挖至419.37-421.47m。基坑开挖深度分别为:除BC段为412.47米外,其佘深度均为419.37m。
基坑支护

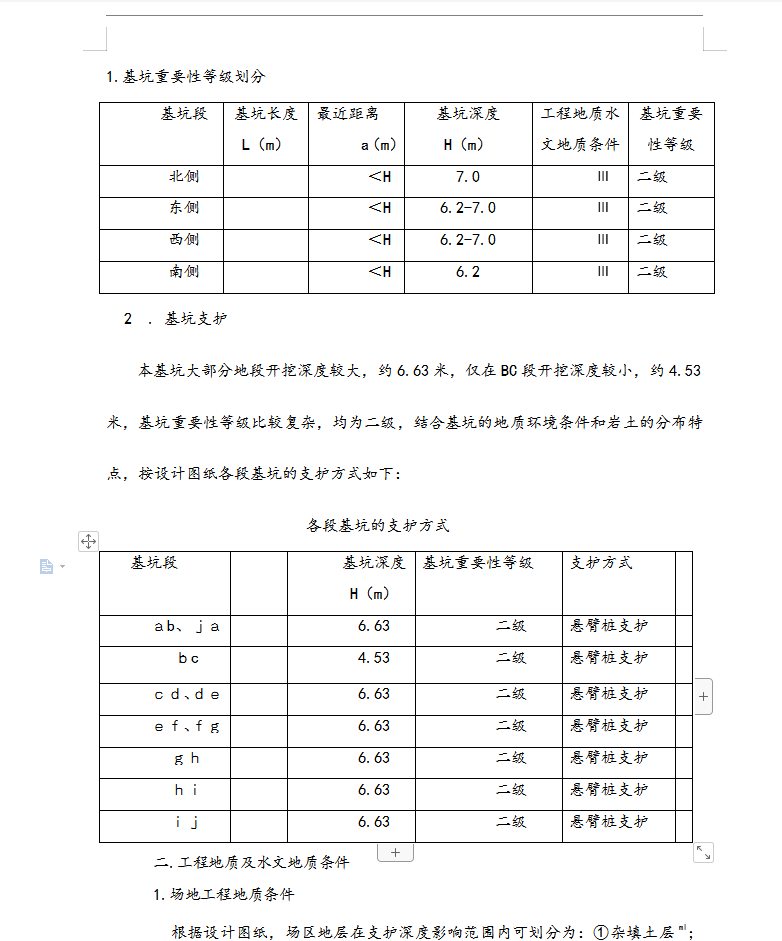

本基坑大部分地段开挖深度较大,约6.63米,仅在BC段开挖深度较小,约4.53米,基坑重要性等级比较复杂,均为二级,结合基坑的地质环境条件和岩土的分布特点,
1.场地工程地质条件
根据设计图纸,场区地层在支护深度影响范围内可划分为:①杂填土层ml;②粉质粘土层l;③粉细砂层;④卵石土层;⑤泥质粉砂岩层。

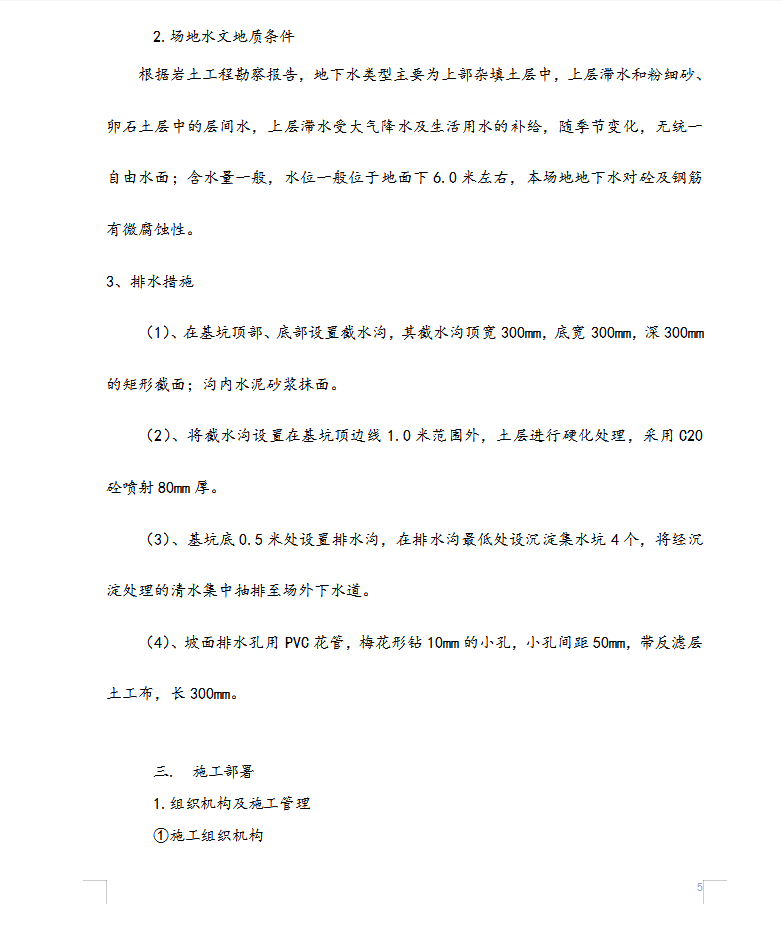

2.场地水文地质条件
根据岩土工程勘察报告,地下水类型主要为上部杂填土层中,上层滞水和粉细砂、卵石土层中的层间水,上层滞水受大气降水及生活用水的补给,随季节变化,无统一自由水面;含水量一般,水位一般位于地面下6.0米左右,本场地地下水对砼及钢筋有微腐蚀性。
3、排水措施
(1)、在基坑顶部、底部设置截水沟,其截水沟顶宽300mm,底宽300mm,深300mm的矩形截面;沟内水泥砂浆抹面。
(2)、将截水沟设置在基坑顶边线1.0米范围外,土层进行硬化处理,采用C20砼喷射80mm厚。
(3)、基坑底0.5米处设置排水沟,在排水沟最低处设沉淀集水坑4个,将经沉淀处理的清水集中抽排至场外下水道。
(4)、坡面排水孔用PVC花管,梅花形钻10mm的小孔,小孔间距50mm,带反滤层土工布,长300mm。
