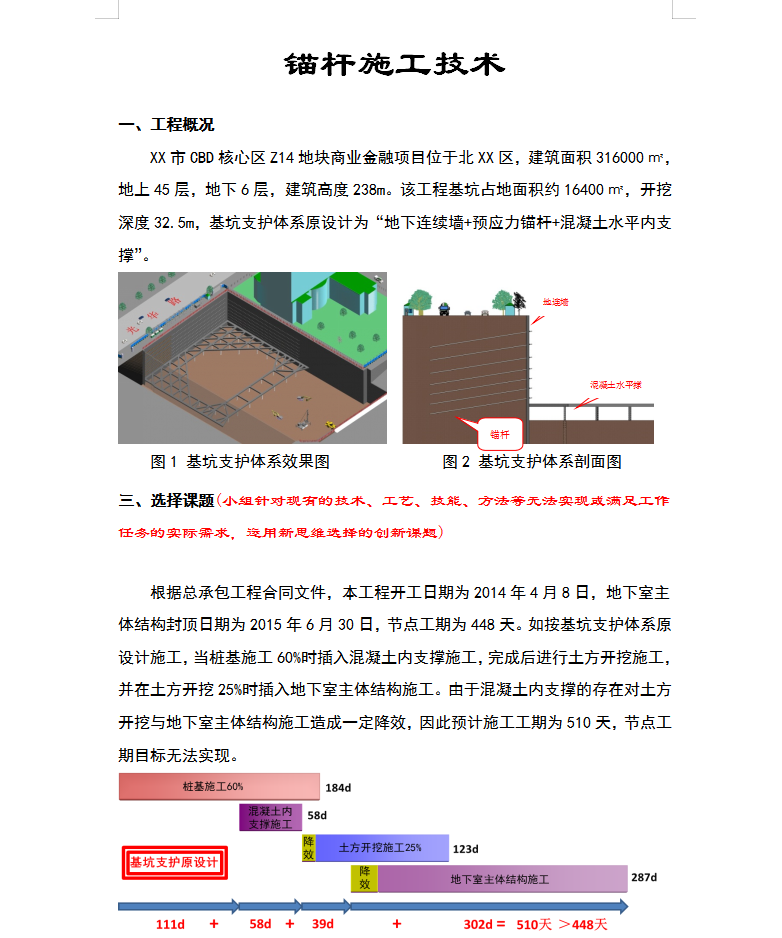

XX市CBD核心区Z14地块商业金融项目位于北XX区,建筑面积316000㎡,地上45层,地下6层,建筑高度238m。该工程基坑占地面积约16400㎡,开挖深度32.5m,基坑支护体系原设计为“地下连续墙+预应力锚杆+混凝土水平内支撑”。
通常情况下,深基坑的支护体系多为地下连续墙(咬合桩)+预应力锚杆,如基坑底标高位于承压水头以下,在承压水的作用下锚杆无法施工,则需加设混凝土水平内支撑。本工程底板标高为-32.50m,第二层承压水含水层标高为-27.61m,-27.61m~-32.50m之间无法施工锚杆,故原基坑支护体系设计在地下连续墙+预应力锚杆的基础上于-28.50m标高处增加一道混凝土水平内支撑。
QC小组通过讨论提出构想:能否通过创新施工工艺克服承压水对锚杆施工的影响,从而采用承压水下锚杆取代混凝土水平内支撑,进而节约工期?为此,QC小组通过国家科技图书文献中心、国家科技成果网、维普资讯、万方数据、中国学术期刊网、中国知网进行相关文献检索,检索词为:承压水下、锚杆、施工,并检索出四篇类似文献,分别为《国家大剧院工程高承压水巨厚卵石层中锚杆施工》(施工技术,2004,33(1));《锚杆在砂土地层或承压水地层中注浆施工的研究》(施工技术,2009年S1期);《工后锚杆施工技术在承压水沙层中的应用》(城市建筑。2013,(20));《锚杆支护及在高承压水土层基坑中的应用》 (地质科技情报,2005,24(zl))。

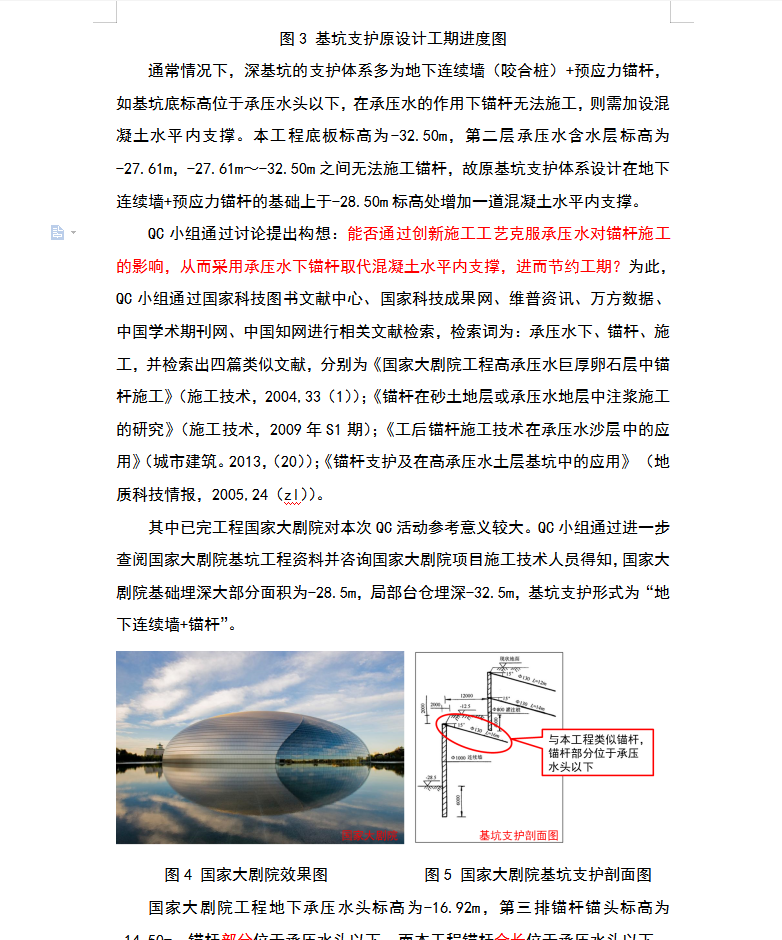

其中已完工程国家大剧院对本次QC活动参考意义较大。QC小组通过进一步查阅国家大剧院基坑工程资料并咨询国家大剧院项目施工技术人员得知,国家大剧院基础埋深大部分面积为-28.5m,局部台仓埋深-32.5m,基坑支护形式为“地下连续墙+锚杆”。

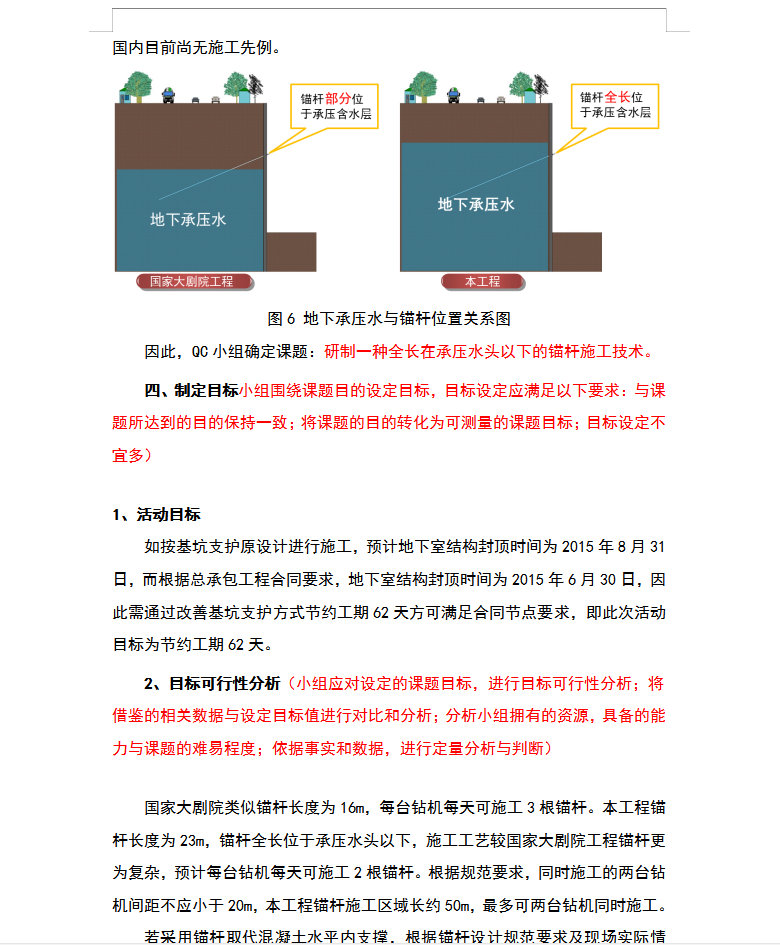

国家大剧院工程地下承压水头标高为-16.92m,第三排锚杆锚头标高为-14.50m,锚杆部分位于承压水头以下,而本工程锚杆全长位于承压水头以下,国内目前尚无施工先例。
四、制定目标小组围绕课题目的设定目标,目标设定应满足以下要求:与课题所达到的目的保持一致;将课题的目的转化为可测量的课题目标;目标设定不宜多)
1、活动目标
如按基坑支护原设计进行施工,预计地下室结构封顶时间为2015年8月31日,而根据总承包工程合同要求,地下室结构封顶时间为2015年6月30日,因此需通过改善基坑支护方式节约工期62天方可满足合同节点要求,即此次活动目标为节约工期62天。
2、目标可行性分析(小组应对设定的课题目标,进行目标可行性分析;将借鉴的相关数据与设定目标值进行对比和分析;分析小组拥有的资源,具备的能力与课题的难易程度;依据事实和数据,进行定量分析与判断)
国家大剧院类似锚杆长度为16m,每台钻机每天可施工3根锚杆。本工程锚杆长度为23m,锚杆全长位于承压水头以下,施工工艺较国家大剧院工程锚杆更为复杂,预计每台钻机每天可施工2根锚杆。根据规范要求,同时施工的两台钻机间距不应小于20m,本工程锚杆施工区域长约50m,最多可两台钻机同时施工。
若采用锚杆取代混凝土水平内支撑,根据锚杆设计规范要求及现场实际情况,共需施工锚杆110根。两台钻机同时施工,28天可完成施工任务。
根据国家大剧院类似锚杆施工经验,锚杆施工可与其余土方开挖同时进行,不占用总工时,且锚杆施工占用场地较小,对土方施工及后期结构施工不产生降效问题。因此,经计算,采用水下锚杆取代混凝土水平内支撑理论最多可节约工期81天(510d-429d=81d),进而实现制定目标。
