本工程位于XXX市禅城区………………………….,建筑面积64622.43m2,地下室一层,建筑面积17343.98m2;11栋31层,建筑面积15538.26 m2;12栋31层,建筑面积14917.28m2; 15栋20层,建筑面积16822.91m2;地下室平时作地下室车库及设备用房。工程配套设施齐全,环境优美舒适,
本工程采用9m长拉森钢板桩入土深度9m,包括2个塔吊基础、4个电梯基础及4个电梯集水井,总工程规模约180延伸米。
1、支护对像
塔吊基础、电梯井、集水井且无条件放坡,须进行钢板桩支护。
2、钢板桩施工要点
(1)钢板桩打设:考滤采用振动沉桩。

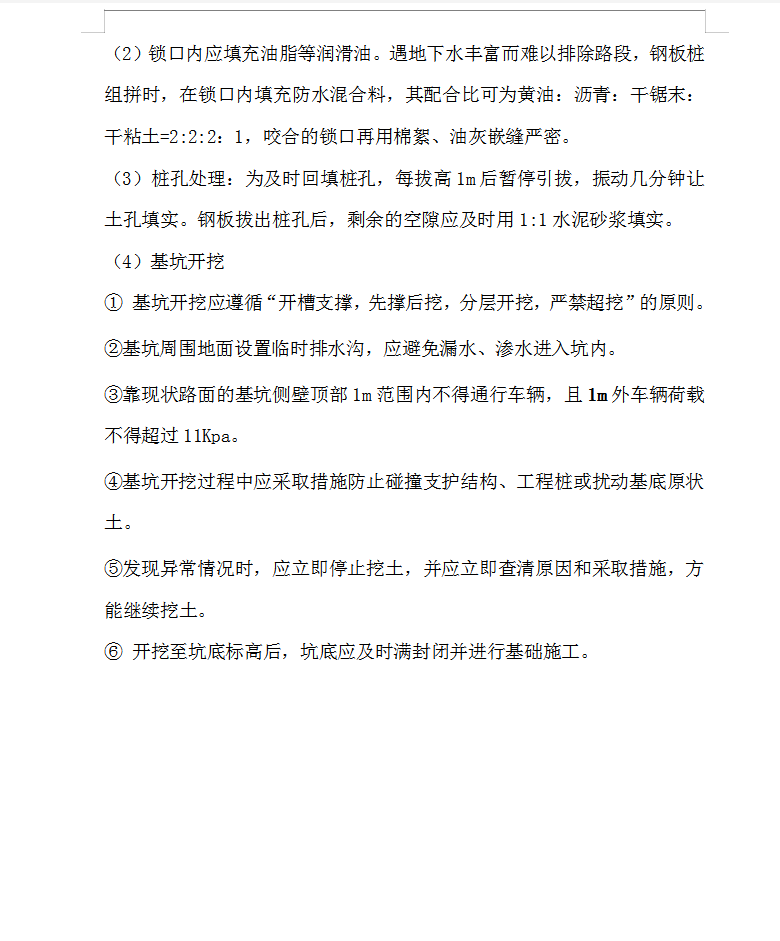

(2)锁口内应填充油脂等润滑油。遇地下水丰富而难以排除路段,钢板桩组拼时,在锁口内填充防水混合料,其配合比可为黄油:沥青:干锯末:干粘土=2:2:2:1,咬合的锁口再用棉絮、油灰嵌缝严密。
(3)桩孔处理:为及时回填桩孔,每拔高1m后暂停引拔,振动几分钟让土孔填实。钢板拔出桩孔后,剩余的空隙应及时用1:1水泥砂浆填实。
(4)基坑开挖
① 基坑开挖应遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。
②基坑周围地面设置临时排水沟,应避免漏水、渗水进入坑内。
③靠现状路面的基坑侧壁顶部1m范围内不得通行车辆,且1m外车辆荷载不得超过11Kpa。
④基坑开挖过程中应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。
⑤发现异常情况时,应立即停止挖土,并应立即查清原因和采取措施,方能继续挖土。
⑥ 开挖至坑底标高后,坑底应及时满封闭并进行基础施工。
钢板桩的选用
(1) 钢板桩材料:采用热轧U型钢板桩,定尺度≥9m,并按0.5m为最小单位进级。
(2) 钢板桩支护施工周转长度:按400m考虑。
(3) 每根钢板桩的使用寿命:按可周转20次考虑(包括日常维护情况下)。
(4) 采用Φ250mm钢管、【20槽钢作为内支撑构件,用螺旋将槽钢固定于钢板桩。
钢板桩检验
(1)U型钢板桩由供方技术监督部门检查和验收。
(2)钢板桩强垂直度允许偏差为1/150;沿基坑轴线方向墙面左右允许偏差为300mm。
(3)钢板桩桩底标高允许偏差为500mm。
(4)外观检验包括表面缺陷、长度、宽度、厚度、端头矩形比、平直度和锁口形状等内容。检查中要注意:①、对打入钢板桩有影响的焊接件应予以割除;②、有割孔、断面缺损的应予以补强;③、若钢板桩有严重锈蚀,应测量其实际断面厚度,以便决定在计算中是否需要折减。原则上要对全部钢板桩进行外观检查,对不符合要求的钢板桩需进行矫正。
施工工艺流程
①钢板桩位置的定位放线
②挖基槽(坑)
③施打钢板桩
④基坑开挖
⑤拔除钢板桩
⑥桩孔处理
施工方法
1、施工放样与定位
(1)将施工区域控制点标明并经过复核无误后加以有效保护。
(2)定桩位:按顺序标明钢板桩的具体桩位,洒灰线标明。
2、钢板桩的吊装、堆放
(1)钢板桩吊运:装卸钢板桩宜采用两点吊。吊运时,每次起吊的钢板桩根数不宜过多,并应注意保护锁口免受损伤。吊运方式有成捆起吊和单根起吊。成捆起吊通常采用钢索捆扎,而单根吊运常用专用的吊具。
(2)钢板桩堆放:钢板桩堆放的地点,要选择在不会因压重而发生较大沉陷变形的平坦而坚固的场地上,并便于运往打桩施工现场。堆放时应注意:
3、导架的安装
在钢板桩施工中,为保证沉桩轴线位置的正确和桩的竖直,控制桩的打入精度,防止钢板桩的屈曲变形和提高桩的贯入能力,一般都需要设置一定刚度的、坚固的导架,亦称“施工围檩”。导架采用单层双面形式,通常由导梁和围檩桩等组成,围檩桩的间距一般为2.5~3.5米,双面围擦之间的间距不宜过大,一般略比板桩墙厚度大8~15mm。安装导架时应注意以下几点:
①采用经纬仪和水平仪控制和调整导梁的位置。
②导梁的高度要适宜,要有利于控制钢板桩的施工高度和提高施工工效。
③导梁不能随着钢板桩的打设而产生下沉和变形。
④导梁的位置应尽量垂直,并不能与钢板桩碰撞。
